需要针对自家户型判断?
18980718528成都及周边 · 上门测量 · 方案设计
明装暖气片是在住宅完成装修之后,把散热器和管道装在可见面上的采暖做法。它不像地暖那样有大面积的隐蔽工程,但"看得见"不等于"可以省":管道走向、坡度、支架间距、套管位置、试压压力和排气方式,每一项在 GB 50242—2002《建筑给水排水及采暖工程施工质量验收规范》里都有对应的验收方法,缺一项就要等到运行阶段才暴露。
本文按现场实际推进的顺序,把成都住宅加装明装暖气片拆成八道工序,逐道说明做什么、依据是什么、验收时量哪几个数。设计与验收口径取自现行国家标准,涉及经验取值的地方单独标注,不与条文规定混用。
工序之前先定参数,否则量房量出来的尺寸没有判据。明装散热器系统的设计参数由两条规范条文决定,一条管水温,一条管室温。
水温按 GB 50736—2012《民用建筑供暖通风与空气调节设计规范》第 5.3.1 条:散热器集中供暖系统宜按 75 ℃/50 ℃ 连续供暖进行设计,供水温度不宜大于 85 ℃,供回水温差不宜小于 20 ℃。75 ℃ 这个上限不是随便定的——它同时受三件事约束:塑料管与复合管的长期耐温等级、散热器表面的可接触温度,以及水温越高水垢析出越快的化学规律。水的碳酸盐硬度随温度升高而析出,换热面上水温每上一个台阶,结垢速率都会增加,这一点在壁挂炉的换热器上比在散热器上更明显。
室温按同一规范第 3.0.1 条:严寒和寒冷地区主要房间应采用 18~24 ℃,夏热冬冷地区主要房间宜采用 16~22 ℃。成都属夏热冬冷地区,取值落在后者。这一条常被忽略:把北方的 18~24 ℃ 直接套到成都,房间设计温度凭空高出 2 ℃,散热量需求随之上升,散热器组数和水温都会被抬高。
室外侧的参数同样要落到成都。按 GB 50736—2012 附录 A,成都的取值如下。
| 设计参数 | 取值 | 依据 |
|---|---|---|
| 冬季供暖室外计算温度 | 2.7 ℃ | GB 50736—2012 附录 A |
| 冬季空调室外计算温度 | 1.0 ℃ | 同上 |
| 冬季室外相对湿度(空调) | 83 % | 同上 |
| 夏季空调室外计算干球温度 | 31.8 ℃ | 同上 |
| 夏季空调室外计算湿球温度 | 26.4 ℃ | 同上 |
| 供暖室内设计温度(成都) | 16~22 ℃ | GB 50736—2012 第 3.0.1 条 |
| 散热器系统设计水温 | 75 ℃/50 ℃,供水不宜大于 85 ℃ | GB 50736—2012 第 5.3.1 条 |
2.7 ℃ 意味着室内外计算温差只有 17.3~19.3 K(按室温 20 ℃ 或 22 ℃ 计),而同一口径下北京是 27.6 K。温差不大的直接后果是单位面积热负荷指标低,同样一间房需要的散热量更少,散热器可以选得小一些——这是成都明装在设备配置上相对宽松的原因。
但成都的冬季不止看温度。相对湿度长期偏高、日照时数少,围护结构处于潮湿状态,墙体含水率上升会抬高实际传热系数,体感温度低于同温度的干燥地区。这带来一个施工上的推论:不能只按温差套公式算热负荷,还要按围护结构的实际构造修正;老房子如果做过外墙保温,指标可以往下取,没做过就往上取。

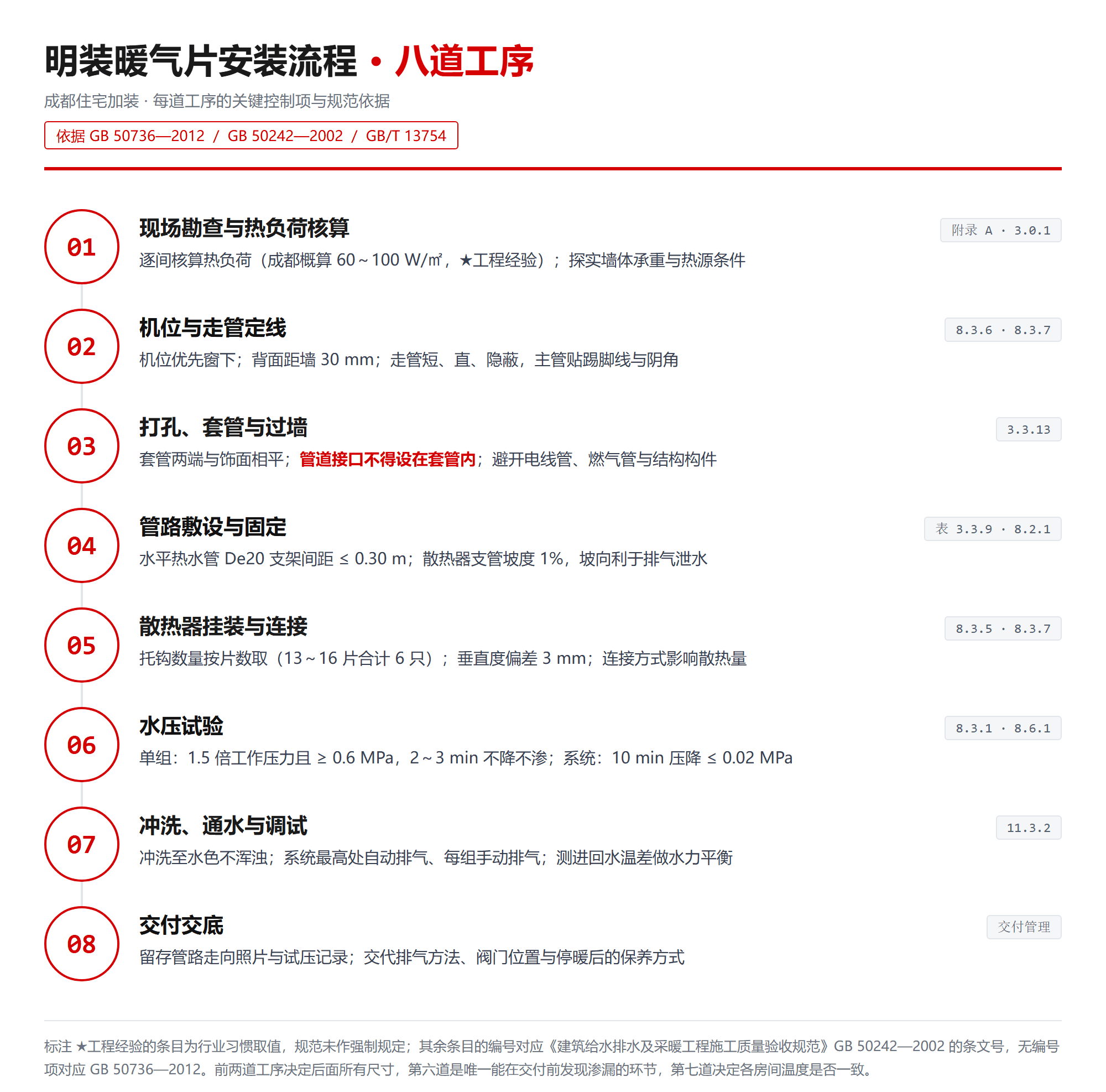

第一道工序是量房和算负荷,两件事同时做。它决定散热器选多大、装几组、管道走多长,后面七道工序全部由这一步的结果推导,这一步不定案就开工,后面必然返工。
成都住宅的冬季采暖热负荷指标,工程估算常取 60~100 W/㎡(★工程经验概算,非标准规定值)。区间下限对应围护结构保温较好、上下左右邻户都采暖的情况,上限对应保温一般、邻户不采暖的情况。把这个指标乘以房间面积,得到房间热负荷。
需要逐间算而不是全屋估一个总数,原因在朝向和窗墙比。同一层楼里,南向卧室与北向卧室、外墙面积大的角间与夹在中间的次卧,单位面积热负荷能差出一倍以上。全屋取一个平均值,结果就是南向房间过热、北向房间偏冷,而这恰恰是明装系统最容易被抱怨的现象。
再往下要处理散热量折算。散热器样本标注的散热量依据 GB/T 13754《采暖散热器散热量测定方法》,测定工况是进水 95 ℃、回水 70 ℃、室内 18 ℃,对应平均水温 82.5 ℃、计算温差 ΔT = 64.5 K。实际工况的温差要小得多:按 75 ℃/50 ℃ 供水、室温 20 ℃ 计算,平均水温 62.5 ℃,ΔT = 42.5 K。散热量与温差不是线性关系,常用幂函数折算 Q = Q₀ × (ΔT ÷ ΔT₀)n,n 取 1.25~1.35 (与散热器型式有关,应以产品样本为准)。按 n = 1.3 代入,(42.5 ÷ 64.5)1.3 ≈ 0.62,即 75 ℃/50 ℃ 工况下的实际散热量约为样本标注值的六成。
这个六折很关键:如果按样本上的数字直接配片数,装完之后房间温度上不去,原因就在这里,而不是壁挂炉不够力。举一个可复算的例子:
| 计算项 | 取值 | 说明 |
|---|---|---|
| 建筑面积 | 约 110 ㎡ | 三室两厅典型房型 |
| 采暖面积 | 约 70 ㎡ | 按建筑面积的 63% 计,扣除厨卫与固定柜体 |
| 热负荷指标 | 80 W/㎡ | 成都、围护结构一般(★工程经验概算) |
| 房间热负荷 | 约 5.6 kW | 70 ㎡ × 80 W/㎡ |
| 样本散热量(标准工况) | 150 W/片 | GB/T 13754 工况 |
| 折算后单片散热量 | 约 93 W/片 | 150 × 0.62,ΔT = 42.5 K |
| 所需片数 | 约 60 片 | 5.6 kW ÷ 93 W/片,按房间分配后向上取整 |
片数算出来之后还要看单组规模。柱型散热器每组片数过多时,水流在组内的分配会不均匀,出现上热下凉。工程上的做法是单组控制在20 片以内,超过就分成两组串接或并联,而不是把一片墙挂满。
散热器装满水之后自重不小,挂点必须落在能吃力的墙体上。勘查时要区分承重墙、加气混凝土砌块墙和轻质隔墙三类:烧结砖或混凝土墙可以直接用膨胀螺栓;砌块或空心砖墙需要探实墙层,或者改用穿墙螺杆,把荷载传到墙体另一侧,由对穿螺杆和背板共同受力。把散热器直接挂在抹灰层或保温层上,是后期脱落最常见的原因。
热源侧要在这一步同时确认三件事:燃气表与灶前管路的容量能否支撑壁挂炉的额定耗气量、壁挂炉的安装位置能否满足烟道排烟与冷凝水排放条件、以及壁挂炉到最远端散热器的管路走向。这三件事在量房阶段一并定下来,比装到一半再改要省得多。
散热器优先布置在窗下,理由是气流组织而不是习惯。冬季外窗内表面温度低,冷空气沿窗面下沉,在窗前形成一层冷气流;把散热器放在窗户下方,上升的热气流正好在窗前形成一道热幕,既中和了下沉的冷风,也减少了窗面结露。这条做法在GB 50736—2012 的散热器布置要求中也有对应表述:有外窗的房间宜将散热器布置在窗下。
但成都的住宅要先看窗下有没有位置。落地窗、飘窗的下沿接近地面,没有可挂装的墙面;窗下做了固定柜体、榻榻米或暖气罩,进出风通道会被占掉;窗侧墙垛宽度不足时,散热器无法居中于窗中心线,还会与窗帘、窗台冲突。这几种情况下硬装窗下得不偿失,应改到外墙侧可用的墙垛上,并同步把外窗密封处理好,从源头减少冷风渗透。
机位定下来之后,几处尺寸必须落到图纸上,否则实际效果会低于设计预期。这三项在 GB 50242—2002 里有明确的条文和允许偏差,验收时用尺就能量。
| 控制项 | 要求 | 依据 |
|---|---|---|
| 散热器背面与装饰后墙内表面距离 | 宜为 30 mm | GB 50242—2002 第 8.3.6 条 |
| 背面与墙内表面距离允许偏差 | 3 mm | GB 50242—2002 第 8.3.7 条 |
| 与窗中心线或设计定位尺寸偏差 | 20 mm | GB 50242—2002 第 8.3.7 条 |
| 散热器垂直度 | 3 mm | GB 50242—2002 第 8.3.7 条 |
背面留 30 mm 间隙有两个作用:一是让被加热的空气能从背面上升、参与自然对流环流,间隙过小这部分散热量就没有了;二是避免墙体长期处在较高温度下,影响饰面。间隙也不是越大越好,过大则支架受力臂加长,散热器显得突兀。垂直度偏差影响的不只是观感,还关系到内部积气能否顺利排到排气阀一侧。
距地高度与距窗台距离这两项,规范未作强制规定,属工程做法:散热器底部距地面通常留 100 mm 以上,顶部距窗台板宜留 50~100 mm。依据同样是自然对流——底部是进风口,留不够高度,进风受阻,散热量下降;顶部是出风口,贴住窗台板会把上升气流挡住。这两个数值在现场可按窗台高度和散热器高度反推。
明装的管道暴露在室内,走管原则是短、直、隐蔽。主管尽量沿踢脚线、阴角、门套上方布置,避开视线正对的横向长管;支管接到散热器不宜超过 1.5 m,过长不仅增加沿程阻力,也更难用扣槽收口。
系统形式建议采用双管同程式:从热源到每组散热器的管路总长接近,各环路的阻力也就接近,避免了近端热、远端冷的水力失衡。异程式在明装的小系统里也能用,但最远端那组需要靠阀门额外调节,调试的工作量更大。这一条在下一节的支管坡度要求里还会用到。
这一步是明装特有的,也是出问题最多的一步,因为它同时动了墙体和水电管网。
管道穿过墙壁要设套管,这是 GB 50242—2002 第 3.3.13 条的规定,条文里还有两句话需要特别留意:安装在墙壁内的套管其两端与饰面相平;管道的接口不得设在套管内。第二句是明装穿墙最常见的问题——管道长度不够时,施工顺手用管件接一段,接头正好落在孔里,日后渗漏需要砸墙才能修,明装"可检修"的优势就没了。
穿楼板时要求更细:楼板内套管顶部应高出装饰地面 20 mm;厨房与卫生间内的套管顶部应高出装饰地面 50 mm,底部与楼板底面相平。这两个数字的作用是挡住地面水沿管壁渗入下层,20 mm 与 50 mm 的差别来自两个房间的地面积水风险不同。穿过楼板的套管与管道之间的缝隙宜用阻燃密实材料填实,端面要光滑。
明装开孔数量不多,但位置必须逐个确认。开孔前应核对的是四类目标:墙内的电线管与暗盒、墙内的给水管与排水立管、进户燃气管、以及梁柱与剪力墙这类结构构件。燃气管尤其不能碰,任何涉及燃气管道改动的部分都应由燃气公司或有资质的单位处理。
结构构件上开孔有基本约束:不宜在梁的受拉区、柱子和剪力墙上随意开洞,孔径与位置应避开受力主筋。实际工程中的做法是把过墙位置尽量选在填充墙或砌体墙上,绕开结构构件,宁可多绕一两米管路。
开孔角度也有讲究。墙体两侧温差与湿度不同,穿墙孔宜向室外一侧略低,形成内高外低的坡度,避免雨水或冷凝水沿孔壁倒流进室内。这一点在成都这种高湿地区比在干燥地区更重要。
明装的湿作业只有钻孔一项,粉尘集中在打孔点位。工程做法是打孔时用防尘袋贴住墙面,边钻边把粉尘收进袋内;家具与电器提前遮盖,重点保护布艺家具和电器表面;同一处连续开多个孔时,周边再加一层遮挡,防止粉尘飘到窗帘和床上用品上。开孔完成后立即清运渣土,不留到收工再处理。
明装的管道不做埋设、没有填充层约束,管身的热膨胀只能靠自己和支架消化。PP-R 的线膨胀系数约 0.15 mm/(m·K),铝塑复合管的线膨胀系数约 0.025 mm/(m·K),两者相差约六倍。按 50 K 温差、100 m 管长估算,PP-R 的热伸长量约 0.75 m,铝塑复合管约 0.13 m。差别体现在现场就是:PP-R 在长直段受热后容易下坠、弯曲,需要更密的管卡来约束;铝塑复合管可以顺着阴角和踢脚线弯曲敷设,转弯处不需要额外弯头,接头少,渗漏点也就少。
管材的具体选择还取决于水质和既有系统的金属材质,这里只讲与明装形态直接相关的热膨胀特性,不涉及品牌。选型应以产品技术资料为准。
支架间距是明装管道里最容易被随手放大的参数。GB 50242—2002 第 3.3.9 条给出了塑料管及复合管支架的最大间距,其中采暖热水管属于热水管一栏,取值比冷水管紧得多。下表按施工中常用的几种小管径摘录。
| 公称外径 De | 立管最大间距 | 水平热水管最大间距 | 水平冷水管最大间距 |
|---|---|---|---|
| 20 mm | 0.9 m | 0.30 m | 0.6 m |
| 25 mm | 1.0 m | 0.35 m | 0.7 m |
| 32 mm | 1.1 m | 0.40 m | 0.8 m |
| 40 mm | 1.3 m | 0.50 m | 0.9 m |
表中数字摘自 GB 50242—2002 表 3.3.9。水平热水管 0.30~0.50 m 的间距,比不少人凭经验取的"一米一个卡"密了一倍以上,原因就是上面说的热膨胀——间距放大后管内热水一循环,管身中部就下垂,接口处反复受应力,最终表现为渗漏或异响。采用金属支架时,还应在管道与支架之间加衬非金属垫或套管,避免金属直接接触塑料管造成局部损伤。
如果主管采用金属管,立管管卡的安装按同规范第 3.3.11 条:层高不大于 5 m 时每层必须安装 1 个管卡,大于 5 m 时每层不少于 2 个;管卡安装高度距地面 1.5~1.8 m,同一房间的管卡应安装在同一高度上。最后这句是为了观感,在明装里尤其明显,管卡高低不一会直接看出来。
采暖管道需要坡度,目的不是排水而是排空气。GB 50242—2002 第 8.2.1 条规定:气、水同向流动的热水采暖管道,坡度应为 3‰,不得小于 2‰;气、水逆向流动时不应小于 5‰;而散热器支管的坡度应为 1%,坡向应利于排气和泄水。
支管坡度取 1%,比主干管的 3‰ 大了三倍多,原因是支管管径小、长度短,同样的绝对落差在小管上能形成更明显的坡度。空气在系统里会往高处聚集,如果支管坡向不对,气泡会卡在散热器上部和支管弯头处,表现为散热器上热下凉或局部不热。这也是为什么系统最高处应设自动排气阀、每组散热器上方宜设手动排气阀——排气通道与坡度是配套的两件事。
散热器支架、托架的数量,GB 50242—2002 第 8.3.5 条要求符合设计或产品说明书;设计未注明时按该条表 8.3.5 取值。柱型和柱翼型散热器挂墙安装时,片数与托钩数量的对应关系如下。
| 柱型、柱翼型 每组片数 | 上部托钩或卡架数 | 下部托钩或卡架数 | 合计 |
|---|---|---|---|
| 3~8 片 | 2 | 1 | 3 |
| 9~12 片 | 3 | 1 | 4 |
| 13~16 片 | 2 | 4 | 6 |
| 17~20 片 | 2 | 5 | 7 |
| 21~25 片 | 2 | 6 | 8 |
这张表容易被忽略的原因是它不显眼,但它的含义很明确:片数不同,托钩数量不一样,13 片以上下部托钩要明显加密。下部托钩承担的是散热器底部向墙内的倾覆力,少装几只,短期看不出问题,长期就是整组下沉或脱落。装完之后应现场清点托钩数量,这是该条给出的检验方法。
散热器与支管的连接方式会改变实际散热量。前面提到,样本标注的散热量是在同侧上进下出的条件下测定的,换成异侧上进下出、下进下出或底进底出,水流在散热器内部的路径变短或分布不均,散热量相应下降。不同资料给出的修正系数并不一致,下进下出大致落在 1.10~1.25 之间,因此应以具体产品的样本数据为准。
明装经常为了走管隐蔽而选择下进下出或底进底出,这在走管上确实省事,代价是需要在选型阶段把散热量按修正系数补回来。不补的结果是房间到不了设计温度,只能靠提高水温来凑,而水温受 85 ℃ 上限约束,提升空间有限。更实际的做法是:连接方式一旦确定,就在片数计算里把它算进去。
阀门配置按检修需要设置:每组散热器的进、回水各设一个关断阀,便于单组检修而不影响整个系统;需要分室控温的房间在进水管上设温控阀;每组散热器上方设手动排气阀。温控阀的感温元件应能反映房间真实温度,不应被窗帘、家具或暖气罩遮挡。
散热器组对后或整组出厂的产品,在安装之前应做一次水压试验,这一步留到下一节一起讲。安装完成后还要检查铸铁或钢制散热器表面的防腐层与面漆:按 GB 50242—2002 第 8.3.8 条,面漆应附着良好、色泽均匀,无脱落、起泡、流淌和漏涂。这一条在明装里可以直接看出来,属于交付前应当顺手核对的项。

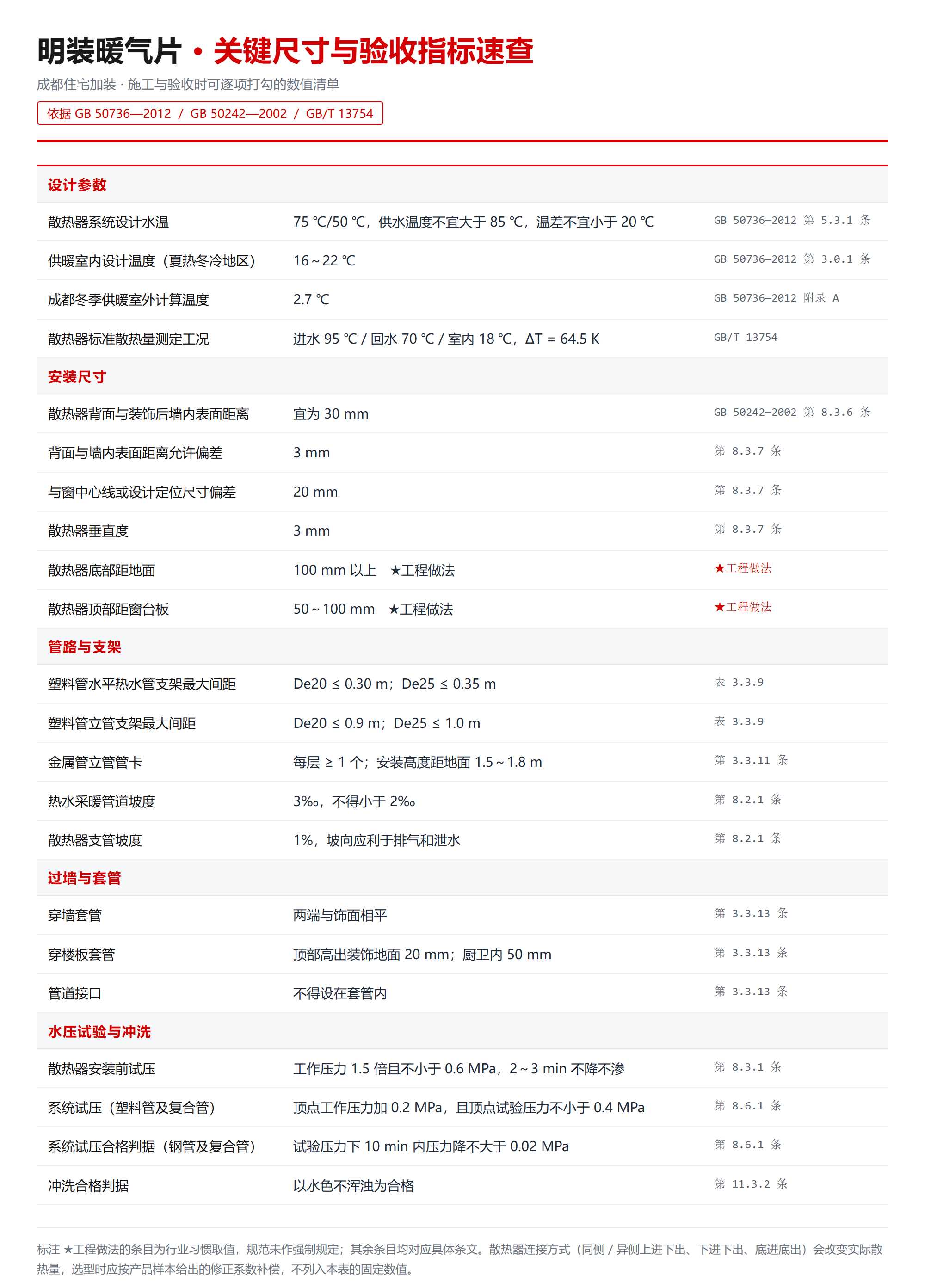

前六道工序涉及的可核对数值比较多,把它们集中列一遍,施工和验收时可以逐项打勾,不用翻条文。这些数字前面都出现过,来源是 GB 50736—2012 与 GB 50242—2002 的具体条文。
明装系统的水压试验分两次,一次在散热器安装之前,一次在系统全部装完之后。两次的压力取值不同,依据也不同,不能混用。
| 试验时机 | 试验压力 | 合格判据 | 依据 |
|---|---|---|---|
| 散热器组对后、整组出厂产品安装前 | 工作压力的 1.5 倍,且不小于 0.6 MPa | 试验时间 2~3 min,压力不降且不渗不漏 | GB 50242—2002 第 8.3.1 条 |
| 系统安装完毕、管道保温之前 | 塑料管及复合管热水系统:顶点工作压力加 0.2 MPa,且顶点试验压力不小于 0.4 MPa | 钢管及复合管在试验压力下 10 min 内压力降不大于 0.02 MPa,降至工作压力后不渗不漏 | GB 50242—2002 第 8.6.1 条 |
第一道是单组试压,检查的是散热器本身和它的组对接口。这一道在施工现场做,成本最低,也最容易发现组对垫片的缺陷。第二道是整个系统的试压,检查的是所有管道连接、阀件接口和散热器与支管的连接。按第 8.6.1 条,使用塑料管及复合管的热水采暖系统,因为在相同压力下塑料管的变形与恢复过程比钢管明显,试验压力取顶点工作压力加 0.2 MPa、且顶点压力不小于 0.4 MPa;检验方法与钢管系统也不同,要看 10 min 内的压力降。
工作压力通常取系统静压加上循环水泵的扬程,成都的住宅明装系统多数落在 0.2~0.4 MPa 区间,按 1.5 倍计算后与 0.6 MPa 的下限比较,多数情况下起控制作用的是 0.6 MPa 这个下限值。这就是为什么现场常把试验压力统一取 0.6 MPa 或略高——它既满足倍数要求,也满足下限要求。
试压时有一个操作细节要注意:管道上的阀门应全部开启,试验管道与非试验管道要隔断。明装系统可以按层或按分区分段试压,好处是万一有漏点,范围小、好定位,不必把整个系统重新查一遍。压力表读数应在保压期内保持稳定,若持续下降,说明还有接口需要处理,不能直接进入下一道工序。压力表和试压过程应留存读数照片,这是后期责任划分的依据。
试压合格后应对系统进行冲洗。GB 50242—2002 第 11.3.2 条给出的检验方法是:现场观察,以水色不浑浊为合格。冲洗的必要性来自施工过程本身——管道在切割、连接、敷设时不可避免会留下金属屑、砂粒和管件碎屑,这些杂质随水循环会在散热器内部沉积,也会磨损水泵和堵塞阀芯。明装系统的管道比暗装更长、接头更多,冲洗更不能省。
调试包含两件事:排气和平衡。排气的目的是把系统里的空气赶出去。空气的来源是注水时带入的,以及水中溶解的气体在升温后析出。排气的顺序是先系统最高处的自动排气阀,再逐组开手动排气阀;排气过程中需要补压,否则压力掉到下限以下会触发壁挂炉的保护。
水力平衡的目的是让各房间的温度一致。同程式系统本身就比较均衡,但阀门阻力、管路实际长度与弯头数量的差异仍然存在。调试的做法是把各组散热器的进回水温差测一遍:温差明显偏小的那组流量偏大,适当关小阀门;温差偏大的那组流量不足,开大阀门或检查是否有气堵。反复两三遍,各组的温差就能收拢到一个较小的范围内。
散热器系统的热惰性小,升温比地暖快得多——地暖要先加热填充层和地面材料,散热器则直接加热室内空气,两者从启动到稳定所需的时间不是一个量级。但升温快也意味着降温快,间歇运行时室内温度的波动比地暖明显。明装用户如果习惯"回家再开",房间达到设计温度需要的时间较短,但停机后温度回落也快。这一点在调试阶段应向住户交代清楚,避免把正常的降温波动误判为故障。
最后一道工序是把现场恢复原状并完成交底。内容包括:清洁地面与墙面、清运全部渣土、家具与电器复位;管道扣槽收口,接口与拐角处不得留缝;检查散热器与管道表面有无划伤、面漆有无破损。
交底内容建议包含四项,都以书面或照片形式留存:管路走向的实际记录(尤其是被家具或装饰遮挡的隐蔽段)、水压试验的读数与时间、各组散热器排气阀与进出水阀的位置、以及停暖后的保养方式。第三项在明装里几乎不会丢,因为阀门都看得见;第一项则是后期维修时最有用的资料,照片比图纸更直观。
保养方式按材质区分:钢制散热器对水质敏感、易发生氧化腐蚀,需要满水保养;铜铝复合(内层为铜管)、铸铁与铝制散热器抗腐蚀性较好,一般可不做满水保养。满水保养的操作顺序是:先关回水阀,再开排气阀排出空气,然后关进水阀,使系统保持满水,用充满的水体隔绝空气、降低水中含氧量。四川鼎格舒适家在成都的明装项目里,交底单上会把这一套顺序写清楚,并在每组散热器旁标注阀门功能。
工序本身不难,难点在于每一步都有"省一点也能交工"的空间。下面四项是最常被跳过的,它们的共同特点是:跳过之后当天看不出来,问题要在第一个或第二个采暖季才出现。
不需要全部搬开。施工按房间逐间推进,需要腾空的是当天施工的那一间以及管路经过的墙面。家具不需要搬出房子,就地集中、用防尘布遮盖即可。需要提前清理的是散热器机位和管路走向上的柜体、窗帘与装饰件,这些位置在定线阶段就要一并确认。
视现场条件而定。踢脚线上方有空间时,管道沿踢脚线上沿敷设,只需要在管道经过处局部处理,不需要整段拆除。踢脚线本身占据了走管需要的空间时,才需要局部拆装。这也是走管定线要在打孔之前完成的原因——走法一旦定下来,是否需要动踢脚线、动多少,现场就能估出来。
可以,但要安排出用于试压与调试的时间。明装不是纯拼装作业,涉及系统注水、保压和通电调试,需要观察压力是否稳定、排气是否彻底。另外停暖初期管道内仍有余水,此时拆改容易漏水,宜避开,或在关断阀门、排空余水之后再操作。冬季低温时段施工时,注水与保压试验尽量安排在白天温度较高的时段进行。
差价通常落在几处看得见和看不见的地方:散热器的材质与片数是否按逐房间热负荷算过、管材的规格与阻氧层、管卡与套管的数量是否按规范做足、是否包含分室温控与逐组排气阀。这几项都不影响交付当天的观感,但会决定第三个采暖季之后的系统状态。核对报价单时,把管卡间距、套管做法、试压压力与保压时间写进去,比单纯比总价有效。
寿命取决于管材与散热器材质、水质和保养方式,笼统给一个年限没有意义。可以观察的信号有几个:系统压力在采暖季持续下降,说明有渗漏;同一组散热器反复需要排气,说明该处有持续进气;钢制散热器内壁腐蚀到出现渗点,通常意味着该组已经接近寿命终点。管道与阀门在明装里都可见,出现渗水、结露或阀件卡滞时能直接定位,不需要开墙排查。
小幅差异正常,明显差异不正常。同一层楼里,南向与北向房间、有外墙的角间与夹在中间的次卧,热负荷本身不同,温度有 1~2 ℃ 的差别属于正常。如果某间明显偏冷,按可操作顺序排查:先给该组排气,再检查进回水阀是否全开,然后看是否属于水力失衡(近端热、远端冷),最后核对该房间的片数配置与热负荷是否匹配。这四项的排查顺序是从成本最低、最可能的原因开始。
本文的技术口径由四川鼎格舒适家暖通工程团队按现行国家标准与成都本地项目经验整理,用于说明明装暖气片安装的工序与验收逻辑;具体项目的做法,应以现场勘查结果与逐房间热负荷计算书为准。
