18980718528(微信) 18980718528

CASE

需要针对自家户型判断?

18980718528

成都及周边 · 上门测量 · 方案设计

您现在所在的位置 : 首页 > 施工案例 > 家庭采暖

成都恒雨后现代城117㎡暖气片安装案例|塔楼明装采暖施工

发布日期 :2026.10.14 浏览次数 : 4 鼎格舒适家官网
四川鼎格舒适家为成都市龙泉驿区西河街道新官山路 139 号恒雨后现代城一套 117 ㎡ 三室两厅住宅完成明装暖气片(散热器)采暖系统安装。 该住宅是 2015 年前后竣工的城市综合体住宅部分,高层塔楼与板楼混合,25~33 层、容积率约 4.8, 公共竖向管井、前室与电梯厅均属共有部分,住户侧没有接驳条件。 系统采用燃气壁挂炉作热源,兼供生活热水,末端为钢制板式散热器;设计供回水温度 75 ℃/50 ℃, 符合 GB 50736—2012 第 5.3.1 条关于供水温度不高于 85 ℃ 的规定。 热指标在 80~180 W/㎡ 区间内按围护结构条件取低中段,本项目逐间取 110~140 W/㎡, 七处采暖房间面积合计约 88 ㎡,采暖热负荷合计约 10.7 kW。 本页把分户边界、热源报备、落地窗布置与幼儿安全这四件事的推导过程完整拆开。
  • 117㎡建筑面积
  • 3室2 厅 1 厨 2 卫
  • 7组板式散热器
  • 110~140W/㎡房间热指标
  • 75/50℃设计供回水温度
  • 2天施工工期

项目档案

本项目设计与施工基本信息
项目名称恒雨后现代城 117 ㎡ 住宅暖气片采暖系统安装系统形式明装散热器(暖气片)采暖系统
楼盘地址成都市龙泉驿区西河街道新官山路 139 号热源设备燃气壁挂炉,并兼顾生活热水
建筑面积117 ㎡末端形式钢制板式散热器,挂墙明装
户型3 室 2 厅 1 厨 2 卫设计水温供回水取 75 ℃/50 ℃(GB 50736—2012 第 5.3.1 条)
建筑条件2015 年前后竣工的城市综合体住宅部分,高层塔楼/板楼,25~33 层,容积率约 4.8施工工期2 个工作日(含试压与调试)
房间热指标110~140 W/㎡(逐间取值,见第三节)采暖热负荷约 10.7 kW(七处房间合计)
客户称呼邓先生(33 岁,软件开发工程师)常住成员夫妻二人 + 一个 3 岁的孩子 + 双方父母轮流来住
施工单位四川鼎格舒适家记录时间案例整理(冬季采暖季投运)

一、塔楼里的分户边界:套内能动什么

恒雨后现代城是城市综合体,住宅只是其中的一部分,住户数与商业、办公部分共用同一片场地。 25~33 层的塔楼与板楼、约 4.8 的容积率,意味着同一栋楼里户数多、公共部位占比大。 在这种建筑里,采暖系统的边界要在踏勘阶段就划清楚:哪些事住户在套内可以自行处理, 哪些事会触及共有部分,是完全不同的两类,后者不是设备或施工能决定的事。

分户独立系统的含义是系统只服务一套住宅,热源、管路与末端全部在套内闭合, 不进入竖向管井、不占用前室与电梯厅。这一点在综合体的住宅部分尤其重要, 因为公共竖向管井在交付时已按原设计配置完成,井内同时容纳给水、排水、燃气、 通风等多路立管,各户的接口早已固定。任何住户侧的新增接驳都会打破原有系统平衡, 也不在业主可以处分的范围内。

高层综合体住宅的分户边界与本项目逐项处理方式
部位权属性质本项目处理说明
套内房间与阳台业主专有全部新增都落在此范围热源、管路、末端均在套内闭合
公共竖向管井共有部分不占用、不接驳、不改动井内为原设计立管,新增接驳会改变系统平衡
前室与电梯厅共有部分不堆料、不作为作业面属于疏散与通行空间,不能占用
外墙与公共立面共有部分不新增外挂构件,排烟口按原预留位处理外立面改动需另行报批
户内承重构件专有但受限不在剪力墙上开大孔穿墙走非承重隔墙或利用既有孔洞
户门内侧专有管路不跨户门上方避免影响户门开启与消防疏散

报备时物业关心的不是选了哪个品牌的设备,而是三件事:会不会动共有部分、 会不会影响外立面、会不会干扰其他住户。因此提交材料时,与其笼统说明要装暖气, 不如把范围画清楚。本项目在踏勘阶段就把新增末端与管路的位置标在套内平面示意上, 同时注明不进入管井,物业据此即可判断是否涉及共有部分。邓先生此前最担心的正是被物业拦下, 把边界先讲明白之后,这一层顾虑就落地了。

二、热源放哪、烟往哪排:进场前的报备

高容积率塔楼的户内空间紧凑,热源位置往往没有太多选择余地。 燃气壁挂炉要同时满足四件事:有燃气接口、有可用的排烟路径、 有冷凝水可以排走,还要尽量远离需要安静的房间。在 117 ㎡ 三室两厅这种户型里, 能同时满足的位置通常只剩厨房或生活阳台。

这套住宅的燃气表与原有燃气管都在厨房一侧,生活阳台与厨房相邻且外墙可以开孔。 两个候选位置比下来,生活阳台更合适:一是与卧室隔开了一段距离,设备运行声不易进入休息区; 二是阳台外墙开阔,排烟管便于出户,冷凝水也能就近排放。厨房虽然接管路径短, 但排烟孔位置会与橱柜打架,检修空间也受吊柜限制。

两处候选热源位置的条件核查(进场前完成)
核查项厨房生活阳台(本项目采用)
燃气接口原有燃气表在此,接管路径最短由厨房引出一段软管相接,需加套管保护
排烟条件需在厨房外墙开孔,位置受橱柜与吊顶限制外墙开阔,排烟管可自阳台直接出户
与卧室距离紧邻客餐厅,运行声相对可闻与卧室隔开,噪声不易进入休息区
冷凝水排放可接厨房排水,但需处理返味可就近接阳台地漏或排水立管
检修空间受橱柜与吊柜限制,操作面窄机身周边留出检修口,便于日后维护

排烟是必须与物业讲清楚的一项。塔楼相邻住户的窗户距离较近, 排烟口若正对邻居窗户或常开窗扇,会形成干扰,也容易引起邻里纠纷。 燃气壁挂炉排烟管的出口位置、与门窗洞口及相邻开口的距离, 应按产品安装说明与当地燃气管理部门的要求执行,具体数值以设备说明书与燃气公司核定为准 (★工程经验:现场按避开相邻住户可开启窗扇、并留出明显间距来定位)。

冷凝水的去向要一并交代。壁挂炉运行时会产生冷凝水,排放管路需要有坡度、不能倒坡, 接口处还要便于日后清理。本项目把冷凝水就近接入阳台排水,接口设了存水弯, 减少排水立管的气味返入室内。报备口径可以概括成一张纸:设备型号、安装位置、 排烟方向、冷凝水去向、作业时段五项写清楚,连同套内平面示意一起提交,物业一次就能看明白。

进场前需向物业报备的内容清单
报备项本项目内容物业关注点
施工范围仅套内,不进入管井、前室与电梯厅是否涉及共有部分
热源设备燃气壁挂炉,装于生活阳台位置是否影响外立面或公共通道
排烟路径经阳台外墙出户,方向避开相邻可开启窗扇对相邻住户的干扰
冷凝水去向就近接阳台排水,接口设存水弯是否有渗漏与环境影响
作业时段工作日白天,打孔作业集中安排噪声与粉尘对其他住户的影响
垃圾清运当日清理,按物业指定路线与时间运出公共区域保洁与通行

三、热负荷概算与散热器配置

热负荷按面积热指标法概算:热负荷(W)= 需采暖房间面积(㎡)× 该房间热指标(W/㎡)。 热指标并非一个估死的数字,而是随围护结构条件在 80~180 W/㎡ 内浮动: 外墙有保温、外窗用断桥铝合金中空玻璃的取低段;围护结构一般或处在边套的取中段; 保温较差、窗墙比明显偏大,或者临水高湿的取高段。

恒雨后现代城于 2015 年前后竣工,外墙设保温层、外窗为断桥铝合金中空玻璃, 属保温条件较好的住宅,因此基线落在低段。但本套住宅的客厅是通长落地窗与推拉门, 窗墙比明显偏大,窗边区域的热损失高于同面积房间;与落地窗相对的另一侧外墙面积也较大。 逐间取值因此在 110~140 W/㎡ 之间浮动,客厅与对窗房间取上沿,其余按低段。

还有一处要单独说明——塔楼中间层的上下传热。本套住宅位于塔楼中段, 上下邻居是否也采暖,会直接影响实际负荷。若上下户冬季同样采暖, 楼板方向的温差小,实际负荷低于理论值;若上下户冬季空置不采暖, 本户要额外承担一部分楼板传热,负荷随之上升。因此配置时不能只看理论计算, 还要把邻户是否采暖当作一个修正项。本项目在概算中偏保守,末端按上沿配置, 这样即便邻户不采暖,最冷时段也不至于吃紧(★工程经验)。

采暖热负荷概算(面积热指标法,用于确定末端总散热量与热源功率)
参数取值说明
建筑面积117 ㎡三室两厅一厨两卫
需采暖房间面积约 88 ㎡七处房间,不含公摊、户内隔墙与过道
房间热指标110~140 W/㎡★工程经验取值,位于 80~180 W/㎡ 区间的低中段
采暖热负荷约 10.7 kW按下表逐间取值合计(88 ㎡ × 平均约 122 W/㎡)
中间层传热修正未单独计入,末端按上沿配置上下邻户采暖情况不确定,配置偏保守处理
折算综合指标约 92 W/㎡10.7 kW ÷ 117 ㎡,用于与同行按建筑面积报出的指标对照
生活热水热负荷约 20~24 kW(瞬时)由热水产率决定,与采暖负荷二者取大

设备功率是由生活热水需求反推出来的,与前面算的采暖负荷是两回事。 取冬季进水 7 ℃、出水 45 ℃,温升为 38 ℃,代入经验公式 「热水产率(L/min)= 功率(kW)× 60 ÷ [4.187 × 温升(℃)]」后, 24 kW 的机型在此工况下约能产出 9 L/min(★工程经验测算),够一个花洒连续使用。 可见机型功率主要由洗浴量级决定,采暖负荷只占其中较小的一块,两个数不要混着看。

逐间末端配置与取值(位置在定位阶段与业主现场核定)
房间面积(约)房间热指标估算热负荷位置配置思路
客厅24 ㎡115 W/㎡约 2.8 kW落地窗旁的实墙段窗墙比大取上沿;窗下无实体墙,改挂相邻实墙
餐厅11 ㎡110 W/㎡约 1.2 kW与客厅相邻墙面与客厅同环路,避开餐边柜与插座
主卧15 ㎡115 W/㎡约 1.7 kW外窗下方墙面单独一组,配恒温阀按需调温
儿童房12 ㎡130 W/㎡约 1.6 kW门后侧墙,避开孩子活动区挂装高度上调,减少可触及面
次卧(兼书房/老人房)11 ㎡125 W/㎡约 1.4 kW外窗下方,与床头错开居家办公与老人来住长期有人,按常驻设计
厨房7 ㎡130 W/㎡约 0.9 kW按需布置兼作管路过渡路径
卫生间(干区)8 ㎡140 W/㎡约 1.1 kW干区墙面淋浴区不做末端,远离水汽直冲
两套口径不要混用:上表按七处房间各自的采暖面积取值,面积合计约 88 ㎡,负荷合计约 10.7 kW; 前一张表用的是建筑面积 117 ㎡,多出来的部分正是公摊、隔墙与过道——这里不装末端,却会一并计入设备功率的估算。 一句话:末端跟着房间面积走、热源跟着建筑面积走,折到建筑面积上综合指标约 92 W/㎡, 仍落在 80~180 W/㎡ 区间内。

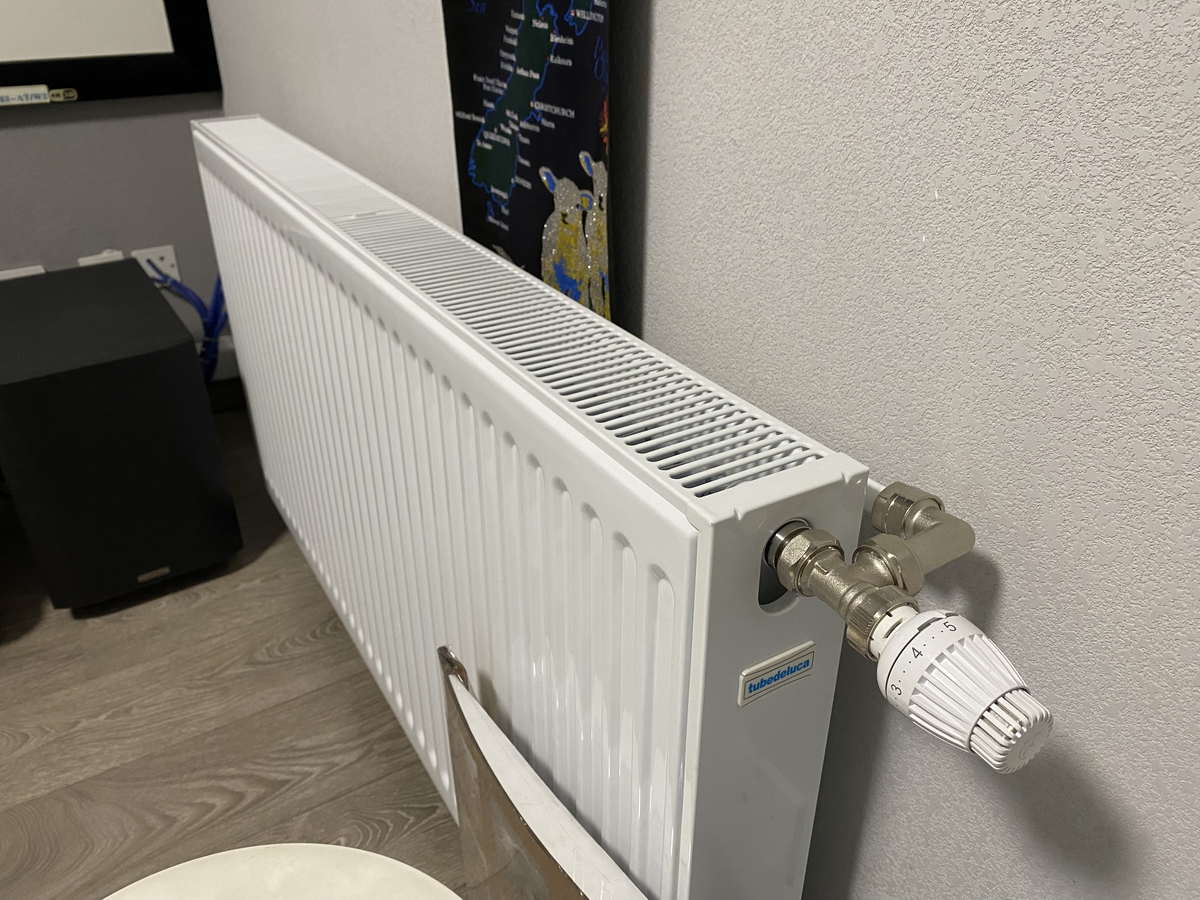

本类明装工程的现场照片:落地窗旁实墙段挂装的钢制板式散热器
图 1 本类明装工程的现场照片。落地窗下没有实体墙可挂,末端改挂相邻实墙段,下沿避让窗帘开合范围与推拉门轨道。

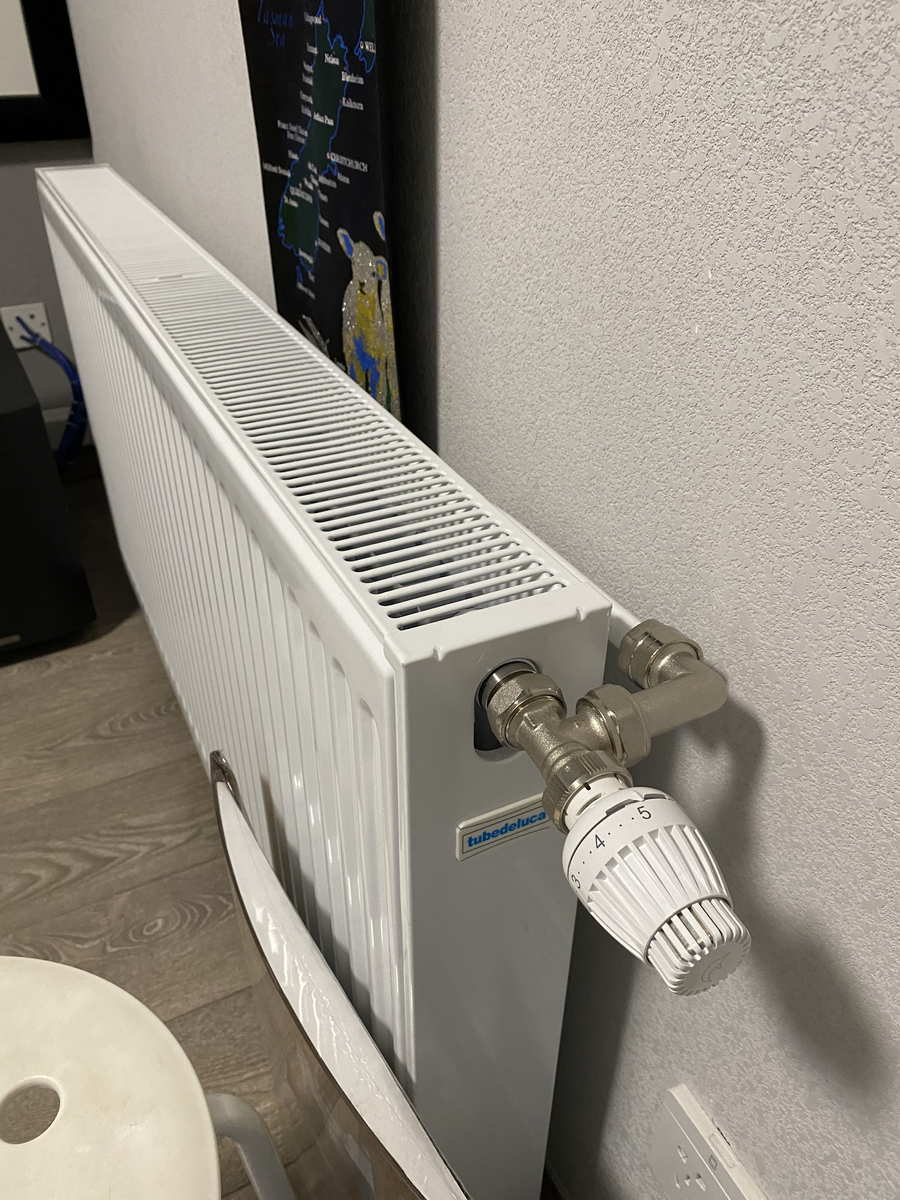

本类明装工程的现场照片:生活阳台上的燃气壁挂炉与向上出户的排烟管
图 2 本类明装工程的现场照片。热源置于生活阳台,排烟管经外墙出户,机身周边留出检修空间,冷凝水就近接入阳台排水。

四、落地窗前的散热器与幼儿安全避让

这套住宅的客厅是通长落地窗加推拉门,布置末端时最先要处理的就是这里。 散热器理想的位置是窗下,因为冷空气在窗边下沉形成气流,末端放在窗下, 上升的热空气正好可以抵消这股下沉冷流。但落地窗与推拉门没有实体墙, 窗下净高也不足以容纳散热器,常规的窗下挂装在这里不成立。

可用的处理办法有三条。把末端移到落地窗相邻的实墙段,是优先做法, 实墙可以打挂板,散热器仍然布置在外墙一侧,只是不在正窗下方; 改挂侧墙,适用于相邻实墙也较短的情况;采用矮型加长款, 用于确实找不到竖向空间、但横向墙长足够的墙段。三条并不互相排斥。 本项目客厅用的是第一条加第三条:主窗旁的实墙段挂一组标准高度, 推拉门一侧的短墙用矮型加长款补足散热量。

落地窗与推拉门处的末端处理(按墙段条件逐处判断)
位置现场条件处理方式注意点
客厅通长落地窗窗下无实体墙,净高不足改挂相邻实墙段仍靠外墙一侧,避开窗帘开合范围
客厅推拉门门洞两侧墙段较短矮型加长款,降低高度、拉长横向避让门扇与轨道,保持开启净宽
主卧外窗有实体窗下墙按窗下常规挂装上沿低于窗台,留出窗帘下摆空间
餐厅外墙与客厅相邻的实墙常规挂装避开餐边柜、插座与开关面板

窗帘开合范围的避让是一项容易漏掉的细节。落地窗通常配整幅窗帘, 开合时下摆会扫过墙面一定高度。散热器上沿若与窗帘下摆重叠, 既影响观感,也会让窗帘长期贴着热表面,材质容易老化。 本项目在定位时把窗帘的实际开合范围量出来,末端在外沿留出间隔, 并且不上移到窗帘轨道的位置。

邓先生家有一个 3 岁的孩子,刚会走路,正好是喜欢摸、扶、靠的年龄。 散热器属于低温水系统,表面温度与供水温度、室内温度以及末端材质都有关, 实际量级通常明显低于皮肤长期接触会即刻受损的温度,但这不等于可以让孩子长时间贴靠。 可采取的措施有几项:位置避开孩子日常活动与攀爬区域; 在末端外加装可拆卸的防护罩或护栏;把挂装高度适当上调,减少可触及的面积; 对进出水管与阀门做遮挡。这几项在定位阶段就要与业主一起定,而不是装完再补。

3 岁幼儿家庭的防烫与位置避让措施
部位风险来源处理措施
散热器本体孩子扶靠、触摸加装可拆卸防护罩;位置避开活动区与爬行路径
散热器上沿孩子攀扶挂装高度适当上调,减少可触及面
进出水管与阀门裸露金属件与调节阀加装罩壳,阀门位置下移或遮挡
儿童房位置床边与游戏区优先挂门后侧墙,避开床头与积木区
推拉门一侧孩子沿落地窗跑动矮型加长款靠实墙端布置,远离跑动路线

需要说明的是,防护罩会略微降低末端的实际散热量。因此加装防护罩后, 配置上要预留余量;本项目儿童房的热指标取值已经把这一点算进去了。 是否加装、加装到什么程度,由业主按孩子的活动情况决定, 现场只提供做法与影响的说明,不对使用安全做绝对保证。

五、施工组织与关键控制点

本项目排了两个工作日。头一天做定位、开孔、挂板与走管,第二天完成接管、加压、点火调试与交底。 日程没有压到一天,原因不在工量,而在这家有 3 岁的孩子、父母轮流来搭手: 开孔粉尘大的房间单独腾出,其余房间照常可用,一个作业面收工当天就清干净再换下一处。

本项目的作业组织与工序衔接(两个工作日)
时段工序说明
第 1 天上午进场保护与放线地面先铺保护垫;弹散热器中心线、挂板标高与管路走向
第 1 天上午开孔与穿墙只在非承重隔墙开孔;装套管后清理并封堵孔口
第 1 天下午挂板就位按弹线装挂板,校平并挂装试位
第 1 天下午管路敷设现场实测下料;沿踢脚线上方、阴角与门套侧边固定
第 2 天上午系统接管散热器接管、阀门与管件装配、热源侧接管
第 2 天下午注水试压注水排气后加压,稳压观察
第 2 天下午点火调试与交底点火运行、逐组排气、核对温度与阀位、使用交底

控制点 1 · 边界与报备先落地不碰公共部位

这套住宅的全部新增都落在套内,管井、前室与电梯厅一概不碰。 开工前先在物业处确认报备内容,把设备位置、排烟方向与作业时段说清楚, 拿到确认后再进场。这一步放在前面,是因为边界一旦模糊, 施工中途被叫停的代价远高于提前沟通。

控制点 2 · 排烟与冷凝水一次做对涉及邻户与返味

排烟管方向要避开相邻住户的可开启窗扇,出口位置按设备说明书与燃气管理部门要求确定。 冷凝水排放管保持连续坡度,接口设存水弯,接阳台排水。 这两件事在第一天敷设管路时就一并处理,避免事后返工破坏已完成的墙面。

控制点 3 · 试压取值与稳压观察GB 50242—2002

依据 GB 50242—2002《建筑给水排水及采暖工程施工质量验收规范》, 散热器在安装前须做水压试验,试验压力取工作压力的 1.5 倍,且不低于 0.6 MPa。 本项目等系统接管全部完成后再整体加压,逐处核对末端接口、管件与热源侧接管, 无渗漏才转入点火调试。

控制点 4 · 幼儿安全件随交底一并确认防烫与避让

防护罩、管件罩壳这类安全件在调试当天一并安装到位,并向业主说明使用方法与影响。 儿童房末端的挂装高度与位置由业主现场复核一次,重点看孩子够不够得着、 会不会撞到。这一步与使用交底合并进行,不需要额外占用工期。

六、沟通记录:从物业报备到调试

本项目的沟通集中在三个节点:先确认房子能做什么、把物业报备这件事讲明白, 收尾一步是把日常使用与观察要点交底。以下为沟通过程摘要。

21:18
‹恒雨后现代城 邓先生···
四川鼎格舒适家
邓先生你好,这里是四川鼎格舒适家。你想解决的是冬天取暖,还是连洗浴热水也一起换掉?
主要是取暖,热水现在能用。孩子刚会走路,天天在地上爬坐,屋里太冷了。
四川鼎格舒适家
家里现在靠什么取暖?
空调加两个小太阳。空调吹着吵,书房开久了嘴干;小太阳只能烘一块地方,还怕烫到孩子。
四川鼎格舒适家
这种情况一般不走空调。房子是哪一年交的,装修动过吗?
2015 年交房就装好了,一直住着,不想动地板和墙。
四川鼎格舒适家
那地暖要先排除,它需要抬高地面。你这个条件适合明装暖气片,管子沿踢脚线上边走,地面墙面都不动。
物业那边会不会不让装?这栋是综合体,管井都在公共区域。
四川鼎格舒适家
分户系统全部走套内,管井、前室、电梯厅都不碰。进场前把设备位置、排烟方向和作业时段报给物业,确认后再开工。
11月9日 10:20
四川鼎格舒适家
上门量过了。117 平,三室两厅。配 7 组散热器,客餐厅两组,三个卧室各一组,厨房和卫生间干区各一组。
客厅是落地窗加推拉门,窗下面没墙,散热器往哪挂?
四川鼎格舒适家
窗下挂不了就挂旁边实墙,还是靠外墙那侧。推拉门那段墙短,用矮一点的加长款补散热量。
窗帘会挡住吗?
四川鼎格舒适家
量过窗帘开合范围了,散热器上沿压在窗帘下摆以下,两边留出间隔,也不放到轨道位置。
11月9日 14:40
四川鼎格舒适家
另外热源放生活阳台,燃气和排烟条件现成,离卧室也远。
阳台可以,要物业同意吗?
四川鼎格舒适家
要。排烟方向和冷凝水去向都写进报备里,物业确认后再动。
孩子小,会不会烫到?
四川鼎格舒适家
低温水系统,表面温度比你想象的低,但也不能让孩子长时间贴靠。儿童房那组挪到门后侧墙,避开床和玩的地方,再加一个可拆的防护罩。
防护罩影响散热吗?
四川鼎格舒适家
会有影响,所以配置上留了余量。装不装、装到什么程度你定,做法和影响先讲清楚。
11月12日 16:30
四川鼎格舒适家
试压过了,稳压观察没渗漏。现在点火,一组一组放气。
客厅那组上边凉下边热,是不是配小了?
四川鼎格舒适家
里面还有空气,正在放。放到出水连续不出气泡为止,来回走两遍。
1月8日 21:10
用了一个多月,屋里不燥了,孩子在地上玩也不冷。老人过来住说比空调舒服。
四川鼎格舒适家
哪天哪组不热,先看看那组的排气阀。压力表掉得厉害,就联系店里派人来。

这段沟通确认了哪些事

  • 形式取舍:已装修入住、地面不动,因此不走地暖,改用明装暖气片。
  • 边界口径:新增全部在套内闭合,管井、前室与电梯厅一概不碰。
  • 热源报备:壁挂炉置于生活阳台,排烟方向与冷凝水去向写入报备。
  • 落地窗处理:窗下无实体墙 → 改挂相邻实墙段,短墙段用矮型加长款补足。
  • 幼儿安全:儿童房末端避开门后活动区,挂装高度上调并加装可拆防护罩。
  • 排气优先:某组上热下凉时先查空气、逐组放气,再考虑容量问题。
记录说明:以上为咨询、物业报备、定位到调试各节点里双方确认过的要点摘要, 用来交代方案是怎么一步步定下来的。个人信息已隐去,不构成任何效果承诺; 聊天头像为示意图,与客户本人无关。

七、运行表现与使用方式

7.1 运行特点

散热器靠对流与辐射共同散热,热量直接进入室内空气,室温上升快于地面辐射供暖, 停机后温度回落也快。对一个 117 ㎡ 的住宅来说,从 10 ℃ 左右升到 18~20 ℃ 通常在 1 小时以内。这种快进快出的特点决定了间歇使用是可行的, 与地暖需要长时间连续运行的方式正好互补——两者适用条件不同,并无优劣之分。 邓先生家每周有两三天居家办公,白天在书房,晚间在客厅陪孩子,作息相对固定, 按房间分时段设定比较合适。

按使用时段划分的分区设定(用散热器恒温阀分别控制)
分区房间使用时段设定建议
白天常驻次卧兼书房每周两三天居家办公的白天办公日单独保持,其余时间调低
晚间核心客餐厅晚饭后陪孩子按舒适温度设定,睡前调低
夜间睡眠主卧、儿童房夜间略低于白天,用恒温阀控温
弹性房间次卧老人来住时长期有人老人来住时上调,空置时调低
辅助厨房、卫生间干区使用时段集中按需开启,卫生间注意通风

中间层住宅有一点需要业主留意:上下邻居的采暖习惯会间接影响本户的实际用气量。 邻户也采暖时,楼板方向的传热减少,本户负担相对轻;邻户不采暖时, 热量会通过楼板向上下散失,用气量相应上升。这不是设备问题, 而是塔楼中间层的固有条件,配置时已经按上沿留了余量。

7.2 费用估算

耗气多少,取决于设定温度、使用时段与房子本身的保温条件。 下表按成都居民用气价格做一个量级测算,只用于判断费用大体落在什么范围,不代表本案的真实账单。

采暖用气费用量级测算(单价取成都居民用气价格)
项目取值计算结果
用气单价2.18 元/m³——
间歇使用日均耗气量6~9 m³/天117 ㎡、按房间分时段设定—
日用气费用—6~9 × 2.18约 13~20 元/天
月度用气费用—按 30 天计约 393~588 元/月
全冬(按 3 个月)——约 1,179~1,764 元
口径说明:表内区间只反映同类户型的费用量级,并非本案的真实账单。 塔楼中间层的实际耗气量,还受上下邻户采暖情况的影响,同一户型在不同楼层的账单会有差别。 实际用气还受设定温度、使用时段、开窗习惯与围护结构保温水平影响; 表中用气单价 2.18 元/m³ 取自成都居民用气价格,只作测算用,气价会随政策调整,最终以实际结算为准。 另外,日均耗气量也无法从前面 10.7 kW 的设计热负荷直接推算——设计热负荷对应的是室外最不利温度下的瞬时需求, 采暖季大多数时段的实际需求都低于它,间歇运行能省气正与这一点有关。

八、常见问题(FAQ)

综合体的公共管井,装暖气时能接吗?
不能。公共竖向管井、前室与电梯厅都属于共有部分,井内为原设计立管, 住户侧的新增接驳会改变原有系统平衡,也不在业主可以处分的范围内。 分户独立系统的做法是把热源、管路与末端全部放在套内闭合,不进入管井即可解决。
燃气壁挂炉放生活阳台,排烟要注意什么?
核心是排烟口的位置与方向。出口位置、与门窗洞口及相邻开口的距离, 按产品安装说明与当地燃气管理部门要求执行,具体数值以设备说明书与燃气公司核定为准; 现场还要避开相邻住户的可开启窗扇,减少干扰。冷凝水排放管保持连续坡度, 接口设存水弯,就近接入阳台排水。
客厅是落地窗加推拉门,散热器往哪挂?
窗下没有实体墙、净高不足时,常规挂法不成立,可改用三种方式: 移到落地窗相邻的实墙段(优先做法)、改挂侧墙、采用矮型加长款。 做法不互斥,本项目客厅就是实墙段挂标准高度加推拉门短墙补矮型加长款。 定位时同时要避让窗帘开合范围与推拉门轨道。
家里有 3 岁孩子,散热器装上会不会烫到?
散热器属于低温水系统,表面温度与供水温度、室内温度以及末端材质有关, 实际量级通常明显低于皮肤长期接触会即刻受损的温度,但不宜让孩子长时间贴靠。 可采取的做法是:位置避开活动与攀爬区、加装可拆卸防护罩、挂装高度适当上调、 对进水管与阀门加罩壳。加装防护罩会略微降低散热量,配置时需要预留余量。
住在塔楼中间层,上下邻居不采暖,影响大吗?
会有影响。上下邻户同样采暖时,楼板方向温差小,本户实际负荷相对低; 邻户空置不采暖时,热量会通过楼板向上下散失,用气量相应上升。 这是塔楼中间层的固有条件,处理办法是在配置阶段把末端按上沿取, 而不是等运行后再补救。
进场前要向物业报备哪些内容?
通常准备五项:施工范围(明确只在套内、不进入管井与公共部位)、热源设备的型号与位置、 排烟路径与方向、冷凝水的去向、作业时段与垃圾清运安排。附带一张套内平面示意, 标出新增末端与管路的位置,物业据此即可判断是否涉及共有部分。
壁挂炉的冷凝水排到哪里,会不会返味?
本项目就近接入生活阳台的排水,接口处设存水弯,排放管保持连续坡度不倒坡, 这样既能顺利排水,也能减少排水立管的气味返入室内。 接口位置要留出便于日后清理的空间,这一点在敷设管路时一并考虑。

九、项目档案与联系方式

本项目档案
项目名称恒雨后现代城 117 ㎡ 住宅暖气片采暖系统安装
楼盘地址成都市龙泉驿区西河街道新官山路 139 号
建筑面积117 ㎡ 3 室 2 厅 1 厨 2 卫
系统形式明装暖气片(散热器)采暖系统,7 组钢制板式散热器,热源为燃气壁挂炉
服务内容现场勘察、分户边界划定、散热器位置与组数设计、热源位置与排烟路径报备配合、管路走向规划、设备与材料供应、安装、试压与调试交底
施工工期2 个工作日,含注水试压与调试交底
记录时间案例整理(冬季采暖季投运)
内容与口径声明:本页记录该住宅明装暖气片系统的设计与施工过程。涉及的规范条款均标注标准号与条款位置,可自行核对; 标注「★工程经验」的数值为行业常见做法与经验区间,不作为国家标准数据引用; 费用测算仅用于判断量级,不代表实际账单。全文不含效果承诺、价格承诺与品牌排名。 文中配图为本类明装工程的现场实拍;聊天记录为沟通过程摘要,头像与昵称为示意图形。
