同一套「壁挂炉 + 暖气片」,装进已经住人的老房和仍在毛坯阶段的新房,走的是两条不同的施工路径。老房以明装为主,管道走在墙面之外,不动原有装修;新房可以暗装,管道在毛坯阶段埋入墙体或填充层。本页把这两条路径的差别、系统的构成,以及一天完工背后的工序链逐段拆开。
本页整理菲斯曼两用壁挂炉与图本暖气片的系统构成、老房明装与新房暗装的实施差异、逐间热负荷与散热器配置、常见户型的配置对照,以及从勘测放线到点火调试的现场核对要点。
设备侧数值取自厂家样本与到货铭牌;施工侧数值可在现场量测,或调阅施工过程记录。

暖气片采暖是一套把「热源、输配、末端」三件东西串起来的循环水系统。热源是一台燃气壁挂炉,把水加热后送出;输配部分是管路与阀门,把热水按房间分配到各组暖气片;末端是图本暖气片,靠对流与辐射两种方式把热量散到房间,降温后的回水再回到壁挂炉重新加热。与地暖相比,暖气片系统的管路水量小、升温快,房间达到设定温度所需的时间短,可以按需开停,适合层高有限、又不愿长时间连续运行的住宅。
同一套系统,落到不同房龄的房子上,施工路径分成两条。已经装修入住的老房,地面与墙面都不宜再开凿,管道只能走在墙面之外,也就是明装;仍在毛坯阶段的新房,可以在水电改造与墙面施工之前把管道埋进墙体或地面填充层,也就是暗装。两条路径用的热源与末端可以相同,差别集中在管道的走向、进场次数与工期安排上。下表把两类路径的差别逐项拆开。
| 对比维度 | 老房明装 | 新房暗装 / 预埋 |
|---|---|---|
| 施工时机 | 已装修入住,具备条件即可进场 | 毛坯阶段,须在墙面与地面施工之前完成预埋 |
| 管道位置 | 墙面之外,沿踢脚线上方与阴角敷设 | 埋入墙体或地面填充层内 |
| 对原装修 | 不动原有装修面,无拆无铲 | 需在毛坯阶段配合开槽与留口 |
| 进场次数 | 一次进场,当天完成安装 | 分两次进场:一次预埋,一次终装散热器 |
| 散热器形式 | 以钢制板式暖气片挂墙为主 | 同左,卫生间可结合卫浴型散热器 |
| 工期口径 | 以「天」计,当日交付 | 跨水电改造与终装两个阶段,按装修进度排期 |
| 常见场景 | 已入住住宅、局部改造、租住过渡 | 新房整屋装修、毛坯平层与别墅 |

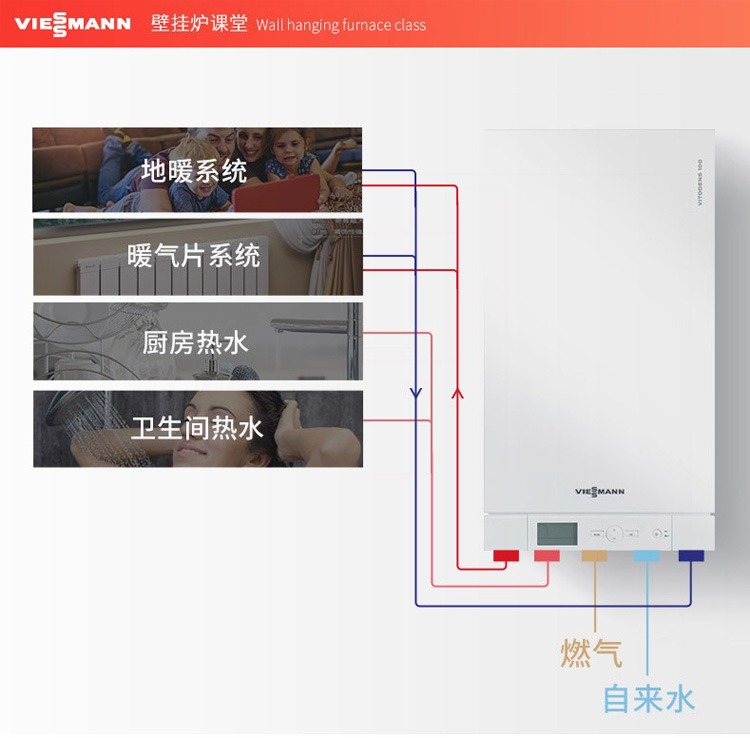

从原理图可以看出,一台两用炉同时挂了两类负荷:采暖回路与生活热水回路。暖气片系统取的正是其中的采暖回路——锅炉把水加热后送到各组暖气片,末端散热后回水返回锅炉。这条回路的走向,决定了老房走明管、新房走暗管两种做法下,管线从哪里穿、从哪里出。
本页系统的热源是德国菲斯曼壁挂炉,属两用炉:一台设备同时承担两个用途,一路供暖气片采暖(采暖回路),一路供生活热水(卫生热水回路)。把两个用途合在一台设备上,对老房尤其省位置——不必为采暖与热水各装一台设备,只需一个锅炉位。
两用炉的选型要同时看两条负荷线索。第一条是采暖负荷:成都属夏热冬冷地区,住宅冬季供暖热负荷概算约 60~100 W/㎡(★工程经验概算,随围护结构、朝向、窗墙比变化),按两室一厅采暖面积 50~60 ㎡ 估算,峰值采暖负荷大致落在 3~6 kW 量级。第二条是生活热水负荷:普通淋浴花洒额定流量约 8 L/min 量级,同一时段开两个用水点时应按流量叠加校核热水产率。两用炉的功率往往由生活热水产率决定,而不是由采暖面积决定,这也是一台炉子既能覆盖采暖、又有余量供给热水的原因。
从参数口径看,燃气壁挂炉按产品样本给出的热效率区间通常是:普通(标准)炉 88%~92%、冷凝炉 96%~105%,两者均按燃气低位热值计算(冷凝炉回收水蒸气凝结潜热,故按低位热值计可以大于 100%,与能量守恒并不矛盾)。本页热源属德国菲斯曼壁挂炉,具体型号、功率与热效率以厂家样本与到货铭牌为准。这一区分对使用成本的影响,主要在冬季长期连续运行时才会体现,单看设备本身并不构成选型差异。
壁挂炉的挂装位置要在勘测放线阶段一并定下。它需要同时满足三个条件:靠近燃气引入管与排烟出口,便于烟道就近排出;贴近主要采暖回路起点,缩短主管长度;炉体四周留出检修空间,炉底接口便于日后维护。老房明装时,锅炉位通常选在厨房或生活阳台附近;新房暗装时,锅炉位可以在出图阶段与橱柜、吊顶方案一起排布。炉体挂装前应按机身尺寸、预留尺寸与烟道位置校准后再固定,炉体下部接口采用软管连接。
热源之外,决定这套系统装得像不像、用得顺不顺的,是末端散热器与管路走向。老房与新房在这两件事上的做法差别最大,以下三小节逐项展开。
本页系统的末端是意大利图本暖气片,属钢制板式散热器。板式结构由钢板压制成型,内部为单层或双层水道,表面经喷涂处理;散热以对流为主、辐射为辅,挂墙安装,进出水口集中在同一端。选型的依据是厂家样本给出的散热量表:同一型号的散热量随高度、长度与工况(进水温度、室温)变化,房间所需散热量不同,配置的组数与规格也不同。判断一组暖气片合不合适,看三点:房间所需散热量是否被覆盖、进出水口方向是否与管路走向一致、挂装高度与窗台关系是否便于检修放气。
与地暖相比,暖气片是「低温快热」的对立面——它水量小、升温快,可以按房间开停,不必像地暖那样长时间连续运行。对朝九晚五的家庭,白天离家时把暖气片调低,傍晚回家再开,室温仍能较快跟上,这也是暖气片在老房改造里常见的原因之一。
管路是两条路径差异最集中的地方。老房明装时,管道走在墙面之外:沿踢脚线上方、墙面阴角或门框上方敷设,用管卡固定,管卡间距均匀,横管尽量走直、拐角用弯管件成型而不是强行折弯。走管要兼顾观感与检修,常在踢脚线附近走,与墙面颜色接近的管槽可以进一步弱化视觉影响。穿墙、穿楼板处应加套管,管道与墙面保持一定距离并避免交叉。
新房暗装时,管道埋入墙体或地面填充层内,出墙口的位置在预埋阶段就要定死。这条路径的优点是完成面看不到管道,代价是一旦点位定错,后期调整需要重新开槽。管材上,采暖系统常用耐热塑料管或铝塑复合管,如 PE-X、PE-RT、铝塑复合管等(对应 GB/T 18992、GB/T 28799、GB/T 18997 等系列标准)。埋入填充层的管段不应有接头,每条支路以整管为宜,这一点与地暖盘管的要求一致。
每组暖气片应配进出水阀门与手动排气阀。常见做法是进水侧装恒温阀或手动调节阀,用于按房间调节流量;出水侧装关断阀,便于单组检修而不影响其他房间;每组顶部设手动排气阀,把循环水里析出的气体排掉。系统热源侧应设过滤器,防止杂质进入散热器与锅炉换热器;锅炉接口处设关断阀,便于日后维护。
这些小部件单价不高,却是后期使用中影响体验的关键。判断一组暖气片是否装好,可以逐组核对:进出水阀是否可独立关断、排气阀是否装于最高点、管路连接处是否加生料带与密封件。这些都能在现场逐组打开查看,比笼统说「已安装」更有意义。

暖气片配置的起点是采暖面积,而不是建筑面积。建筑面积里包含公摊、阳台、厨卫与固定柜体,这些部位要么不采暖,要么由别的系统承担,因此真正挂暖气片的地面小于建筑面积。以两室一厅为例,建筑面积 75~90 ㎡ 对应的采暖面积约在 52~62 ㎡,比值落在七成上下,属于住宅的常见区间;每一户的具体数字仍要按图纸量,不宜直接套比例。
采暖面积定了,下一步是逐间算热负荷,而不是拿总面积乘一个固定值。下表按常见两室一厅的功能分区列出估算示例,热负荷指标取成都住宅冬季供暖的 60~100 W/㎡(★工程经验概算);实际取值要结合朝向、层高、外墙保温、窗墙比与是否西晒调整。合计得热负荷之后,再按厂家样本的散热量表换算成各组暖气片的规格与片数——这一步是把「配几组、每组多大」讲清楚的方式。
| 房间 | 面积 ㎡ | 指标 W/㎡ | 热负荷 W | 散热器 |
|---|---|---|---|---|
| 客厅 + 餐区 | 24~30 | 80~90 | 1920~2700 | 1 组(长规格) |
| 主卧 | 12~15 | 80~90 | 960~1350 | 1 组 |
| 次卧 | 9~12 | 80~90 | 720~1080 | 1 组 |
| 卫生间 | 4~6 | 90~110 | 360~660 | 1 组(卫浴型) |
| 合计 | 49~63 | — | 3960~5790 | 4~5 组 |
把逐间热负荷加总,两室一厅落在 4~6 kW 量级。这个数字用来核对两件事:一是供暖热源的能力是否覆盖,二是各组散热器的散热量之和是否与逐间负荷匹配。需要说明的是,卫生间因湿度高、常有开窗换气,热负荷指标通常取略高于卧室;朝北、外墙面积大或落地窗的房间,指标也应适当上浮,不宜全屋取同一个数。

同一套「菲斯曼两用炉 + 图本暖气片」,配到不同户型上,变化的主要是散热器组数与规格、管路用量与阀门数量,热源与末端的形式并不变。下表把常见户型对应到配置量级,其中热源为一台两用炉,具体功率按采暖面积与热水需求选型,以厂家样本与到货铭牌为准。
| 户型 | 建筑面积 | 采暖面积 | 散热器组数 | 末端点位 |
|---|---|---|---|---|
| 两室一厅 | 75~90 ㎡ | 52~62 ㎡ | 4~5 组 | 客厅餐区、主卧、次卧、卫生间 |
| 三室一厅 | 90~110 ㎡ | 62~78 ㎡ | 5~6 组 | 客厅餐区、主卧、两间次卧、卫生间 |
| 三室两厅 | 105~125 ㎡ | 72~88 ㎡ | 6~7 组 | 客厅、餐区、主卧、两间次卧、卫生间 |
| 四室两厅 | 125~150 ㎡ | 88~106 ㎡ | 7~8 组 | 客厅餐区、主卧、三间次卧、双卫生间 |
这张表解释了同一套设备「为什么能覆盖从两室一厅到四室两厅这么宽的区间」。原因有两层:其一,散热器按房间逐间配置,房间数增加,增加的是散热器组数与管路用量,热源数量不变;其二,管路用量和阀门数量按实际点位结算,与房间数量和最远端管长直接相关。也就是说,配置里固定的是设备档次与品牌,浮动的是用量,这才是「一套设备适配多个面积」的成立方式。
对已入住的老房,配置上还有一条实务口径要提前确认:明装走的支路越多、越分散,管路用量与工时都会增加,报价与工期也随之变化。把入户锅炉位、各房间散热器点位与管路走向在勘测阶段画在一张图上,逐条对照结算,比按总面积估一个数更清楚。
暖气片的造价按组计,不按面积计。组数由房间数、窗下可挂位置与每间的热负荷决定,同一户型换个挂法就可能差一组,因此本页只给单价,不给「一套多少钱」的单一数字。下表为 2026 年 10 月成都口径,实际以现场核算与签约报价为准。
| 项目 | 计价口径 | 金额 |
|---|---|---|
| 暖气片末端系统 | 按组计 | 1,700~2,000 元/组,包工包料 |
| 本页适用户型 | 建筑面积 | 75~90 ㎡ 两室一厅起;组数按房间与窗下位置现场点数 |
| 采暖炉(热源) | 按台计 | 另计,按所选机型与功率核算 |
为什么只给单价。75~90 ㎡ 两室一厅起 覆盖的户型跨度较大,两室一厅常见 4~5 组、三室两厅常见 6~7 组,组数差一组,末端金额就差一份单价。先按图纸把每个房间的散热器点位定下来,点出组数,再乘以上表单价,才是这一户的末端造价。明装与暗装的差别主要落在管路与开槽工序上,已在单价区间内区分,不另行加价。
报价包含的项目。末端系统按包工包料计,含以下六项:
报价不含的项目。下列项目不在上述价格内,需另行安排或单独计费:采暖炉、拆旧、地板与瓷砖、燃气改造、超长管路、水电改造、卫生间防水、家具搬移。其中拆旧与地面饰面属装修工序;燃气管道与烟道开孔须由燃气公司或有资质单位处理;采暖炉属热源设备,不在上述价格内。
「一天完工」指的是老房明装这条路。它之所以能压进一天,靠的不是省工序,而是把工序排成一条可以顺序推进、局部并行的链:勘测放线、定位开孔、挂架固定、接管、试压、调试六个环节,前一环的成果正好是后一环的输入,衔接处不来回返工。把这条链拆开看,每一步在现场都有可核对的成果。
| 序 | 工序 | 主要动作 | 现场可核对 |
|---|---|---|---|
| 1 | 勘测放线 | 现场复尺,确定锅炉位与各组散热器点位,弹线定管路走向与穿墙位置 | 与出图逐间对照,点位可量 |
| 2 | 定位开孔 | 按弹线标注孔位,用带集尘装置的钻孔方式开孔,处理穿墙套管 | 孔位与图纸一致,现场粉尘可控 |
| 3 | 挂架固定 | 安装锅炉挂板与各组散热器挂架,校正水平与挂装高度 | 水平尺量测,挂装高度一致 |
| 4 | 管道敷设与接管 | 明管沿踢脚线与阴角敷设,管卡固定,连接锅炉与各组散热器 | 管卡间距均匀,接头无渗漏 |
| 5 | 系统试压 | 注水排气、加压,稳压观察压力变化并记录 | 压力表读数,记录表可查 |
| 6 | 点火调试与交付 | 锅炉点火、循环调试、逐组排气调温,交付运行说明 | 运行状态正常,交付单签认 |
这条链里,可以并行的是开孔与挂架、以及与点位的交叉作业;不可压缩的是试压的稳压观察时间。把工序排顺之后,一天之内完成的依据就落在两处:一是老房明装不需要养护等待,装好即可使用;二是工序链里没有需要跨天等待的环节(如找平层养护),因此可以当天交付。
支撑这条工序链的是一支小班组。常见排布是 2~3 人一组:一人负责管路与锅炉接管,一人负责散热器挂装与开孔,勘测与调试由同一名技师负责首尾衔接收尾(★工程经验)。这样分的理由是——勘测与放线决定了后续所有点位,由同一人贯穿,能减少放线与安装之间的误差;接管与挂装若干扰,两人可分头并行,缩短总时长。新房的暗装则不同:预埋一次、终装一次,两次之间隔着墙面与地面施工,工期是跨阶段的,不是一天,因此班组排布要按装修进度插入。
老房明装的两个承诺——无尘施工、不破坏装修——都落在具体做法上。无尘对应的是开孔环节用带集尘装置的钻孔方式,钻孔时粉尘被同步收集,减少外溢;不破坏装修对应的是管道走明装、散热器挂墙,不动地面、不铲墙面。可以核对的点是:开孔部位周围有无除尘遮挡、明管是否沿踢脚线与阴角走、穿墙处是否加套管、原有踢脚线与墙面有无被破坏。掌握这几条,现场验收时就能逐项对。
四川鼎格舒适家承接成都全域及川内各地市州的暖气片采暖工程,提供设计、设备、辅材、安装与售后的一体化交付。暖气片系统对管路走向、散热器点位与锅炉位配合的要求高于单件设备,设计与安装由同一方负责,可以减少出图与落地之间的偏差。本页系统的热源为德国菲斯曼壁挂炉,末端为意大利图本暖气片,设备执行厂家原厂质保。
工艺侧执行公司施工规范,其中与本页产品直接相关的条目包括:明装管道沿踢脚线与阴角敷设、管卡间距均匀、穿墙穿楼板处加套管、埋入填充层的管段不留接头、散热器挂装校正水平、系统安装完成后做水压试验。这些项目在现场验收时逐条对照,验收记录随工程存档。
设备侧执行厂家原厂质保,另有公司增值质保部分,具体年限与范围以签约时的书面约定为准。暖气片的日常维护相对简单,主要关注锅炉压力表读数、各组散热器的排气、系统补水,以及每年首次运行前对管路的检查。
Q暖气片一组多少钱?一套房子装下来大概多少?
按 2026 年 10 月成都口径,暖气片按 1,700~2,000 元/组包工包料计,不含采暖炉。一套房子的末端金额等于组数乘单价:两室一厅常见 4~5 组,三室两厅常见 6~7 组,本页适用 75~90 ㎡ 两室一厅起。组数与片数取决于每个房间的热负荷和窗下可挂位置,需按图纸点数后核算。
Q老房已经装修好了,装暖气片会不会破坏装修?
按明装做法,管道走在墙面之外,沿踢脚线上方与阴角敷设,散热器挂墙安装,不动地面、不铲墙面,原有装修面保持不变。开孔环节用带集尘装置的钻孔方式,粉尘同步收集。要核对的是:明管走向是否沿墙脚、穿墙处是否加套管、原有踢脚线与墙面有无被破坏。
Q新房装修到什么阶段装暖气片合适?
新房按暗装路径,分两次进场。第一次在水电改造阶段,把管道埋入墙体或地面填充层并留好出墙口;第二次在墙面与地面完成之后,挂装散热器并连接。出墙口位置在第一次进场时就要定死,因此点位图需要在开工前确认。若预埋窗口已过,也可以改走明装。
Q「一天完工」具体是怎么做到的?
靠的是把工序排成一条链:勘测放线、定位开孔、挂架固定、接管、试压、调试,前一环的成果正好是后一环的输入。其中开孔与挂架、点位与交叉作业可以局部并行,稳定观察时间不可压缩。老房明装不需要养护等待,装好即可使用,因此可以当天交付。具体时长仍随户型与点位数量变化。
Q暖气片和地暖怎么选?
看房子的状态与使用习惯。已入住的老房地面与墙面不宜开凿,明装暖气片更合适;层高有限、又不愿长时间连续运行的住宅,暖气片升温快、可按需开停,也占优势。地暖需要浇注填充层并养护,适合毛坯阶段一次做齐、追求连续低温运行的新房。两者都能用同一台两用炉作为热源,差别主要在地面构造与工期安排。
Q暖气片装多高、装在什么位置?
常见做法是装在窗台下方或房间外墙侧,让上升的热气流形成一道热幕,减少外窗冷辐射。挂装高度以散热器底部留出便于清洁与检修的空间为准,进出水口集中在同一端,方向要与管路走向一致。挂架固定后用水平尺校正,各组高度尽量一致。具体尺寸按厂家样本与现场条件确定。同类问题的完整判据见暖气片为什么装在窗下。
Q明装管走踢脚线,会不会影响走管长度与水力平衡?
明装支路越多、越分散,管路总长越大,这是客观存在的。做法是让各支路长度尽量均衡,避免近端先热、远端偏冷;装好后用各组阀门做适当调节。管路走向在勘测放线阶段就画出来,逐路对照结算,比事后靠调阀去弥补更有效。
Q试压怎么做,多少算合格?
系统安装完毕后应做水压试验,试验压力与稳压口径按 GB 50242 与公司施工口径执行:加压到规定试验压力后稳压观察,压力降在规定范围内且各连接处不渗不漏为合格,全过程记录留档。建议做两次——接管完成后一次,调试运转之后再复测一次,两次记录同时存档。
Q壁挂炉采暖和生活热水两用,两个一起用会不会不够?
两用炉的功率主要由生活热水产率决定,采暖侧按成都住宅热负荷概算所需的功率通常低于整机功率,因此两者叠加时仍有分配余量。常见做法是:生活热水取用时采暖水温略作让步,热水用毕恢复。若家中用水点较多、常同时开两个以上,应在选型时按热水流量叠加校核,确定合适的热源规格。
Q地暖、暖气片的方案与施工由谁负责?
由四川鼎格舒适家统一承接。采暖负荷计算、热源与末端选型经上门测量后出图,安装按工艺节点逐项验收并留存打压、通水记录,售后由同一团队跟进。
