| 项目 | 恒瑞新川中心二期 66 ㎡ 商办公寓明装暖气片采暖系统安装 | 系统构成 | 明装暖气片(散热器)采暖系统 |
| 项目地址 | 成都市高新区新川板块新川路 489 号(红星路南延线与新川大道交汇处) | 热源 | 燃气壁挂炉(兼供生活热水,另设备选热源预案) |
| 户型面积 | 66 ㎡(两室,SOHO/套二,另有约 46/58/76 ㎡) | 末端 | 钢制板式散热器,明装挂设 |
| 房型 | 2 室 SOHO(套二),部分楼层为挑空结构 | 设计水温 | 75 ℃/50 ℃(GB 50736—2012 第 5.3.1 条) |
| 楼栋与建成 | 2019—2024 年建设,2024 年交付的塔楼,2 栋、28~29 层,有电梯;商办公寓(40 年产权) | 工期 | 2 个工作日(含试压、调试与交底) |
| 热指标取值 | 130~155 W/㎡(逐间取值,详见第三节) | 热负荷 | 约 7.0 kW(五处部位合计) |
| 客户 | 康先生(29 岁,自主创业,电商) | 居住成员 | 独居,父母偶尔来住 |
| 施工单位 | 四川鼎格舒适家 | 记录 | 案例整理(采暖季投运后回访) |
恒瑞新川中心二期是 2024 年交付的塔楼,康先生这套在 66 ㎡ 的 SOHO 户型里,窗户全部开在同一面外墙上, 另外三面分别是公共走廊、相邻单元和户内隔墙,都不直接对外。这种「单面采光」的格局在商办公寓里很常见, 却和多数普通住宅不一样:普通住宅往往有两到三面外墙,冷风渗透和窗面冷辐射分散在几个方向; 这里却把窗、渗风与日照全部压在同一个面上,于是这一面的负荷明显集中,其余三面则几乎不换热、空气也不流动。
住进来之后,康先生对这件事的感受很直接:靠窗的办公桌一侧坐久了发凉,往里走一步反倒觉得闷。 这并不矛盾。单侧开窗时,空气的进出只能靠这一面,换气路径短、效率低,房间进深方向的中部容易形成气流滞止, 温度分布也不均匀。把这几处特征拆开看,末端该怎么摆、气流该往哪个方向引,思路才清楚。
| 部位 | 负荷与气流表现 | 处理方向 |
|---|---|---|
| 唯一采光面(外窗所在外墙) | 窗面冷辐射与缝隙渗风都集中在这一面 | 末端靠窗侧布置,优先形成贴窗上升气流 |
| 无窗三面(走廊、相邻单元、隔墙) | 不与室外直接换热,但内表面偏凉、空气不流动 | 不在这些墙面堆末端,靠室内气流把热量带过去 |
| 进深中部(离窗最远处) | 单侧采光,越往里越偏凉,气流容易滞止 | 末端沿进深方向拉开距离,缩短内外温差 |
| 户内通风路径 | 只有一面窗,自然换气路径短、效率低 | 结合卫生间与厨房排风,形成一条换气通路 |
康先生 29 岁,自主创业做电商,一个人住,父母偶尔过来。他的时间表是反过来的: 常在 22:00 到凌晨 2:00 之间干活,白天补觉,偶尔一整天不出门。 这样一来,房间的用热时段和多数家庭错开——白天他要睡觉,客餐厅与办公区并不需要像晚上那样热; 夜里他醒着,这两处反倒要撑住。独居、作息颠倒、又常把家当办公室用,是这套房子确定末端位置与运行方式的三个出发点。
| 客户 | 康先生 29 岁,自主创业(电商) |
| 家庭成员 | 独居,父母偶尔来住 |
| 装置原因 | 刚买下这套公寓自住加办公,冬天在电脑前坐一天,手指僵得打不动字 |
| 作息节奏 | 作息颠倒,常在 22:00—2:00 工作;白天补觉;偶尔全天不出门 |
| 主要不适 | 公寓层高特殊、部分挑空;普通住宅的布置经验不一定适用;燃气入户条件要先行确认;只有单侧外墙有窗,通风与热分布都不均匀 |
| 由此确定 · 热源前提 | 先核准燃气入户条件,同步准备无燃气时的备选热源预案 |
| 由此确定 · 末端形式 | 明装暖气片,位置随层高与挑空结构逐处核定 |
| 由此确定 · 控温方式 | 逐组恒温阀 + 主管分组阀门,按作息分时段设定 |
商办公寓和普通住宅在燃气这件事上走的两条路。普通住宅交房时燃气接入基本定型,公寓则要看楼栋有没有敷设燃气立管、 户内能不能留出表位、排烟口能不能开在临外墙的一侧,还要看物业对商办装修与设备安装的规定。 这套房子是 2024 年交付的新项目,康先生又是刚拿下不久,管道与表位的条件都还有确认的余地, 所以施工方把核准工作放在最前面,核准结果直接决定热源怎么选。
核准不是一道手续,而是一串要逐项落地的事。它涉及物业、燃气公司与户内设备三方, 任何一项没对上,壁挂炉就装不成,或者装成了也过不了验收。本项目按下面的清单逐项核对, 把结果留档,再决定热源方案。
| 核准项 | 需要确认的内容 | 对接方 |
|---|---|---|
| 项目性质与用途 | 该项目为商办性质(40 年产权),非普通住宅,燃气接入按商办项目口径确认 | 物业 · 燃气公司 |
| 立管与入户条件 | 楼栋是否已敷设燃气立管,户内是否具备引入条件 | 燃气公司 |
| 表位与计量 | 燃气表安装位置、是否需局部改造、表前表后的空间 | 燃气公司 |
| 排烟与开孔 | 壁挂炉排烟口能否开在临外墙一侧、有无遮挡与开孔许可 | 施工方 · 物业 |
| 户内用电容量 | 配电箱容量与回路,能否支撑备选的电热源 | 物业 · 电工 |
| 装修与安装许可 | 物业对商办公寓内设备安装、打孔与走管的规定 | 物业 |
| 通风与安全装置 | 设备位通风条件、可燃气体报警与联动的要求 | 施工方 · 燃气公司 |
核准和施工不能串行等待。燃气环节有往返,若等结果出来再谈其余,工期会拖得很长; 把核准与户内准备并行推进,同时准备一套「万一通不了气」的退路,才是稳妥的做法。 备选热源的取舍,看的是三个条件:采暖能不能满足全屋、生活热水能不能一并解决、户内对外机位或配电有没有条件。
| 热源方案 | 依赖条件 | 采暖与热水能力 | 对本项目的适配 |
|---|---|---|---|
| 燃气壁挂炉(主选方案) | 燃气入户条件核准通过,具备表位、排烟与开孔条件 | 采暖与生活热水由一台机器一并承担 | 康先生希望取暖与洗浴热水一次解决,核准通过时按此推进 |
| 电壁挂炉 + 电热水器(备选) | 配电箱留出采暖炉专用回路,容量满足采暖负荷 | 采暖由电壁挂炉承担,生活热水另配电热水器 | 燃气核准未通过时的主退路,需先核对户内用电容量 |
| 空气源热泵两联供 | 具备室外机位、物业许可,且落位不影响邻居 | 采暖效率较高,可兼顾生活热水 | 公寓外机位与安装条件受限,视机位情况评估 |
| 分室电暖器(仅作过渡) | 无需燃气与专用回路 | 只热局部,全屋温度不易拉匀 | 不作主系统,仅在设备到位前过渡使用 |
本项目核准的结果是:燃气立管可以引入,表位有安装空间,排烟口需开在临外墙一侧, 物业对户内设备安装没有额外限制。据此确定以燃气壁挂炉作热源,同时解决取暖与洗浴热水。 备选热源的预案不因核准通过就作废——户内配电箱仍预留了一路回路,作为日后极端情况下的余地。 需要说明的是,这类核准的结论因楼栋、楼层和物业规定而异,同一小区的不同户型也可能不一样,须逐户落实。
估算还是走面积热指标法:某处房间的热负荷(W)= 该处需采暖面积(㎡)× 该处热指标(W/㎡),各处分别算好后相加。 热指标随围护条件变动,落点在 80~180 W/㎡ 这个区间里选:新建住宅、外墙带保温且外窗为断桥铝中空玻璃的,可取区间下部; 围护做法平平、外墙无保温的老房子,落在区间中部;既无保温、又叠加顶层、北向、临水高湿或窗墙比明显偏大的,才继续往区间上部走。
恒瑞新川中心二期 2024 年才交付,塔楼是新盖的,围护做法本身不算差,按理可以往区间下部靠; 但这套房子只有一面外墙、窗户全部挤在同一个面上,通风和受热都偏得厉害,靠窗一侧的冷辐射被放大, 取值于是提到中段的 130~155 W/㎡,再逐处细分——靠窗、进深大、气流容易停住的部位往上取值, 贴近内区、平时用得少的部位往下取值,并非整户一个数。之所以比按围护传热算出的理论值高,有两层原因: 一是散热器样本标定用的是 90 ℃/70 ℃ 的供回水,而本系统按 75 ℃/50 ℃ 运行,工况不同, 样本读数到了实际工况会缩水,配末端时得放大;二是明装没有地面填充层,少了蓄热这层缓冲, 室温全靠末端当场补,也得留出富余。
| 参数 | 取值 | 说明 |
|---|---|---|
| 建筑面积 | 66 ㎡ | 两室 SOHO/套二,商办公寓 |
| 需采暖房间面积 | 约 49 ㎡ | 五处相加,不含公摊、隔墙与过道 |
| 房间热指标 | 130~155 W/㎡ | ★工程经验取值,在 80~180 W/㎡ 区间取中段,对应单侧外墙、通风与热分布不均的商办公寓 |
| 采暖热负荷 | 约 7.0 kW | 按下方配置表逐处取值相加(49 ㎡ × 平均约 144 W/㎡) |
| 折算综合指标 | 约 106 W/㎡ | 7.0 kW ÷ 66 ㎡,用于与同行的建筑面积口径对照 |
| 生活热水热负荷 | 约 16~20 kW(瞬时) | 由热水产率反推,视是否与采暖同时运行 |
| 壁挂炉选型口径 | 由生活热水需求反推功率 | 采暖负荷不高,功率按单人洗浴需求确定 |
采暖负荷算下来在 7 kW 上下,壁挂炉却仍要按生活热水去定档,而不是照着采暖负荷往小里选。 冬季自来水按约 7 ℃、洗浴出水按约 45 ℃ 取值,温升 38 ℃,代入经验式 「热水产率(L/min)= 功率(kW)× 60 ÷ [4.187 × 温升(℃)]」, 20 kW 一级的机器在该工况下的热水产率约 7.5 L/min(★工程经验测算),够单人从容洗浴。 康先生独居,父母只是偶尔来住、同一天两处同时用水的时段很少,20 kW 一级已可覆盖; 若换成电壁挂炉,则采暖与生活热水分别由两台设备承担,功率与产率按各自设备单独核算。
| 部位 | 面积(约) | 房间热指标 | 估算热负荷 | 位置 | 配置思路 |
|---|---|---|---|---|---|
| 客厅兼办公区 | 20 ㎡ | 150 W/㎡ | 约 3.00 kW | 沿窗户所在外墙的实墙段,避开办公桌正后方 | 与窗同面,承担单侧采光下的主要负荷 |
| 主卧 | 12 ㎡ | 140 W/㎡ | 约 1.68 kW | 窗下墙面,避开床头一段 | 白天补觉用,单设恒温阀 |
| 次卧(父母来住) | 8 ㎡ | 135 W/㎡ | 约 1.08 kW | 内墙墙面,避开床与衣柜 | 使用时段少,按需开启 |
| 厨房 | 5 ㎡ | 140 W/㎡ | 约 0.70 kW | 门后一段空墙 | 兼走管过渡,壁挂炉就近落位 |
| 卫生间 | 4 ㎡ | 145 W/㎡ | 约 0.58 kW | 干区墙面,避开淋浴喷淋区 | 用得少,靠排风与末端配合 |
散热器样本上标的标准散热量,是按供回水 90 ℃/70 ℃、室内 20 ℃ 的工况测出来的。 这套系统实际跑在 75 ℃/50 ℃,温差比标定工况小,末端真正散出的热量会比样本读数低,选型时得按运行工况折算回来。 所以本项目没有为了少挂几片而压低配置——片数压小、再靠抬高供水温度去补,壁挂炉会长期处在较高负荷; 这户层高特殊,高水温运行多出来的余热还容易往上跑,把上下温差进一步拉开。
这套公寓的层高比普通住宅高,部分位置是挑空的,这直接改变了热量的分布方式。 空气受热后密度变小、往上浮,挑空区越高,热空气越容易在顶部聚集;人在1.5 米以下活动, 那一层反倒容易偏凉。如果照普通住宅的习惯把末端装在靠近挑空上部的墙面, 结果往往是上面越聚越热、下面照样凉,末端的作用没有落到位。
还有一个常被忽略的点:挑空区的顶部与外墙窗面的距离大,窗面冷辐射的影响范围也被拉高。 靠窗一侧从楼板到顶部,温度是渐变的,越往上越接近室温、越往下越凉。 末端布置要顺着这个梯度来,把热量送到人待着的那一层,而不是送到人够不着的高处。
| 空间部位 | 温度分层表现 | 末端布置思路 |
|---|---|---|
| 挑空区上部(近顶板) | 热空气聚集、温度偏高,人一般不在此停留 | 不在此加装末端,避免给上部再补热 |
| 挑空区下部(活动层,1.5 米以下) | 下沉的冷空气停留,人坐立位置偏凉 | 末端集中布置在这一层高度,把热量送到活动区 |
| 靠窗一侧的竖向(挑空沿窗) | 窗面冷辐射随层高放大,下部体感更凉 | 沿窗侧布置末端,形成自下而上的气流补偿 |
| 二层/夹层(若有) | 位置本就在上部,本身接近聚热区 | 减少末端配置,靠下部热量上浮补充 |
落到具体房间,挑空与非挑空部位的取值和位置并不相同。挑空区下部活动层是人在的地方, 取值靠中段偏上;非挑空的次卧与厨房使用时段短,取值靠中段偏下。 位置上一律让末端贴近活动高度,挂装高度比普通住宅略低,正是为了把热量留在人这一层,而不是让它往上跑。
| 部位 | 层高与结构 | 热指标取值 | 末端位置与高度 |
|---|---|---|---|
| 客厅兼办公区 | 挑空,层高明显偏高 | 150 W/㎡(中段偏上) | 沿窗实墙,挂装高度按活动层控制,不贴挑空顶部 |
| 主卧 | 常规层高,非挑空 | 140 W/㎡(中段) | 外窗下方常规高度,与床头错开 |
| 次卧 | 常规层高,非挑空 | 135 W/㎡(中段偏下) | 内墙墙面,使用时段少,按需开启 |
| 厨房、卫生间 | 常规层高,空间小 | 140~145 W/㎡(中段) | 门后与干区墙面,兼作管路过渡 |
本项目按两个工作日排。第一天做进场保护、弹线与开孔穿墙,接着固定挂板、敷设管路; 第二天做系统连接与注水打压,配合燃气接管复核,再点火调试、交代使用方法。 之所以不并成一天,一半是工序本身,一半是为了照顾康先生白天补觉——把钻孔、打孔这些有声响的活儿集中在同一段做完, 其余时间安排接管、走管这类动静小的活,屋里受到的打扰就小一些。
| 时段 | 工序 | 说明 |
|---|---|---|
| 第 1 天上午 | 进场保护与弹线 | 先把通道与地面铺上保护垫、家具遮盖起来,再按房间弹出散热器中心线,同时标出管路走向 |
| 第 1 天上午 | 开孔与穿墙 | 在非承重隔墙上钻孔,孔内装穿墙套管,孔口随即清理干净 |
| 第 1 天下午 | 挂板固定与试挂 | 挂板照弹线校平后固定,先临时挂上试位,核对办公桌、床头与挑空高度 |
| 第 1 天下午 | 管路下料敷设 | 按现场量出的尺寸下料,管子贴踢脚线上方和阴角敷设,分段固定 |
| 第 2 天上午 | 系统连接 | 散热器接管、阀门与管件装配,连同壁挂炉一侧的接管一并完成 |
| 第 2 天下午 | 注水打压 | 注水排净空气后加压,稳压期间盯住压力表读数 |
| 第 2 天下午 | 燃气接管复核与调试交底 | 按燃气公司现场要求复核接管与排烟,点火运行,逐组排净空气,预设定各组阀门,随后把使用方法和观察要点交代清楚 |

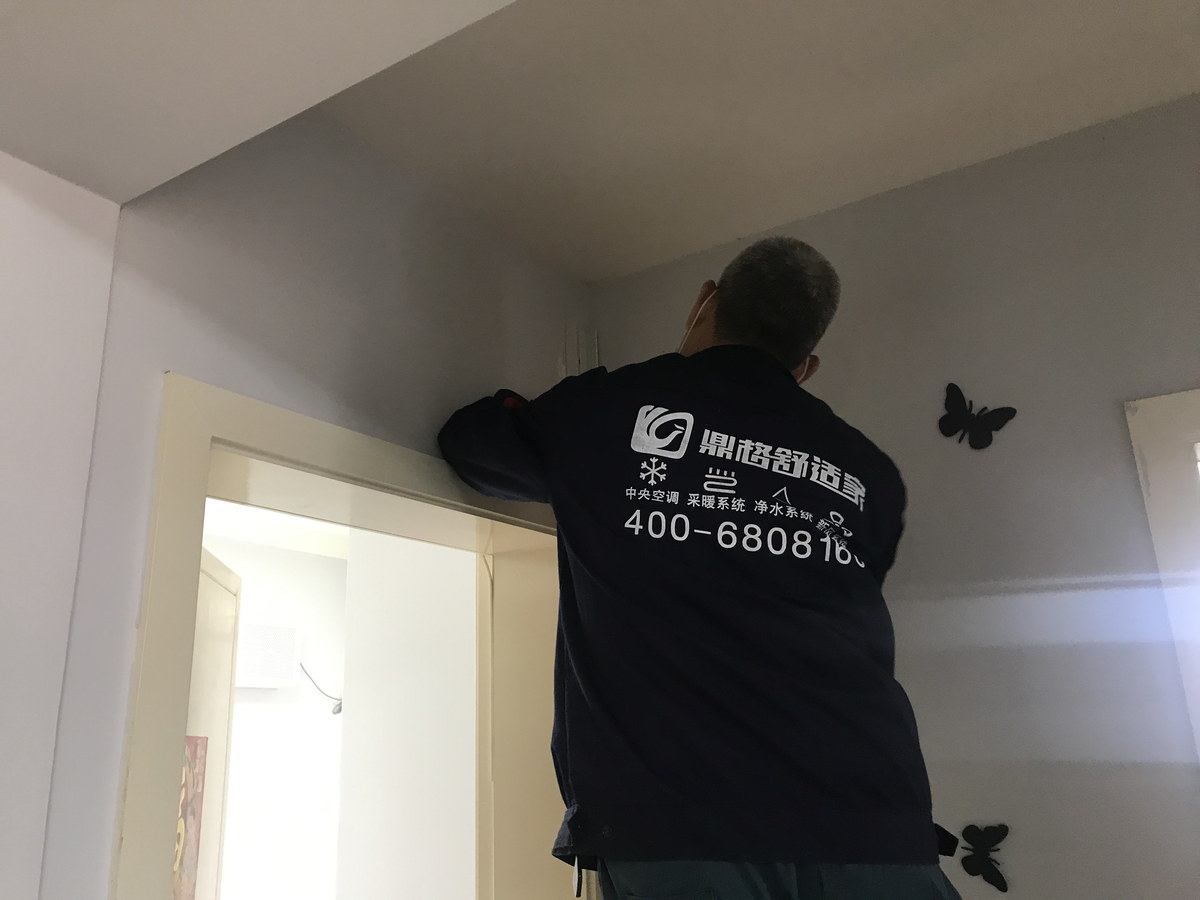

挂板钉上去之后再挪,墙面上留下的孔就补不回来。挑空区的墙面比普通住宅高, 挂装高度若照常规去做,热量会更多地留在上部。弹线完成后请康先生到场确认三点: 挂装高度是否落在活动层、是否避开办公桌与插座、沿窗侧的竖向位置是否影响开窗; 高处的固定还需要搭设作业平台,这一步一次做对,避免登高重复施工。
打压这一环按 GB 50242—2002《建筑给水排水及采暖工程施工质量验收规范》执行, 试验压力要取工作压力的 1.5 倍、且不低于 0.6 MPa。 本项目等五组末端、各组阀门和壁挂炉接口全部接好之后整体加压,逐个看过末端接口、阀门与穿墙管件; 稳压时段内压力读数稳住不动,才转入点火调试。
燃气这一环由持证人员按燃气公司的现场要求施工,施工方负责配合与复核。 本项目在接管当日核对三件事:表位与壁挂炉的连接是否顺直、排烟口是否开在临外墙一侧且无遮挡、 可燃气体报警装置是否到位并通电自检。接管完成后留存验收凭证,交付给康先生一并保管; 这一环的结论以燃气公司的现场验收为准,施工方不作替代判断。
环路有长有短,离热源近的走水快、远的走水慢,阀门装了却不做预设定,按房间控温就很难落地。 壁挂炉点火稳定之后,按区域逐组比对温差,用恒温阀预设定配合主管调节阀把流量拉平; 挑空区还要专门复核上下温差——同一点位在活动层与上部各测一次, 若上部明显偏热,就把活动层末端的流量调匀一些,再交底使用方法。
这个项目的沟通串起三件事:开头把公寓的燃气条件与自住办公的用途说清, 中间把挑空结构、单侧外墙这两个难点讲透,收尾把分时使用与日常观察要点交底。下面摘录其中的要点。
钢制板式散热器靠对流为主、辐射为辅地放热,直接加热室内空气,起温比地暖来得快,与康先生颠倒的作息正好合拍: 白天补觉时把客餐厅与办公区调低,主卧保持稳定;夜里他醒着,再把办公区提上来,坐下打字时手不僵。 各处分别控温的好处,在日常使用中比在图纸上更看得出来:办公区、主卧、次卧按人来设,互不牵制。 挑空这一侧则靠末端位置管住——热量留在活动层,上部没有额外的补热,上下温差才不容易被拉大。 需要交代边界:挑空空间本身的温度分层由空气浮升规律决定,末端只能把热量往下层引导, 不能把上部与下部的温度拉成完全一致;具体温差与层高、窗面条件和室外温度都有关,这里不作数值上的承诺。
| 时段 | 保持运行的区域 | 调低的区域 | 说明 |
|---|---|---|---|
| 白天(补觉) | 主卧 | 客餐厅兼办公区、次卧调低 | 补觉房间按稳定值运行,其余房间保持较低开度 |
| 夜间(办公) | 客餐厅兼办公区、主卧 | 次卧保持低位 | 办公时段把活动层末端提上来 |
| 父母来住的时段 | 次卧并入运行 | — | 次卧单独一组阀,来人时开启即可 |
| 长时间外出 | 全户维持低温值守 | 各区域统一调低 | 回来前再逐区提温,避免回来后从零开始等 |
耗气量受运行方式、设定温度和房屋围护条件共同影响。这里借用成都居民用气价格做一次量级测算, 只为估个大概,并不等同于实际账单。
| 项目 | 取值 | 计算 | 结果 |
|---|---|---|---|
| 用气单价 | 2.18 元/m³ | — | — |
| 日均耗气量(分时运行) | 4~6 m³/天 | 66 ㎡、中段热指标、按作息分时调节 | — |
| 每日气费 | — | 4~6 × 2.18 | 约 9~13 元/天 |
| 每月气费 | — | 按 30 天计 | 约 261~392 元/月 |
| 整个采暖季(按 3 个月) | — | — | 约 784~1,176 元 |
| 项目 | 恒瑞新川中心二期 66 ㎡ 商办公寓明装暖气片采暖系统安装 |
| 地址 | 成都市高新区新川板块新川路 489 号(红星路南延线与新川大道交汇处) |
| 面积 | 66 ㎡ 两室,SOHO/套二(另有约 46/58/76 ㎡) |
| 楼栋与建成 | 2019—2024 年建设,2024 年交付的塔楼,2 栋、28~29 层,有电梯;商办公寓(40 年产权) |
| 系统构成 | 明装暖气片(散热器)采暖系统;末端 5 组钢制板式散热器;以燃气壁挂炉作热源并兼供生活热水 |
| 服务范围 | 现场勘察、燃气入户条件核对与备选热源预案、单侧外墙与挑空的负荷取值、末端位置与组数设计、管路走向规划、设备与材料供应、安装打压与调试交底 |
| 工期 | 2 个工作日,含试压、调试与交底 |
| 记录阶段 | 案例整理(采暖季投运后回访) |
