成都双流银河玺悦和鸣105㎡住宅中央空调案例|冷指标取值与选型

发布日期 :2026.10.15 浏览次数 : 7 鼎格舒适家官网
这一页记录的是成都双流区龙渡路一段一套 105 ㎡ 三室两厅住宅的家用中央空调安装过程。 这套房子 2026 年 10 月才交付,到手是清水房,没有吊顶、没有木作、也没有任何成品面层需要保护, 这类时间窗口是中央空调最好做的状态——室内机、冷媒管、冷凝水管与风口可以一次性在装修期排布到位。 系统取一拖五多联机(氟系统),室内机侧出风嵌入吊顶,回风走下方检修口, 按成都地区家装中央空调的配置习惯,逐间配置单位冷指标取在 180~250 W/㎡ 之间, 五处空调房间加权约 224 W/㎡,室内机名义制冷量合计 15.7 kW,与 14.0 kW 的室外机配套,配置率 112%。 本页把「土建条件—客户需求—指标取值—设备配置—隐蔽工程控制—交付验收」这条链条完整拆开, 并把每一处取值依据写明。
  • 双流区 · 新双楠板块
  • 建筑面积 105 ㎡
  • 户型 3 室 2 厅 2 卫
  • 系统形式 一拖五多联机
  • 交付状态 清水房
  • 施工工期 3 个工作日
  • 105㎡建筑面积
  • 67.5㎡空调面积
  • 224W/㎡配置单位冷指标
  • 15.7kW室内机总冷量
  • 112%配置率
  • 26℃夏季室内设计温度

项目档案

本项目基本信息(与文末档案一致)
项目名称银河玺悦和鸣 105 ㎡ 住宅家用中央空调安装系统形式一拖五多联机(氟系统),顶送下回
楼盘地址成都市双流区龙渡路一段 8888 号室外机容量名义制冷量 14.0 kW
建筑面积105 ㎡(套内约 84 ㎡)室内机配置5 台侧出风机型,名义制冷量合计 15.7 kW
户型3 室 2 厅 1 厨 2 卫配置率112%(室内机与室外机容量之比)
建筑条件11~12F 纯板式洋房,两梯两户,2026 年 10 月清水交付配置单位冷指标180~250 W/㎡(逐间取值,加权约 224 W/㎡)
空调面积67.5 ㎡(客餐厅、主卧、次卧、儿童房、书房)指标取值依据朝向 · 楼层 · 是否封窗大玻璃 · 层高(见第三节)
客户称呼罗先生(34 岁,软件工程师)常住成员夫妻二人 + 一名 4 岁幼儿
新风系统全热交换新风机,设计风量 150 m³/h施工单位四川鼎格舒适家

一、清水交付意味着什么

中央空调的第一步不是挑机器,而是判断房子给出的施工窗口有多宽。银河玺悦和鸣这一批房源 2026 年 10 月交付, 交付标准是清水房:顶面是原结构混凝土板,没有吊顶;墙面与地面是水泥砂浆找平层,没有饰面; 门窗为断桥铝合金中空玻璃;空调室外机的机位在楼栋设计阶段已经预留,带百叶检修格栅与冷凝水立管接口。 这套基础条件决定了三件事。

第一,吊顶还没做,室内机与冷媒管可以走吊顶内部,不需要破坏任何已经完成的面层。 这与已装修住宅的加装完全不同——后者只能在既有吊顶上开孔、或者退而采用明装风管, 既影响观感也限制风口位置。第二,机位是新建住宅的统一预留,承重与散热间距按设计图纸执行, 不必像老小区那样现场加固空调板。第三,清水交付期同时是水电、木工、瓦工的交叉施工期, 中央空调必须在这条工序链里找到自己的位置,早一步会与水电抢空间,晚一步会被吊顶封在里面。

交付状态对系统形式的约束(按本套住宅的土建条件判断)
土建条件对方案的约束本项目的处理
顶面无吊顶室内机与管路必须走吊顶内,吊顶标高成为控制线按梁下净高反推吊顶厚度,室内机贴板吊装
无成品面层开孔、打孔不受保护限制,但需一次到位定位与打孔集中在装修早期一次完成
室外机位已预留机位尺寸、朝向与冷凝水接口由土建给定按预留机位尺寸选型,主机落位无需加固
外窗为断桥铝中空玻璃围护结构气密性较好,指标可取区间中段逐间取 180~250 W/㎡,南向大玻璃一间取到上限
与水电木工同期工序交叉,冷媒管与水管、桥架需排次序中央空调先于吊顶封板,先于灯具开孔

这里需要点明一个容易被忽略的前提:多联机的室内机是嵌入吊顶的,吊顶厚度直接由机身高度加上冷凝水管坡度需要的空间决定。 本项目顶板下有结构梁,梁下净高减去吊顶厚度才是可用层高。若吊顶做厚,室内层高被压缩; 若吊顶做薄,冷凝水管的坡度就不够,水排不出去。这两个约束是相互挤压的, 必须在吊顶方案定稿之前就把机身高度与管路标高算出来。

二、客户需求转成设计条件

罗先生 34 岁,软件工程师,家里有一个 4 岁的孩子。这套房子是夫妻二人的首套改善型住宅, 买下来的直接原因是孩子快到上幼儿园的年纪,需要一间独立的儿童房。 在中央空调这件事上,他给的需求并不是「要凉快」,而是三个具体场景:孩子午睡的房间不能直吹、 客厅夏天来客人时降温要快、以及书房晚上加班时机器不能吵。

客户罗先生,34 岁,软件工程师
家庭结构夫妻二人 + 一名 4 岁幼儿
房屋状态2026 年 10 月清水交付,装修期同步施工
安装起因原住处用柜机与挂机,客厅一台柜机带不动横厅,孩子房间直吹后半夜咳嗽
主要痛点柜机占地且气流直吹;挂机外机位不足;多台分体同时开时电费与噪声都上去了
选择顾虑担心中央空调「一坏全停」、担心吊顶压低层高、担心后期检修要拆吊顶
罗先生原话复述(要点)孩子房间不能有风感;客厅要能快速降温;书房需要安静;不想在墙上挂一排内机;吊顶不要做得太低。
由需求导出的设计条件 ① 末端全部嵌吊顶、不设壁挂机与柜机,客厅用长条风口做大风量快速降温; ② 儿童房室内机避开床头上方,导风方向可调至不直吹; ③ 书房选低噪声机型并把回风口挪到远离书桌的一侧; ④ 冷媒管全部走吊顶、检修口留在回风口位置,兼顾后续维修; ⑤ 吊顶厚度按机身高度 + 冷凝水管坡度反推,写入吊顶交底单。

这张卡的意义在于把「想要舒服」这类模糊表达,落成可执行的五个条件。 其中第二条与第四条直接互相牵制:儿童房的内机如果为了避开床头而移向房间中部, 回风口就落在房间中央,检修口也得跟着移;而检修口的位置又受吊顶分格与灯具排布影响。 这三者的先后关系是——先定室内机位置,再定回风口与检修口,再定吊顶分格与灯具, 顺序反了就得返工。

一条推导原则:先由土建条件定「能不能做」,再由家庭成员的作息定「风口往哪吹」, 然后由吊顶方案反推「机身与管路能占多少空间」,三步走完,系统形式与设备档位基本就确定了。 这一步做完再谈机型与品牌,顺序不能倒。

三、配置单位冷指标的取值与逐间选型

3.1 成都地区为什么按 180~250 W/㎡ 配置

给每台室内机定容量档位,起点是「单位面积配多少冷量」,也就是配置单位冷指标。 成都地区家装中央空调的常规配置区间是 180~250 W/㎡,这个区间比北方多数城市高出一截。 差异的来源不是气温,而是空气里的含湿量。GB 50736—2012《民用建筑供暖通风与空气调节设计规范》 给出的成都夏季空调室外计算参数是干球 31.8 ℃、湿球 26.4 ℃,两者只差 5.4 ℃; 湿球贴近干球,说明空气里的水分多,机组在处理显热的同时还要分出一部分冷量去凝结水蒸气, 这部分潜热不出现在干球温度上,却同样要消耗制冷量。

还有一个绕不开的因素是末端形式。住宅吊顶内的风管机受机身厚度与风口尺寸双重挤压, 同样的名义冷量下,它的循环风量比商用机型小,送风温差也更窄, 要在可接受的时间里把整间房的温度压下来,装机容量就得往上抬。 两条叠加,就形成了 180~250 W/㎡ 这个区间。

3.2 同一区间内取值高低由四个变量决定

区间给的是范围,具体取哪一档要看房子本身。四个变量影响最大:朝向、楼层、是否封窗大玻璃、层高。 同一个楼盘、同一套房型,只因为楼层和窗墙比不同,取值就可能相差 40~60 W/㎡。

四个影响变量与取值方向(同一区间内往高取还是往低取)
影响变量往低取(180~200 W/㎡)往高取(230~250 W/㎡)
窗墙与遮阳窗墙比常规,双层中空玻璃,外窗带外遮阳或内侧配遮光帘阳台封窗后成整面落地玻璃,外侧无遮阳,太阳辐射得热成倍上升
楼层位置夹在中间层,上下都有遮挡,屋面与地面的传热可以略去顶层受屋面得热;首层贴地返潮,地面一侧的潜热负荷偏高
房间朝向北向、东北向,全天基本晒不到太阳西向、西南向下半天西晒叠加高湿;南向大面宽横厅同样往高取
层高与体量净高不足 2.8 m,房间空气体积小净高 3.0 m 以上或挑空,空气体积大,冷量被稀释、降温偏慢

本项目落在四个变量上的实际位置是:客餐厅为南向横厅、阳台封窗后形成整面落地玻璃、 所在楼层视野开阔无遮挡,三项都指向高段,因此客餐厅取到区间上限 250 W/㎡; 主卧同样南向但窗墙比常规,取 225 W/㎡;次卧东向受晒时间短,取 205 W/㎡; 儿童房与书房北向、体量小且层高不突出,分别取 195 与 180 W/㎡。

本条结论:本项目五处空调房间面积合计 67.5 ㎡,按配置单位冷指标 180~250 W/㎡ 逐间取值, 加权后约 224 W/㎡,配置冷量合计约 15.1 kW。 逐间取值高低并不一致——客餐厅取到区间上限,书房取到区间下限,两者相差 70 W/㎡, 差异全部来自朝向、楼层、封窗与层高这四项条件。
逐间配置冷量核算(指标按朝向、楼层、封窗与层高取值)
房间面积配置单位冷指标配置冷量取值理由
客餐厅(横厅)27.5 ㎡250 W/㎡6.88 kW南向封窗形成整面落地玻璃,无外遮阳,中高楼层无遮挡,取区间上限
主卧13.8 ㎡225 W/㎡3.11 kW南向、窗墙比常规,夜间使用,取中高段
次卧10.6 ㎡205 W/㎡2.17 kW东向,上午短时受晒,取中段偏下
儿童房8.7 ㎡195 W/㎡1.70 kW北向无直射,体量小,取中低段
书房6.9 ㎡180 W/㎡1.24 kW北向小房间、仅单人使用,取区间下限
合计67.5 ㎡加权约 224 W/㎡约 15.1 kW五间取值从 180 到 250 W/㎡,差异由四项条件决定

得到逐间配置冷量之后,把它换算成设备档位。多联机室内机的名义制冷量是分档的, 不能连续取值,因此每一间都要往上取到相邻的档位,而不是直接照搬计算值。 取档时要同时看两个因素:一是房间的降温和除湿能力,二是小房间避免选得过大导致频繁启停。 本项目书房与儿童房的计算冷量都在 2 kW 以下,已落在常规最小档位附近,取同一档位即可。

客餐厅

面积 27.5 ㎡

指标 250 W/㎡ → 6.88 kW

室内机 7.1 kW

主卧

面积 13.8 ㎡

指标 225 W/㎡ → 3.11 kW

室内机 3.2 kW

次卧

面积 10.6 ㎡

指标 205 W/㎡ → 2.17 kW

室内机 2.2 kW

儿童房

面积 8.7 ㎡

指标 195 W/㎡ → 1.70 kW

室内机 1.8 kW

书房

面积 6.9 ㎡

指标 180 W/㎡ → 1.24 kW

室内机 1.4 kW

合计

空调面积 67.5 ㎡

加权指标 约 224 W/㎡

室内机 15.7 kW

室内机名义制冷量合计 15.7 kW,比按指标算出的配置冷量 15.1 kW 高出约 4%,这个差值来自取档时的向上取整。 真正需要控制的另一组比例是配置率,也就是室内机名义制冷量之和与室外机名义制冷量之比。

四、系统方案与设备配置

多联机系统里有一个绕不开的比例:室内机名义制冷量之和与室外机名义制冷量之比, 行业里叫配置率,也常写作超配率。这个比例定得太低,室外机长期满负荷运行, 降温慢且能耗高;定得太高,多台室内机同时开启时室外机带不动,末端出风温度上不来。

本项目系统方案

系统形式
一拖五多联机(氟系统),冷暖两用,夏季供冷为主
室外机
名义制冷量 14.0 kW,落位在楼栋预留机位,带百叶检修格栅
室内机
5 台侧出风嵌入式,名义制冷量 7.1 / 3.2 / 2.2 / 1.8 / 1.4 kW
送回风形式
顶送下回:条形送风口沿窗侧布置,回风经回风口回到吊顶内
控制方式
各房间独立线控器 + 一个集中控制器,儿童房锁定导风方向
新风
全热交换新风机一台,设计风量 150 m³/h,与空调共用吊顶腔
冷凝水
冷凝水管坡度不小于 8‰(GB 50243—2016 第 9.3.7 条),出口存水弯水封不小于 50 ㎜
配置率核算(室内机与室外机容量之比)
项目数值说明
室内机名义制冷量合计15.7 kW7.1 + 3.2 + 2.2 + 1.8 + 1.4
室外机名义制冷量14.0 kW按预留机位尺寸可选档位
配置率112%15.7 ÷ 14.0,常规做法控制在 130% 以内
同时使用系数约 0.7★工程经验:五间同时满开的时段集中且短
最大同时冷量约 10.6 kW15.1 × 0.7,室外机 14.0 kW 有充分余量

配置率 112% 取在偏中段的位置,这个取法与本户型的实际使用方式有关。 五间房同时满负荷运行的时段集中在夏季最热的傍晚,而其中书房与儿童房在夜间用得多、 次卧在白天用得多,实际上很难全开。把配置率放在中段, 既保证了客厅这个主力房间的降温速度,也让室外机在全开时仍有约 24% 的容量余量。

清水房装修现场吊顶内的中央空调室内机,机身两侧连接红色冷媒保温管

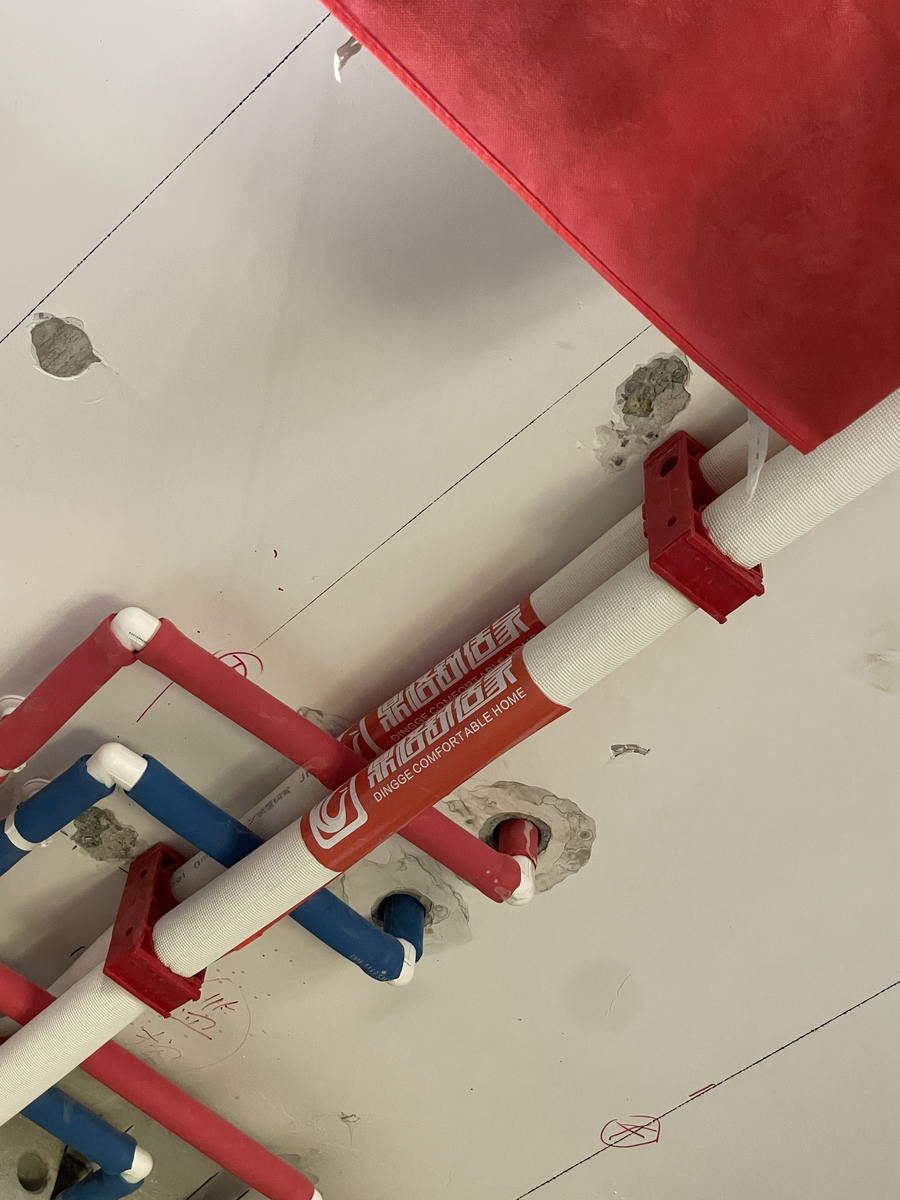

图 1 客餐厅室内机吊装完成、尚未封板的状态。机身贴结构板下方安装,两侧引出的红色管为冷媒管保温层;此时吊顶龙骨还没上,冷凝水管坡度与风口开孔位置都还可以调整。

五、管路、冷凝水与风口控制

中央空调被称为「隐蔽工程」,原因就在这一节。室内机与管路一旦被吊顶封住, 后续任何调整都要破坏装饰面层,因此这三项的验收必须在封板之前完成。 本项目的控制点集中在管线排布、冷凝水排放与风口定位三处。

  • 冷媒管主液管 φ9.52、主气管 φ15.88,支管 φ6.35 与 φ12.7;橡塑保温全程包覆,壁厚不小于 15 ㎜。分歧管的前后要留出直管段,不能紧贴墙体或梁侧。等效长度以设备厂家技术资料为准逐段累加,第一分歧管到最远那台室内机的管长压在 40 m 以内。
  • 冷凝水管PVC-U DN25,全程坡向出水口,坡度不小于 8‰(GB 50243—2016 第 9.3.7 条);末端存水弯的水封高度不小于 50 ㎜,接入公卫地漏。本项目的室内机为自然排水型,如果现场高差不够,就改配提升泵。
  • 送风口条形风口贴着窗侧走,出风速度 2.0~2.5 m/s。风口长度按室内机的出风面积倒推,开口收得过窄会同时带来噪声和出风不畅。
  • 回风口回风速度 2.5~3.0 m/s。回风口与检修口做成同一个洞口、共用一块回风百叶,维护时把百叶取下,机身与阀件就在手边。
  • 保温与防结露冷媒管、冷凝水管都要包保温,穿墙段加套管。室内机与风口的接缝在封板前用密封材料抹严,免得吊顶腔里的湿热空气顺着缝钻进风口。
  • 孔洞封堵管道就位后,穿墙与穿板的孔洞一次性封堵到位,防火与隔声一并考虑,不留二次剔凿的机会。

冷凝水的排放路径需要单独说明。本项目五台室内机分布在吊顶的不同标高上, 排水必须由高到低汇成一条通路。由于户内没有专用排水立管, 只有公卫与厨房有地漏,所以主排水管最终接入公卫地漏,这就要求整条路径上有足够的高差。 吊顶厚度因此不是「美观问题」,而是排水能否成立的前提。

中央空调室内机由吊杆固定在混凝土顶板下方,机身侧面引出冷媒管与冷凝水管

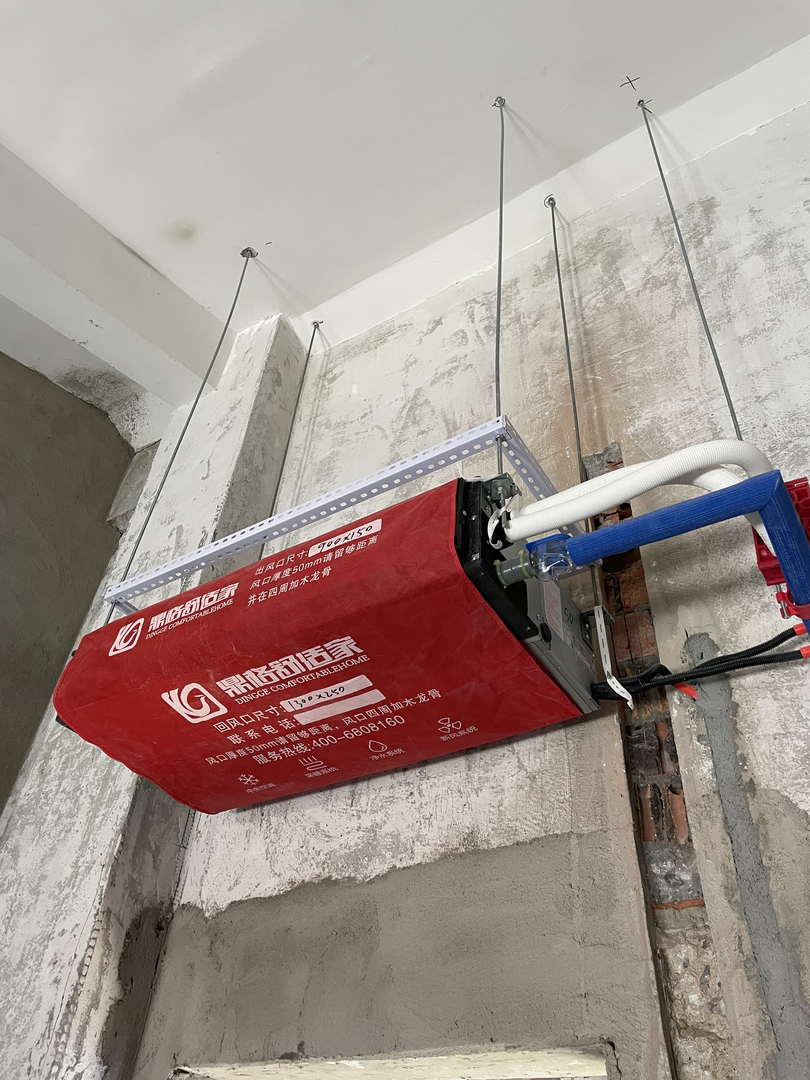

图 2 主卧室内机的吊装与接管。机身通过四根吊杆固定在结构板下,吊杆长度决定机身标高;侧面下方的白色管为冷凝水管,坡度在接管时逐段复核,这一项在封板后无法再验。

六、施工组织与关键控制点

清水房的好处是可以在装修早期一次性完成,本项目安排 3 个工作日: 第一天定位与打孔,第二天室内机吊装与管路敷设,第三天保温、保压检漏与抽真空。 三个工作日之间的间隔要服从装修总工序——中央空调必须在木工吊顶封板之前完成, 而木工又要等水电管线做完,所以中央空调的档期其实是卡在「水电之后、吊顶之前」这一段。

施工顺序与本项目的安排(三日作业)
时段工序说明
第 1 天现场复核与定位放线按图纸核对墙体、梁位与预留机位,弹出室内机中心线与管路走向线
第 1 天打孔与开洞穿墙孔、冷凝水管孔一次成型,孔位避开梁与柱
第 2 天室内机吊装四吊杆固定,机身校平,留出冷凝水管坡度所需高差
第 2 天冷媒管敷设与连接按实测尺寸下料、弯管、扩口连接,分歧管按图纸落位
第 3 天保温与冷凝水管敷设冷媒管、冷凝水管分别做保温,排水管逐段复测坡度
第 3 天保压检漏与抽真空氮气保压观察、抽真空至规定真空度并保持
第 3 天隐检交接与装修方书面交接吊顶内标高、风口开孔尺寸与检修口位置

控制点 1 · 保压检漏必须先于封板GB 50243—2016

制冷剂管路全部接好之后,按 GB 50243—2016《通风与空调工程施工质量验收规范》做系统检漏: 向管内充入干燥氮气,加压到设备厂家技术资料规定的试验压力,然后静置观察压力表。 这一道工序只解决一个问题——所有扩口与焊接点到底漏不漏。 把它排在封板之前,是因为一旦石膏板封上才发现泄漏,就得劈开吊顶逐段找漏点, 返工量远不是多等这点时间能比的。

控制点 2 · 抽真空不是走过场影响长期运行

抽真空是为了把管路内的空气与水分抽出。空气残留在系统里会抬高冷凝压力、影响出风温度; 水分残留则可能在毛细管处结冰造成堵塞,也会与冷冻油反应生成酸性物质。 本项目按设备厂家技术资料规定的真空度指标执行,达到后继续保持一段时间再停泵, 并用真空表读数判断是否回升。

控制点 3 · 吊顶厚度由现场实测反推影响层高与排水

吊顶厚度不是设计师在图上定的,而是现场量出来的。本项目先量梁下净高, 再按「机身高度 + 吊杆调节量 + 冷凝水管坡度所需高差 + 封板厚度」加总, 得出吊顶完成面的标高,然后把这个数写进与装修方的交底单。 这一步做在前面,木工吊顶就不会与空调抢空间。

控制点 4 · 风口与检修口一次定位返工代价高

送风口、回风口与检修口的位置要在木工封板前一次性确定,并落在图纸上。 本项目把回风口与检修口合并成带回风百叶的检修口, 位置选在室内机接线盒所在的那一侧,这样后续维护时拆下百叶就能直接操作。 儿童房的风口额外要求导风方向避开床头上方,定位时现场与罗先生确认过一次。

七、交付与验收:从隐检到移交

中央空调的交付不是「装完就走」,而是一串有先后关系的交接动作。 由于设备最终会被吊顶覆盖,其中大部分验收必须在封板之前完成, 这也是本项目把交付节点切得比较细的原因。

从交底到移交:本项目的七个交付动作
节点施工方要做完的事由谁确认、确认什么
进场量房实测梁位与层高、核对预留机位,交出空调布置图罗先生确认哪几间装、室内机摆在什么位置
封板前交底把吊顶内机身标高、管路走向、风口开孔尺寸写成书面数据木工照此封板;有变动必须在封板前提出
保压观察充氮加压后记录压力读数与起止时刻罗先生可在保压期内到场看表
抽真空抽到规定真空度并保压,观察指针是否回升—
隐蔽验收整理隐蔽工程记录,与装修方办理书面交接装修方签收标高、风口尺寸与检修口位置
封板复核检查风口开孔是否方正、检修口能否顺利打开罗先生核对风口位置与吊顶观感
调试移交逐台试机,测出风温度与噪声,讲解日常使用罗先生确认各房间控制与导风方向,接收维护说明

其中「隐蔽前交底」这一步最容易出问题。空调方给出的吊顶内标高与风口尺寸, 如果木工没有照做,后续封板之后无法补救。所以本项目要求把这两项数据落到一张交底单上, 由装修方签收,而不是口头交代。

  • 移交给业主的资料空调布置图、隐蔽工程记录、保压与抽真空记录、控制面板使用说明、回风口滤网清洗方法。
  • 移交给装修方的数据吊顶内机身标高、冷媒管与冷凝水管走向、送风口与回风口开孔尺寸、检修口位置与最小可开启尺寸。
  • 业主侧可自行验收的项目风口位置是否与图纸一致、回风百叶能否徒手拆下、各房间线控器是否能独立启停、低速运行时的噪声是否可接受。
  • 需专业方完成的验收冷媒管路保压结果、真空度读数、冷凝水排水是否顺畅无外溢、检查各室内机是否有结露滴水。

移交后的第一次运行由业主自己完成。制冷季首次开机建议连续运行两小时以上, 观察排水口有没有渗漏、风口有没有凝露;滤网在制冷季按月清洗一次, 回风口与检修口合并设置的设计,正是为了让这一步不需要工具。

八、运行表现与费用量级

8.1 出风与体感

多联机的末端是嵌入吊顶的,气流自上而下形成循环,与柜机、挂机的直接吹风在体感上有区别。 本项目在儿童房与主卧都把导风方向设为不直吹床位,风口的出风速度控制在 2.0~2.5 m/s, 坐在室内能感到温度下降,但不会有明显的定向风吹感。 客餐厅用长条风口做横向铺开,主要解决横厅的降温均匀性——这一点是分体机做不到的, 一台柜机的射流通常只覆盖半个横厅。

本案的送风参数与控制设定
参数本案取值取值理由
夏季室内设计温度26 ℃GB 50736—2012 给出的居住建筑室内设计参数
出风速度2.0~2.5 m/s再往上加会出现风噪,再往下降射程不够、远端房间吹不到
回风速度2.5~3.0 m/s回风口兼作检修口,风速取在这个范围不碍检修操作
低档噪声≤26 dB(A)书房与儿童房常年走低档,按这条线控制
新风量150 m³/h按三口人每人 30 m³/h 估算,另留一部分余量
控制配置各房间独立 + 集中控制器儿童房导风方向在调试时锁定,避免被随手改掉

8.2 费用量级估算

制冷季要花多少电费,取决于开多久、设几度、室外多热、房子保温如何,本身没有标准答案。 下面这张表按成都居民生活用电价格做一次量级推演,想说明的只是费用落在什么数量级上, 不能当成实际账单来读。

制冷季电费量级推演(用于判断数量级,实际以电费单为准)
推演项本案取值取法推演结果
电价0.5224 元/kWh成都居民生活用电第一档—
制冷季天数约 100 天6 月中旬起算到 9 月中旬—
每日开机时长约 8 小时集中在傍晚到夜里—
折算输入功率约 3.0 kW★工程经验:已计入同时使用系数—
制冷季耗电量—100 × 8 × 3.0 × 0.6约 1 440 kWh
制冷季电费—1 440 × 0.5224约 750 元
口径说明:上表为同类户型在成都气候条件下的量级估算,不是本案的实测账单。 实际用电量受设定温度、使用时长、门窗开启习惯、外机位散热条件与围护结构保温水平影响; 表中 0.5224 元/kWh 为成都居民生活用电价格,仅用于测算,价格随政策调整而变化,以实际结算为准。 另外,日均运行时长不等于机器满负荷运行时长,压缩机在达到设定温度后会降频运行, 因此不能把装机容量直接乘以全天小时数去反推电费。

九、常见问题(FAQ)

成都配中央空调,180~250 W/㎡ 到底该取哪一档?
区间给的是范围,取值高低由四个变量决定:朝向、楼层、是否封窗大玻璃、层高。 北向、中间层、常规窗、层高 2.8 m 以下,取 180~200 W/㎡ 即可; 西向或南向大面宽、顶层或首层、封窗后形成整面落地玻璃、净高 3.0 m 以上, 就要往 230~250 W/㎡ 取。本项目客餐厅四项都指向高段,取到 250 W/㎡; 书房北向小房间,取 180 W/㎡。同一个楼盘里,不同楼层与不同窗墙比的取值本来就不一样。
按 250 W/㎡ 配,会不会选得太大?
配置指标偏大不等于末端一定选大。指标决定的是容量档位,实际出力还受压缩机频率调节, 多联机在达到设定温度后会降频运行,装机余量并不直接等于耗电多。 真正要控制的是小房间的档位——儿童房、书房这类体量小的房间, 冷量算出来不到 2 kW,直接照搬会取到与大房间相同的档位,反而容易频繁启停。 本项目这两间都按最小档位附近取值,没有再往下压。
中央空调真的会「一坏全停」吗?
多联机是同一套制冷剂管路配多台室内机,室外机停机时全部末端确实会停止工作。 但实际使用中更常见的是单台室内机故障,其余房间仍可正常运行; 控制逻辑上也可以让某一间单独停机不影响其他房间。 真正影响使用的是维修通道——本项目把回风口与检修口合并设置, 拆下回风百叶即可接触到机身与阀门,不必拆吊顶。
装了中央空调,吊顶会低多少?
吊顶厚度不是固定值,由机身高度、吊杆调节量与冷凝水管坡度所需的落差共同决定。 本项目在量房阶段实测梁下净高后反推吊顶完成面标高,并把结果写进与装修方的交底单。 需要注意的是,冷凝水管的坡度是硬约束,为了压低吊顶而取消坡度, 会造成排水不畅甚至漏水,这一项不能让步。
为什么室内机加起来 15.7 kW,室外机只要 14.0 kW?
因为五间房不会同时满负荷。配置率是室内机名义制冷量之和与室外机名义制冷量的比值, 本项目为 112%。取这个值的依据是使用方式:傍晚全开的时段短, 夜间主要用书房与儿童房,白天主要是次卧与客餐厅, 按 0.7 的同时使用系数折算,最大同时冷量约 10.6 kW,14.0 kW 的室外机有充足余量。
清水房做中央空调,什么时间点进场最合适?
卡在「水电完成后、吊顶封板前」这一段。太早会和中央空调的水电开槽互相干扰, 太晚则吊顶已封,只能拆改。本项目在吊顶龙骨上板之前完成了室内机吊装、管路敷设、 保温、保压检漏与抽真空,并把标高与风口开孔尺寸书面交接给装修方。
家里有小孩,风口会不会对着床吹?
室内机位置在定位阶段就可以避开床头上方,导风叶片的角度也可以在现场调整并固定。 本项目儿童房的风口设在窗侧,出风方向斜向下不指向床位, 并在调试时把导风方向锁定,避免后期被随意改成直吹。 风口风速控制在 2.0~2.5 m/s,这个风速下体感是温度下降而不是明显气流。
滤网和日常维护要做什么?
家用多联机需要用户自己动手的部分主要是滤网清洗,本项目把回风口与检修口合并设置, 拆下回风百叶即可抽出滤网,建议在制冷季每月清洗一次。 除此之外的冷媒系统、冷凝水系统与电气部分属于专业维护范围, 出现制冷效果明显下降、排水口溢水、控制面板报错等情况时, 由施工方安排人员上门检查。

十、项目档案与联系方式

本项目档案
项目名称银河玺悦和鸣 105 ㎡ 住宅家用中央空调安装
楼盘地址成都市双流区龙渡路一段 8888 号
建筑面积105 ㎡(套内约 84 ㎡) 3 室 2 厅 1 厨 2 卫
系统形式一拖五多联机(氟系统),5 台侧出风嵌入式室内机,1 台 14.0 kW 室外机
服务内容现场量房、配置单位冷指标取值、设备选型与配置率核算、管路与风口定位、隐蔽工程验收与交付
施工工期3 个工作日,含保压检漏、抽真空与隐检交接
记录时间案例整理(首个制冷季投运)
内容与口径声明:本页记录该住宅家用中央空调系统的设计、施工与隐蔽工程验收过程。 涉及的规范条款均标注标准号,可自行核对;标注「★工程经验」的数值为行业常见做法与经验区间, 不作为国家标准数据引用;费用测算仅用于判断量级,不代表实际账单。 全文不含效果承诺、价格承诺与品牌排名。 文中配图为本类中央空调工程的现场实拍。
公司
四川鼎格舒适家
门店
成都市高新区天仁路 259 号 南晶国际 A 座 1 层附 8、9 号
电话
18980718528(李经理,微信同号)
业务
中央空调 · 家庭采暖 · 中央新风 · 净水系统
所属栏目
施工案例 · 中央空调
服务区域
成都市区及周边(含高新区、武侯区、青羊区、金牛区、双流等)
相关知识
配置单位冷指标取值 · 多联机配置率核算 · 中央空调保压检漏与抽真空

相关内容

查看「中央空调」全部内容 →
