| 项目名称 | 华润凤凰城 91 ㎡ 住宅家用中央空调安装 | 系统形式 | 多联机 + 风管式室内机(暗装) |
| 楼盘地址 | 成都市高新区 华润凤凰城(盛华北路,大源组团) | 室内机形式 | 风管式室内机,吊顶内暗装 |
| 建筑面积 | 91 ㎡ | 设计室温 | 夏季 26 ℃,相对湿度 40 %~60 % |
| 户型 | 3 室 2 厅 | 冷媒管连接 | 充氮保护焊接,分歧管连接 |
| 客户情况 | 住宅业主,2020 年实施 | 施工周期 | 管路与吊顶配合 2 天,风口与调试 1 天 |
| 施工单位 | 四川鼎格舒适家 | 记录时间 | 施工 2020 年 6 月 |
成都属夏热冬冷地区,夏季的突出特点不是极端高温,而是持续的高湿与夜间散热困难。 按 GB 50736—2012《民用建筑供暖通风与空气调节设计规范》,成都的夏季空调室外计算干球温度为 31.8 ℃、 湿球温度 26.4 ℃。湿球温度高意味着空气焓值大,空调系统除承担显热负荷外,还要承担相当比例的潜热负荷, 也就是常说的除湿量。这组参数直接决定了负荷计算与设备选型的口径。
| 参数 | 数值 | 对设计与使用的影响 |
|---|---|---|
| 夏季空调室外计算干球温度 | 31.8 ℃ | 决定围护结构传热温差,是冷负荷计算的基础 |
| 夏季空调室外计算湿球温度 | 26.4 ℃ | 湿球高、焓值大,除湿负荷占比明显 |
| 室内设计温度(居住建筑) | 26 ℃ | 本项目按 26 ℃ 设定,兼顾能耗与体感 |
| 室内设计相对湿度 | 40 %~60 % | 湿度过高时体感温度上浮,需要系统具备降温除湿能力 |
| 夏季通风室外计算温度 | 28 ℃ | 新风负荷计算取值,本项目按房间换气次数核算 |
该住宅 2013 年建成,原配置为分体式空调,各房间一台室内机对应一台室外机。 结合上门勘察记录与同类住宅的常见情况,改造前的问题集中在以下四类: 想先知道大致造价与可行性的,可以直接快速报价。
已经装修入住的住宅改中央空调,可供选择的形式主要有三种:继续使用分体式空调、一拖多风管机、 以及多联机(变冷媒流量系统)。三者的差别不在「是否凉快」,而在室外机数量、管路长度限制、 室内机形式以及吊顶配合的余地。
| 对照项 | 分体式空调 | 多联机(本项目采用) |
|---|---|---|
| 室外机数量 | 每台室内机配一台,机位占用多 | 多个房间共用一台或数台室外机 |
| 室内机形式 | 挂机、柜机,明装于墙面或地面 | 风管式室内机吊装于吊顶内,仅留风口 |
| 对吊顶的要求 | 无 | 需局部吊顶容纳内机与管路 |
| 单管长度限制 | 受随机配管长度限制,一般在数米量级 | 允许较长配管,室内机布置灵活 |
| 分室调节 | 各房间独立控制 | 各室内机独立设定,室外机按需变频输出 |
| 能效评价口径 | 按 GB 21455—2019 分 5 级 | 按 GB 21454—2021 分 3 级 |
| 适用条件 | 不改动吊顶的既有住宅 | 可接受局部吊顶、追求末端隐蔽 |
工程概算阶段常用单位面积冷指标法,按成都地区住宅的围护结构水平,通常取 80~120 W/㎡ 估算。 本项目建筑面积 91 ㎡,概算过程如下表。
| 步骤 | 取值 | 结果 |
|---|---|---|
| 单位面积冷指标 | 80~120 W/㎡ | — |
| 建筑面积 | 91 ㎡ | — |
| 室内冷负荷 | 91 × 80 ~ 91 × 120 | 7.28 ~ 10.92 kW |
| 新风负荷 | 按房间换气次数法核算,计入负荷余量 | — |
| 选型结论 | 按概算上限配置室内机总容量 | 室内机总容量取 8.3 kW 级组配 |
中央空调的室内机一旦封板,改动代价很高,因此位置与形式必须在吊顶施工之前定下来。 本项目按 100 W/㎡ 的中间值把概算冷负荷分配到各房间,并结合房间进深与吊顶形式确定送风方式。
| 房间 | 面积(约) | 冷负荷(约) | 室内机形式 | 送回风方式 |
|---|---|---|---|---|
| 客厅 | 24 ㎡ | 2.4 kW | 风管式室内机,中静压 | 侧送下回,送风口沿长边布置 |
| 餐厅 | 10 ㎡ | 1.0 kW | 风管式室内机 | 下送下回,避开餐桌上空 |
| 主卧 | 14 ㎡ | 1.4 kW | 风管式室内机 | 侧送下回,送风避开头侧 |
| 次卧 | 11 ㎡ | 1.1 kW | 风管式室内机 | 侧送下回 |
| 书房 | 9 ㎡ | 0.9 kW | 风管式室内机 | 侧送下回,避开书桌正上方 |
| 合计 | 约 6.8 kW | 落在 7.28~10.92 kW 概算区间内 | ||
多联机的室外机容量不等于各室内机容量之和,而是按「同时使用系数」配置, 使室外机在高负荷时段满负荷运行、在部分房间停机时降频运行。 室内机总容量与室外机容量之比即配置率,JGJ 174—2010 提出宜控制在 50 %~130 % 的范围内。
| 计算项 | 取值 | 说明 |
|---|---|---|
| 室内机总容量 | 约 8.3 kW 级 | 各房间室内机标称容量之和 |
| 室外机容量 | 7.0 kW 级 | 按建筑外立面可用机位选定 |
| 配置率 | 约 118 % | 落在 50 %~130 % 建议区间内 |
| 全部房间同时开启 | 室外机满负荷运行 | 极端工况下的容量边界 |
| 常用工况 | 2~3 台室内机运行 | 室外机降频,避免频繁启停 |
配置清单按「室外机—室内机—管路—排水—控制—辅材」六段列出,材料到场后逐项核对型号与数量, 核对无误再开工。
| 系统环节 | 设备与材料 | 作用 | 选型依据 |
|---|---|---|---|
| 室外机 | 多联机室外机,7.0 kW 级 | 全屋冷热源 | 按概算冷负荷与可用机位选定 |
| 室内机 | 风管式室内机 5 台 | 各房间末端 | 按房间冷负荷逐间配置,仅留风口 |
| 管路 | 脱脂无缝铜管 + 分歧管 | 冷媒输配 | 需充氮保护焊接,避免管内氧化 |
| 管路 | 橡塑保温管壳 | 冷媒管隔热与防结露 | 接口处保温需连续、不留断点 |
| 排水 | PVC 冷凝水排水管 + 存水弯 | 排走室内机凝结水 | 坡度不小于 8 ‰,水封不小于 50 mm |
| 控制 | 各房间有线温控面板 | 分室设定与启停 | 与吊顶面齐平安装,面板位置避开门窗开启范围 |
| 辅材 | 减振吊架、风管软接、风口边框 | 降低振动与噪音传递 | 室内机吊装需留检修空间 |
家用中央空调属于隐蔽工程,管路与内机封进吊顶之后基本无法改动,因此工序顺序不能颠倒: 定位放线、室内机吊装、冷媒管敷设与充氮焊接、保压检漏、冷凝水管敷设、抽真空与充注冷媒、 风口与检修口安装、调试交付。其中保压检漏与冷凝水通水试验必须在吊顶封板之前完成。

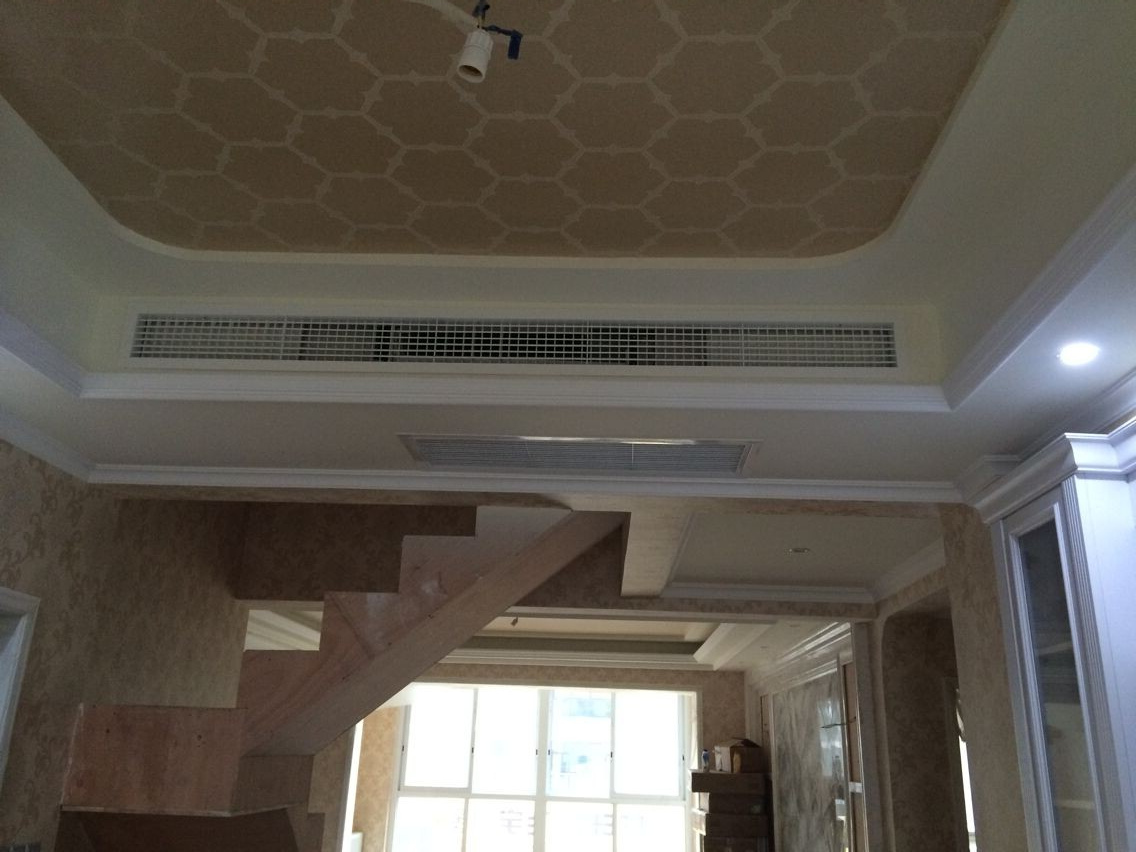

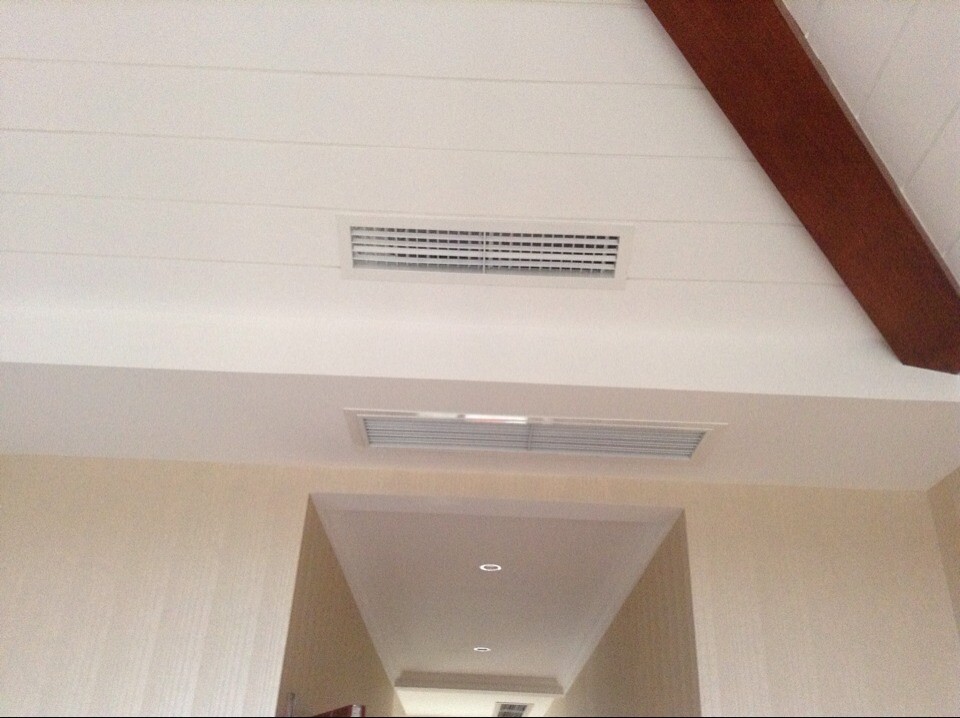

本项目现场照片见下图,两张均拍摄于吊顶封板之前。
核定各房间室内机位置与吊顶标高。室内机位置需同时满足四项条件:气流能覆盖主要使用区域; 不与吊顶内的梁、灯槽、新风管冲突;回风口不被家具或窗帘遮挡;检修口设在便于操作的部位。 送风口与回风口的间距需拉开,避免气流短路——送出的冷风未经房间循环就被回风口吸回, 是吊顶式空调最常见的效果问题。
室内机采用减振吊架固定,吊杆长度与吊架间距按产品要求执行,机身保持水平, 避免冷凝水盘倾斜导致排水不畅或溢水。吊装完成后用塑料薄膜覆盖机身, 防止后续工序的粉尘进入换热器与电机。
铜管切割后需去除毛刺与内壁杂质,弯管尽量使用弯管器、避免反复弯折同一部位。 焊接时管内通入氮气做保护,防止铜管受热产生氧化皮——氧化皮随冷媒进入压缩机, 是后续故障的常见起因。分歧管按产品标注的方向安装,分歧口前后保留直管段。
系统连接完成后充入干燥氮气保压,逐个接口用检漏液或电子检漏仪检查。 本项目按设备技术文件要求执行保压(★工程经验做法:R410A 系统按 4.0 MPa 级保压 24 小时, 以厂家技术文件为准),压力表读数不下降、接口无渗漏方可进入下道工序。 保压记录需留档,作为隐蔽工程验收的依据。
冷凝水排水管坡度按 GB 50243—2016 第 9.3.7 条控制,不小于 8 ‰,坡向排水点, 不得出现反坡或局部抬高。排水管与室内机接水盘之间设存水弯,水封高度不小于 50 mm, 以隔绝室内机负压对排水的抽吸。管路敷设完成后做通水试验,观察排水是否顺畅、接口是否渗漏。
管路与室内机连接完成后,用真空泵抽真空,抽至产品技术文件规定的真空度并保持规定时间, 以排除管内空气与水分。抽真空达标后按液管长度与管径追加充注冷媒, 追加量按产品技术资料计算并记录,作为后期检修的原始数据。
吊顶封板后安装送风口、回风口与检修口,风口面与吊顶完成面齐平、边框顺直。 通电调试时逐台室内机运行,检查运行电流、进出风温差、排水状况与噪音, 确认各房间可独立设定温度后交付使用,并将保压记录、追加冷媒量、通水试验与实测记录一并移交。
| 控制点 | 标准值或做法 | 依据 | 结果 |
|---|---|---|---|
| 冷凝水排水管坡度 | 不小于 8 ‰,坡向排水点,无反坡 | GB 50243—2016 第 9.3.7 条 | 符合 |
| 存水弯水封高度 | 不小于 50 mm | GB 50243—2016 第 9.3.7 条 | 符合 |
| 冷媒管焊接 | 管内充氮保护焊接,焊后清管内壁 | ★工程经验做法 | 符合 |
| 保压检漏 | 按设备技术文件保压,稳压期间压力不下降 | 产品技术文件 | 合格 |
| 抽真空与冷媒追加 | 抽至规定真空度,按液管长度计算追加量 | 产品技术文件 | 完成并记录 |
| 室内机吊装 | 减振吊架、机身水平、检修口可达 | ★工程经验做法 | 符合 |
| 送风与回风间距 | 拉开布置,避免气流短路 | ★工程经验做法 | 符合 |
| 通水试验 | 排水顺畅、接口无渗漏 | GB 50243—2016 | 合格 |
中央空调是「先定设备、后封吊顶」的工程,吊顶一旦封板,室内机位置与管路走向就基本固定。 本项目从初次接触到调试交付,沟通主要围绕三件事:已经装修的房子要不要拆吊顶、 各房间的室内机放在哪个位置、验收时能看什么。以下按时间节点记录沟通过程。
中央空调的实际表现主要看三件事:各房间多久达到设定温度、房间温度是否均匀、 夏季大致用掉多少电。下面给出同类项目的常见区间与本项目的设计参数, 并在每项后标注数据来源,便于对照。
| 时间点 | 室温区间 | 说明 |
|---|---|---|
| 开机时 | 约 32~34 ℃ | 成都夏季午后无人在家时的房间温度 |
| 10 分钟 | 约 28~30 ℃ | 室内机满频运行,显热负荷快速下降 |
| 20 分钟 | 约 26~27 ℃ | 接近设定值,开始转入除湿为主的阶段 |
| 40 分钟 | 约 26 ℃ | 进入恒温运行,室外机降频 |
吊顶内暗装的风管式室内机,送风口位置与方向由设计阶段确定,不容易出现分体机那种 「正对出风口的位置冷、其余位置不凉」的分布。本项目送风口避开人员长时间停留的位置, 回风口设在吊顶另一侧,形成自上而下的循环。按★工程经验区间, 同一房间内人员活动区(0.1 m 与 1.7 m 高度)的温差通常控制在 2 ℃ 以内; 实际数值受吊顶形式、风口尺寸与室内隔断影响,需要逐间判断。
| 项目 | 取值 | 计算 | 结果 |
|---|---|---|---|
| 用电单价 | 0.5224 元/kWh | — | — |
| 日均耗电量 | 8~14 kWh/天 | 91 ㎡ 住宅、26 ℃ 设定、主要时段开启 | — |
| 日用电费用 | — | 8~14 × 0.5224 | 约 4~7 元/天 |
| 月度用电费用 | — | 按 30 天计 | 约 125~220 元/月 |
调试交付后,业主主要提到两点:一是客餐厅的温度比原来分体机均匀, 不再有靠近柜机与远离柜机的明显差别;二是室内机不再占用墙面与地面, 原柜机位置的空间释放出来,外立面上的多台室外机也集中成了一台。 业主平时按房间分别设定温度,无人房间单独关闭。
| 项目名称 | 华润凤凰城 91 ㎡ 住宅家用中央空调安装 |
| 楼盘地址 | 成都市高新区 华润凤凰城(盛华北路,大源组团) |
| 建筑面积 | 91 ㎡ 户型:3 室 2 厅 |
| 系统形式 | 多联机 + 风管式室内机 5 台,室外机 7.0 kW 级 |
| 服务内容 | 现场勘察、冷负荷概算与选型、设备与材料供应、暗装施工、保压检漏与调试验收 |
| 施工周期 | 管路与吊顶配合 2 天,风口与调试 1 天 |
| 记录时间 | 施工 2020 年 6 月 |
