18980718528(微信) 18980718528

CASE

需要针对自家户型判断?

18980718528

成都及周边 · 上门测量 · 方案设计

您现在所在的位置 : 首页 > 施工案例 > 中央空调

成都郫都远洋朗基国宾御府155㎡中央空调案例|洋房跃层跨层配管

发布日期 :2026.10.16 浏览次数 : 2 鼎格舒适家官网
郫都区犀浦金樽三街这套洋房,难的地方不在面积,而在它把三件事叠在了一起:外立面贴着市政道路、首层带一块私家花园、室内又是上下两层打通的跃层。 外机挂不上临街面,只能落进花园,于是管沟怎么开、管道埋多深、怎么防潮、以后怎么检修,都要提前定下来; 上下两层由同一套多联机覆盖,冷媒管得从一层吊顶竖直穿到二层,等效长度与落差必须先校核再定管径; 挑高近 6 m 的客厅是另一个问题——空气体量大,冷量被稀释,指标要往高段取。 六处房间分两层取值,配置单位冷指标都落在成都家装的常规区间 180~250 W/㎡ 内,加权约 227 W/㎡; 室内机侧名义制冷量加总 23.0 kW,室外机选 20.0 kW 一档,配置率 115%。 本篇把外机选址、花园管沟、跨层配管到验收这几段逐一拆开。
  • 郫都区 · 犀浦板块
  • 建筑面积 155 ㎡
  • 户型 4 室 2 厅 2 卫(洋房跃层)
  • 系统形式 一拖六多联机
  • 交付状态 毛坯房 · 首次装修
  • 施工工期 6 个工作日
  • 155㎡建筑面积
  • 94.0㎡空调面积
  • 227W/㎡配置单位冷指标
  • 23.0kW室内机总冷量
  • 115%配置率
  • 26℃夏季室内设计温度

项目档案

本项目基本信息(与文末档案一致)
项目名称远洋朗基国宾御府 155 ㎡ 洋房跃层家用中央空调安装系统形式一拖六多联机(氟系统),顶送下回
楼盘地址成都市郫都区犀浦金樽三街 151 号室外机容量名义制冷量 20.0 kW,落位于首层花园背街侧
建筑面积155 ㎡(套内约 124 ㎡,上下两层)室内机配置6 台风管式室内机,名义制冷量合计 23.0 kW
户型4 室 2 厅 1 厨 2 卫(洋房 6F,首层带花园与跃层)配置率115%(室内机与室外机名义制冷量之比)
建筑条件2020 年建成,板楼板塔结合,本户为洋房首层跃层,毛坯首次装修配置单位冷指标180~250 W/㎡(分层逐间取值,加权约 227 W/㎡)
空调面积94.0 ㎡(客厅挑空区、餐厅、老人房、主卧、两间儿童房)指标取值依据朝向 · 楼层 · 是否封窗大玻璃 · 层高(见第三节)
客户称呼闵先生(45 岁,汽车零部件销售)常住成员夫妻二人 + 两个孩子 + 一位老人
特殊构造首层私家花园约 32 ㎡,外机基础与埋地管沟设于花园内施工单位四川鼎格舒适家

一、花园、跃层、临街:三个建筑特征划出的边界

同样是 155 ㎡,平层与跃层的做法完全不同。本户落在洋房首层,室内由一部楼梯串起上下两层:下层是起居层, 客厅、餐厅、厨房、老人房与公卫都在这一层;上层是休息层,主卧、两间儿童房与主卫在这一层。 客厅做成了挑空,一层地面到挑空顶板的结构高度接近 6 m,上层的走廊绕着挑空的三面走。 从空调的角度看,这不是「面积大一点」的区别,而是三个独立问题同时出现。

第一个问题是外机没有现成机位。多数高层住宅在楼栋设计阶段就留好了空调板与冷凝水立管接口, 外机放上去即可;本户的机位要靠现场解决。物业不允许在临街立面外挂室外机——金樽三街这一侧是项目的对外展示面, 外挂机会破坏立面,也会把运行噪声直接送到街上。首层唯一可用的落点是自家花园, 而花园是覆土区,外机基础、冷媒管与冷凝水管都要从这片土里穿过去。

第二个问题是系统要跨层。上层房间与下层房间由同一套多联机负责, 冷媒管必须从花园侧的外机走到一层吊顶,再竖直穿过一层楼板进入二层吊顶。 多联机对管路长度与室内外机高差都有上限,两个上限都不看建筑面积,只看管路怎么绕。 绕得好,30 m 等效长度以内解决问题;绕得不好,末端两间房的风量与降温速度都会掉下来。

第三个问题是挑空。空气的体积等于面积乘层高,挑空把层高从 2.9 m 拉到 6 m 附近, 同样的冷量要处理的空气体量翻了一倍,靠近地面的人活动区反而更难被吹透, 因为冷空气下沉、热空气在挑空上部积存。这一条直接决定挑空客厅的指标要取到区间的高段。

三个建筑特征对方案的约束与本户的处理
建筑特征给方案出的难题本户的处理
首层带私家花园外机只能落花园,管路要穿越覆土区,还有防水与检修问题落花园背街侧,做混凝土基础与埋地管沟,沿沟设检修井
室内跃层上下两层共用一套系统,冷媒管要穿楼板,等效长度与落差受限穿板孔集中在一处,管路按等效长度 35.4 m 校核后定管径
外立面贴市政道路临街面不许外挂室外机,噪声也不能落到街上外机退到花园内侧,与相邻住户门窗保持水平距离
客厅挑空近 6 m空气体量大,冷量在垂直方向被稀释,地面活动区降温慢客厅指标取到高段,并用一台内机经静压箱分两路送风
2020 年建成外墙已有保温、外窗为中空玻璃,但首层贴地返潮明显上层房间取中段,下层房间因地面潜热统一往高段靠

这三件事之间并不是互不相干的。把外机从花园远端挪近楼梯间,跨层管路的水平段就短了, 等效长度跟着下来;可外机离楼梯间越近,就越靠近邻户的卧室窗,噪声约束又紧一分。 选址与配管是同一道题的两个解,必须放在一起算。

二、五口之家的使用节奏怎么变成设计条件

闵先生 45 岁,做汽车零部件销售,一年里有一半时间在外面跑;家里常住的是妻子、两个孩子和一位老人。 这个结构决定了这套房子的空调不是「全屋同时开」,而是「分时段、分楼层开」: 白天的多数时候是老人与在家的人在下层活动,傍晚到夜里上层三间卧室陆续进人, 周末白天客厅用得最重。上一套房子用的是三台挂机加一台柜机,问题的根子在于楼上楼下互相等—— 老人房凉下来要等很久,孩子的房间开着又吵,客厅那台柜机根本压不住挑高的空间。

客户闵先生,45 岁,汽车零部件销售
家庭结构夫妻二人 + 两个孩子 + 一位老人
房屋状态2020 年建成的洋房首层跃层,毛坯,本次为首次装修
安装起因上一套房用挂机与柜机分体组合,挑高客厅压不下来,上下两层温度互相迁就
主要痛点老人怕吹风;孩子房间需要单独开关;花园里没有现成机位;担心管路太长影响制冷
选择顾虑一套系统带两层会不会带不动、花园埋管将来漏水怎么找、外机靠邻居吵不吵
闵先生原话复述(要点)客厅是挑高的,空调得压得下来;老人怕直吹,孩子的房间要能单独开;外机总不能挂在靠街那面;花园别给我挖得乱七八糟。
由需求导出的设计条件 ① 一套多联机覆盖上下两层,六处房间各自独立控温,避免全屋同开同停; ② 室外机落花园背街侧,做混凝土基础、埋地管沟与检修井,管线不得明露在花园步道上; ③ 上下两层的配管按等效长度与落差双校核,校核不过就调管径或挪机位; ④ 挑空客厅用一台内机加静压箱分出两路送风,一个照顾沙发区,一个照顾餐厅与楼梯口; ⑤ 老人房与两间儿童房的风口避开床位,导风方向在调试时锁定。

这五条里,第四条与第二条是互相牵制的。客厅要分两路送风,就得在吊顶里多留一路风管, 而这一层吊顶同时还要容纳从花园穿进来的冷媒管与冷凝水管; 花园那一段挖浅一点好施工,可埋深不够,成都夏季的地表温度与雨水渗透会把保温层一点点吃掉。 把这些约束摊在一张图上比对比对,方案才算立得住。

一条推导原则:先把机房(外机)位置定死,再把主机到末端的路径量出来, 然后才轮到房间分几档、指标取多少。路径长度和落差是硬约束,末端容量反而是可以调的—— 顺序倒过来做,往往要靠挪机位才能收场。

三、按楼层与挑高分层取指标,逐间定档

3.1 成都地区为什么按 180~250 W/㎡ 配置

给每台室内机定容量档位的起点是配置单位冷指标,也就是每平方米配多少制冷量。 成都地区家装中央空调的常规取值区间是 180~250 W/㎡,比不少北方城市高一截, 差别不在干球温度而在湿度。按 GB 50736—2012《民用建筑供暖通风与空气调节设计规范》, 成都夏季空调室外计算干球温度 31.8 ℃、湿球温度 26.4 ℃,两者只差 5.4 ℃。 湿球温度高说明空气里的含湿量大,空调除了把温度降下来,还要把水汽凝出来排掉, 这部分潜热负荷不显示在温度计上,却要实打实地消耗制冷量。

末端形式是第二个原因。家用吊顶里的风管式室内机机身薄、风口小,能推出去的循环风量有限, 出风温差又比商用机型平缓,想在合理时间内把房间温度拉下来,装机容量就得配得宽裕一些。 两条叠加,就是 180~250 W/㎡ 这个区间的来历。

3.2 同一区间内取高取低由四个变量决定

区间只给了范围,取哪一档要看房子本身。四个变量影响最大:朝向、楼层、是否封窗大玻璃、层高。 同一栋楼里,只因为楼层与窗墙比不同,取值就可能相差几十瓦。

配置单位冷指标取值的四个影响变量(成都地区家装中央空调)
变量取低段(180~200 W/㎡)取高段(230~250 W/㎡)
朝向北向、东北向,全天没有太阳直射西向、西南向,午后西晒叠加高湿;南向大面宽横厅同样算高段
楼层中间层,上下都有邻居遮挡,屋面与地面传热可略顶层屋面得热大;首层贴地返潮,地面潜热负荷高
封窗与玻璃常规窗墙比,中空玻璃,有外遮阳或窗内侧遮光帘阳台封窗后成整面落地玻璃,无外遮阳,辐射得热成倍上升
层高净高 2.8 m 以下,空气体量小净高 3.0 m 以上或挑高空间,空气体量大,冷量被稀释

本户落在四个变量上的位置分两层看。下层三个空间都在首层:贴地返潮这一条天然成立, 客厅又是挑空,空气体量接近普通客厅的两倍,这两条把客厅推到了区间高段偏上的位置; 餐厅与客厅连通、共享同一套热环境,只比客厅低一档;老人房同样是首层, 但窗墙比常规、白天空调用得少,取中高段即可。 上层三间没有地面返潮的问题,靠的是朝向:主卧南向带大窗,取中高段; 大儿童房东向只有上午受晒,取中段;小儿童房北向无直射、体量最小,取中低段。

本条结论:本户六处空调房间面积合计 94.0 ㎡,按配置单位冷指标 180~250 W/㎡ 分层取值, 取值跨度从 195 W/㎡ 到 245 W/㎡,加权后约 227 W/㎡,配置冷量合计约 21.3 kW。 同一套房子里首层与上层的取值差最大到 50 W/㎡,差异来自地面返潮与挑空这两条首层独有的条件。
逐间配置冷量核算(指标按楼层、朝向、挑空与封窗情况取值)
房间楼层面积配置单位冷指标配置冷量取值理由
客厅(挑空)一层28.5 ㎡245 W/㎡6.98 kW挑空结构高度近 6 m,空气体量大;首层贴地返潮、地面潜热高;南向窗墙比偏大
餐厅一层13.5 ㎡235 W/㎡3.17 kW与挑空客厅连通,共享同一热环境;首层地面返潮
老人房一层12.5 ㎡220 W/㎡2.75 kW首层贴地,但窗墙比常规、白天使用强度不高
主卧二层17.5 ㎡225 W/㎡3.94 kW南向大窗、面积最大;上层无地面返潮,取中高段
儿童房(大)二层11.5 ㎡210 W/㎡2.42 kW东向,仅上午短时受晒,取中段
儿童房(小)二层10.5 ㎡195 W/㎡2.05 kW北向无直射、体量最小,取中低段
合计一 / 二层94.0 ㎡加权约 227 W/㎡约 21.3 kW六处取值 195~245 W/㎡,跨度由楼层、朝向与挑空决定

3.3 计算冷量换成设备档位

多联机室内机的名义制冷量是分档的,不能连续取值,每一间都要往上取到相邻档位。 取档时同时看两件事:一是这间房的降温与除湿能力够不够, 二是小房间别选得过大,否则房间很快就到设定温度、机器反复启停,除湿反而做不干净。 本户面积最小的两间在上层,算出来的冷量都在 2.5 kW 以下,取最小档位附近即可。

客厅(挑空)

一层 · 28.5 ㎡

指标 245 W/㎡ → 6.98 kW

室内机 7.1 kW

餐厅

一层 · 13.5 ㎡

指标 235 W/㎡ → 3.17 kW

室内机 3.6 kW

老人房

一层 · 12.5 ㎡

指标 220 W/㎡ → 2.75 kW

室内机 2.8 kW

主卧

二层 · 17.5 ㎡

指标 225 W/㎡ → 3.94 kW

室内机 4.5 kW

儿童房(大)

二层 · 11.5 ㎡

指标 210 W/㎡ → 2.42 kW

室内机 2.8 kW

儿童房(小)

二层 · 10.5 ㎡

指标 195 W/㎡ → 2.05 kW

室内机 2.2 kW

合计

空调面积 94.0 ㎡

加权指标 约 227 W/㎡

室内机 23.0 kW

六台内机的名义制冷量加总为 23.0 kW,比按指标算出的 21.3 kW 高出约 8%, 这个差额来自取档时的向上取整,尤其是主卧这一间——3.94 kW 往上取到 4.5 kW,单台就跳了 0.56 kW。 真正需要算清楚的另一组比例是配置率,那要到系统形式定下来之后才能收口。

四、外机位落进花园:先解决能不能放

4.1 临街面为什么放不得

本栋沿金樽三街布置,本户首层正对小区道路一侧。室外机放在这个方向至少有两处过不去: 一是外立面管理,多数项目的临时管理规约都要求沿街立面不得加装外挂设备,物业不会批; 二是噪声,室外机的低频噪声在安静时段穿透力很强,正对街道意味着行人、对面楼栋都在接收范围内。 此外临街面往往还有商业雨棚、路灯杆之类的既有构件,外机的进风面很难保证净空。 三条理由指向同一个结论——外机得往花园里退。

4.2 落进花园要同时满足四个条件

外机落地不是找一块空地摆上就完事。四个条件要同时成立: 其一是散热,室外机的进风面与出风面必须留有净距,出风侧尤其不能被围墙或绿植挡住, 否则回风短路,压缩机高压升高、能效下降;其二是噪声,机器要避开相邻住户的卧室窗, 夜间运行时的噪声不能贴着人家的墙面走;其三是排水,冬季制热时外机会产生化霜水, 基础若与花园步道齐平,水会流到人走动的地方; 其四是检修,机器周边要留出人能蹲下去的作业面,否则日后加注制冷剂、清洗换热器都做不了。

本户的选择是把外机落在花园内侧靠近楼梯间的一角,距离相邻住户的门窗保持一段水平距离, 基础做成高出花园完成面 150 ㎜ 的混凝土台,底座垫橡胶减振垫, 台面四周做排水坡并把化霜水引向花园的排水口。 外机与围墙之间留出足够的进风净距,靠围墙一侧不种高大绿植。 这样处理之后,外机既在自家产权范围内,又不占步道、不挡视线、不贴邻墙。

4.3 系统形式与配置率

上下两层共用一套系统,是本户的主动选择。分两套系统的方案不是做不到, 但要多一个外机位、多一套电控与配管,花园里要塞下两台机器, 噪声源与检修点也翻倍。本户上下层的面积比并不悬殊,同时满开的时段又短, 一套大容量外机带六台内机是更经济的做法。分区的自由度交给室内机与线控器来实现: 六个房间各自独立启停,老人房可以单独开,孩子的房间可以同时开,室外机按需变频。

本项目系统方案

系统形式
一拖六多联机(氟系统),冷暖两用,夏季供冷为主
室外机
名义制冷量 20.0 kW,落位于首层花园背街侧混凝土基础,底座设减振垫
室内机
6 台风管式室内机,名义制冷量 7.1 / 4.5 / 3.6 / 2.8 / 2.8 / 2.2 kW
送回风形式
顶送下回:挑空客厅经静压箱分两路送风,其余各间单路侧送
控制方式
六个房间独立线控器 + 集中控制器,老人房与儿童房锁定导风方向
新风
全热交换新风机一台,设计风量 200 m³/h,与空调共用吊顶腔
冷凝水
冷凝水管坡度不小于 8‰(GB 50243—2016 第 9.3.7 条),出口存水弯水封不小于 50 ㎜
配置率核算(室内机与室外机名义制冷量之比)
核算项数值依据
室内机名义制冷量合计23.0 kW7.1 + 4.5 + 3.6 + 2.8 + 2.8 + 2.2
室外机名义制冷量20.0 kW按花园落点尺寸与散热净距可选档位
配置率115%23.0 ÷ 20.0;JGJ 174—2010 建议控制在 130% 以内
同时使用系数约 0.65★工程经验:老人房在下层、儿童房在上层,使用时段前后错开,六间全开的时间很短
峰值同时冷量约 13.9 kW21.3 × 0.65,20.0 kW 的室外机留有余量

配置率取 115%,落位在偏中段。取这个值的根据有两层:其一, 本户六间房里真正会长时间同开的只有两间儿童房和主卧,老人房与客厅分属不同时段; 其二,跨层管路比平层更长,末端能够拿到的实际冷量会略低于名义值, 配置率不能压得太紧,否则最远那一间在傍晚高峰期会表现出降温偏慢。

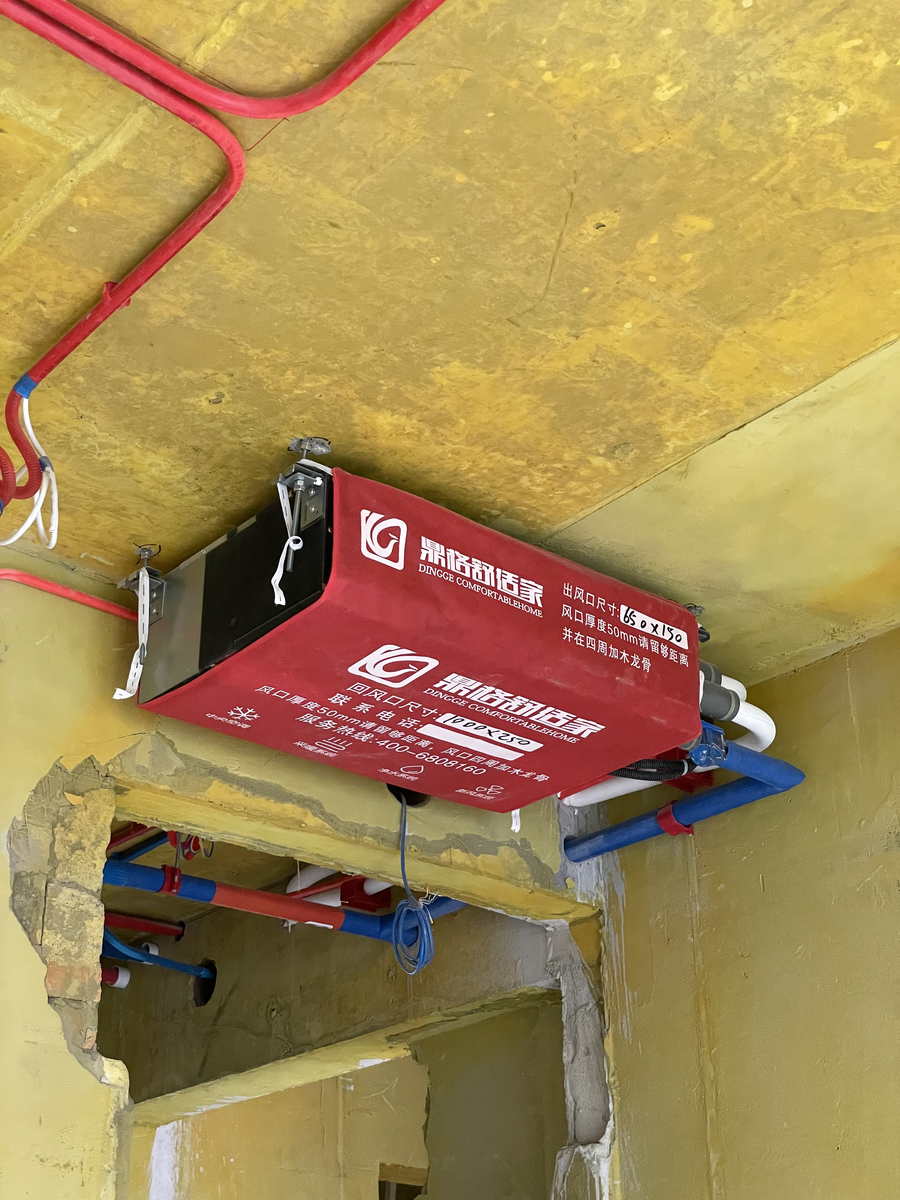

毛坯房顶面下吊装的红色风管式室内机,机身贴有出风口尺寸与检修口预留标识,左侧与下方引出冷媒管与给水管
图 1 客厅风管式室内机吊装到位、吊顶尚未封板的状态。机身由四根吊杆固定在结构板下,吊杆长度就是机身标高的调节量;机身上的标识写明出风口尺寸与「四周加木龙骨」的封板要求,这一行字是交给木工的尺寸依据。画面左下方墙体的洞口,是冷媒管穿墙的位置。

五、花园段管沟与跃层跨层配管

5.1 花园段埋管的标高、覆土与防潮

从外机到入户墙体这一段管路走在花园的覆土里,做法与室内完全不同。 室内管路只需要考虑坡度与保温,埋地管路还要面对土壤水分、回填沉降与后期找不到管这两件事。 本户的做法是先挖一条宽 350 ㎜、深 400 ㎜ 的管沟, 沟底铺 100 ㎜ 碎石加 50 ㎜ 粗砂做垫层,再把套管放进去——冷媒管穿 PVC 套管, 套管的接口打胶密封,冷凝水管单独走一条坡度向排水点的管路。 这样做的好处是:即便日后冷媒管接头出问题,抽动套管里的管子就能换, 不需要重新把花园挖开一遍。

花园段管沟的构造做法与口径
项目本户做法口径
沟槽尺寸宽 350 ㎜、深 400 ㎜,沟底找平★工程经验
垫层100 ㎜ 碎石 + 50 ㎜ 粗砂,管道四周填砂至管顶以上 100 ㎜★工程经验
管顶覆土不小于 300 ㎜,且低于花园完成面,不做明管★工程经验
保温加厚埋地段冷媒管保温厚度加到 20 ㎜,外缠防水胶带★工程经验
机械保护冷媒管外套 PVC 套管,接口打胶;套管两端出地面 100 ㎜ 并封堵★工程经验
冷凝水坡度不小于 8‰,全程坡向花园排水点GB 50243—2016 第 9.3.7 条
检修井每 6 m 及每个转折处设 300 ㎜ × 300 ㎜ 检修井,上覆可开启盖板★工程经验
外机基础混凝土基础高出花园完成面 150 ㎜,底座加橡胶减振垫,台面做排水坡★工程经验

检修井是这一段里最容易省掉、也最不该省掉的东西。埋地管一旦封闭, 出问题只能靠两条线索去找——哪一段地面返潮、哪个检修井里有冷凝水。 每隔一段留一个可开启的井,管道接头都落在井里而不是落在土层中, 将来维修时掀开盖板就能作业。回填之前必须做的一件事是把每一段管路、 每一个接头连同井位一起拍照留档,照片按位置编号,交给业主保存。

5.2 跨层配管的落差与等效长度怎么校核

跃层的管路比平层多两段:一段是竖直穿越楼板,一段是进入上层后的水平延伸。 多联机对两件事有上限——单根管子的实际长度、以及第一分歧管到最远室内机的等效长度; 等效长度不是把管子量一遍就完,还要把分歧管、弯头、变径这些局部阻力折算成当量长度加进去。 局部阻力小的管路,实际 30 m 也许等效只有 33 m;满路都是弯头的管路, 实际 26 m 也可能顶到上限。校核的意义就在这里。

跨层配管的落差与等效长度校核(以最长一路为例)
校核项计算过程结果常用上限判定
最长一路实际管长花园外机至第一分歧管 4.0 m + 一层吊顶水平 6.0 m + 穿层竖直 4.5 m + 二层吊顶水平 16.0 m30.5 m单管长度 ≤ 40 m合格
局部阻力折算分歧管 5 个 × 0.5 m + 弯头 8 个 × 0.3 m4.9 m——
等效长度30.5 m + 4.9 m35.4 m第一分歧管至最远室内机 ≤ 40 m合格
室内外机高差二层吊顶内室内机中心约 +5.6 m,外机基础上表面按 ±0.00 计5.6 m外机低于内机时 ≤ 30 m合格
竖直段长度一层楼板面至二层吊顶内,冷媒管垂直敷设4.5 m需在竖直段底部设回油弯已设
读表提示:上表的上限值取自行业常见做法,标注为 ★工程经验, 同类机型不同系列的允许值并不一致,实际执行以设备厂家技术资料为准; 表中「合格」只表示本户采用的走管路径在该口径下不超限。

两项都合格,说明本户的走法不需要额外补救。但校核这一步真正的作用在于给出「超了怎么办」的答案, 因为跃层户型很容易在现场被改线。超出上限时,可以按下面几条依次尝试: 把外机往靠近穿板点的位置挪,缩短水平段;把第一分歧管前移,让最远那一间少走一段; 按厂家允许的规格提升这一段管径,降低沿程阻力,但管径一改,对应的分歧管规格也要跟着换; 减少弯头,把直角弯改成缓弯;实在绕不开,就把最远的一间拆出来由一台小外机单独负责, 系统从一套拆成两套。这几条里,前两条调的是路径,成本最低;后两条调的是设备,代价最大。

  • 穿板孔位冷媒管与冷凝水管集中在一处穿越一层楼板,孔位避开结构梁与承重墙,孔边距梁不小于两倍孔径;开孔前先探测钢筋位置,不做二次剔凿。
  • 竖向冷媒管竖直段必须按管径设置支吊架并固定牢靠,避免自重与运行振动造成位移;底部按厂家要求设回油弯,保证冷冻油能随气流回到压缩机。
  • 穿板套管管外套钢制套管,套管高出楼板完成面不小于 50 ㎜,管与套管之间用不燃材料填实,兼顾防火分隔与隔声。
  • 孔洞封堵管路就位后统一封堵,封堵前再做一次保压复查;封堵材料与楼板结合密实,防止上下层串味与串声。
  • 冷凝水管上下两层的冷凝水管分别找坡,由高到低汇成一条通路,接入公卫地漏;跨层段不得出现上翻,否则水会在低点积存。
  • 上下两层风口上层风口的位置要避开挑空边缘的栏杆与灯槽,风口中心到挑空边缘保留一定距离,避免送风直接落入挑空区。

5.3 挑高客厅的冷量怎么办

挑空客厅的难点不是冷量不够,而是冷量落不到人身上。冷空气密度大、会往下沉, 这一条对普通层高是好事,对挑空空间却是负担:内机送出的凉风在下降过程中与上部的热空气混合, 到沙发坐高时温度已经回升。同时上部积存的热空气不参与循环,形成明显的垂直温差。

本户的处理是两步。第一步把指标取到高段,客厅 245 W/㎡,用容量先补上体量的差距。 第二步改风口的数量与位置:一台 7.1 kW 的内机经静压箱分出两路送风, 一路设在沙发区上方、出风方向沿窗侧水平送出,覆盖主要活动区; 另一路设在餐厅与楼梯口之间,负责把挑空下部的空气搅动起来。 回风口与检修口合并在客厅一侧的吊顶内,形成对角循环。 风口的出风速度控制在 2.0~2.5 m/s,风速再高会有明显的风噪, 再低则射程不够,够不到挑空的另一侧。

本条结论:跃层跨层配管能不能做,不看房子多大,只看两个数—— 最长一路的等效长度与室内外机的最大高差。本户等效长度 35.4 m、高差 5.6 m, 都在常用上限之内,因此可以用一套系统覆盖上下两层; 挑空客厅则要靠指标上取与双送风口两件事一起解决,单靠加大机器容量收效有限。

六、施工顺序与三个关键控制点

本户比常规平层多出两块工作量:花园段的开挖与回填,以及跨层穿板与竖向管路。 因此工期排到 6 个工作日,比同面积的平层多两到三天。 排期的原则是把所有会产生二次破坏的作业排在前面, 把需要观察等待的作业(基础养护、保压)排在中间,把交底性质的工作排在末段。

施工顺序与本项目的安排(六个工作日)
时段工序现场要盯住的一点
第 1 天两层联合放线一层与二层的梁位、挑空结构一次量齐,确定穿板孔位与外机基础位置
第 1 天花园开槽与垫层沟槽按 350 × 400 ㎜ 开挖,碎石与粗砂垫层压实后再下管
第 2 天外机基础浇筑基础顶面高出花园完成面 150 ㎜,预埋地脚螺栓,养护期内不许上机
第 2 天一层室内机吊装客厅、餐厅、老人房三台就位,吊杆校平并预留冷凝水坡度所需高差
第 3 天跨层穿板与二层吊装套管位置一次成型,主卧与两间儿童房内机就位,水平度逐台复核
第 4 天冷媒管与冷凝水管敷设花园段先穿套管再回填,室内段分歧管按图落位,弯头数量现场清点
第 4 天保温、回填与检修井埋地段保温完成后回填,检修井盖板与地面齐平且能徒手掀开
第 5 天保压检漏与抽真空充干燥氮气按厂家规定压力保压并记录读数起止,抽真空到规定真空度后保持
第 6 天风口定位与隐检交接挑空客厅两路送风口定位,与装修方书面交接标高、开孔与检修口位置

控制点 1 · 跨层穿板孔一次成型,避开梁与承重构件结构安全

上下两层之间只能在一层楼板上开孔。这个孔开在哪里,决定了后面所有管路的走向, 也决定了这栋楼的结构安全。本户在放线阶段就用探测手段确认了钢筋位置, 把孔位选在楼梯间上方的非承重区域,孔边与梁边保持足够距离。 开孔一次成型,不允许先开小孔再扩孔,避免孔壁出现裂缝。 孔位一旦定下,两层的管路走向就都被锁定了。

控制点 2 · 竖向段底部的回油弯不能省影响长期可靠性

本户的室外机在楼下,上层室内机高出外机 5.6 m。制冷剂里的冷冻油会沿着管路随气流爬升, 竖直段越长,油越容易在管壁上滞留,回不到压缩机。做法是在竖直段的底部按厂家要求设回油弯, 让积存的油在重力与气流共同作用下被带回。这一处弯管在封板之后就看不到, 必须在施工时按图做出来并拍照留档。

控制点 3 · 保压检漏必须走在沟槽回填与吊顶封板之前GB 50243—2016

制冷剂管路连接完成后,要按 GB 50243—2016《通风与空调工程施工质量验收规范》的要求做系统检漏, 常规做法是充入干燥氮气按厂家规定的试验压力保压观察。 本户的难点在于回填与封板是两道独立的「不可逆」工序: 花园填上土,接头就埋了;吊顶封上板,接口就藏了。 所以保压这一步必须排在两道工序之前,且在回填与封板前各做一次压力复核读数。

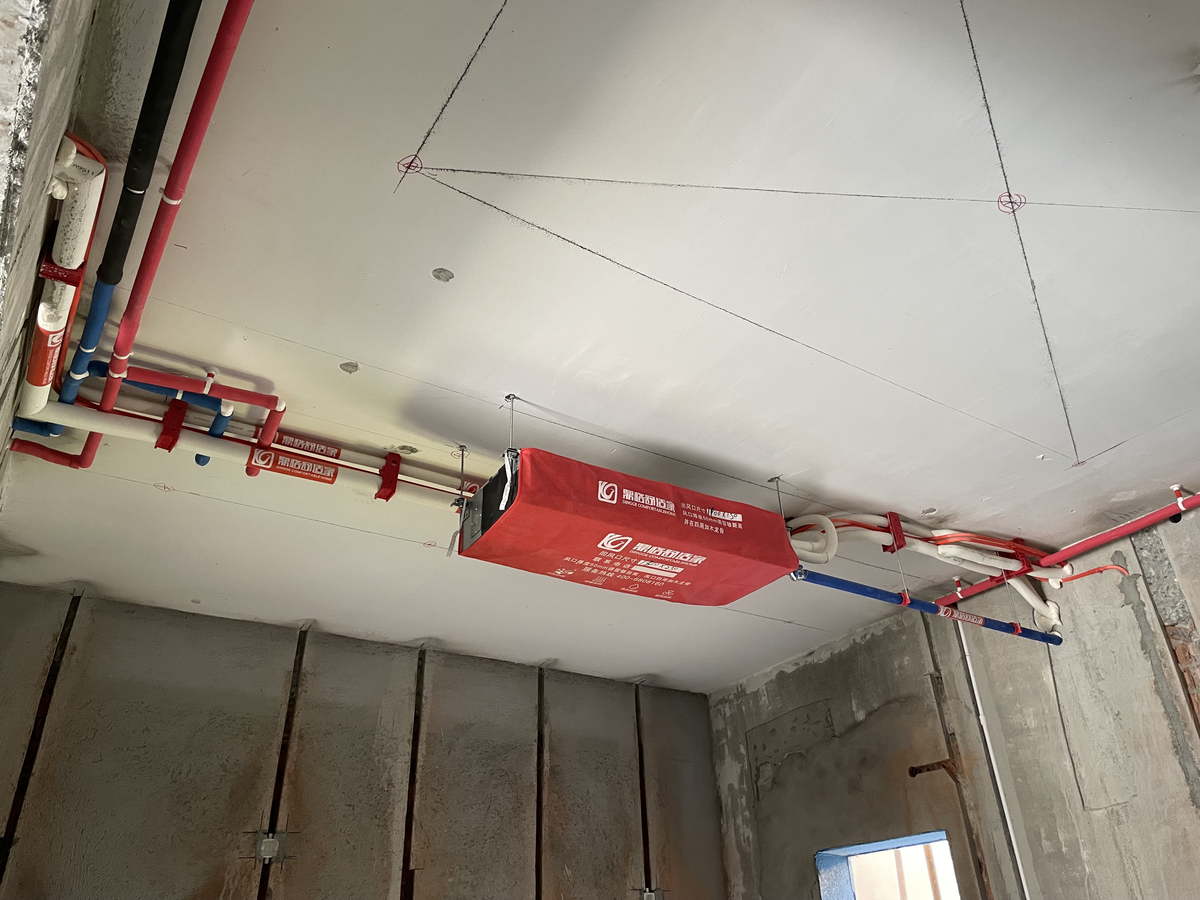

顶面弹出定位墨线后,红色风管式室内机悬吊在结构板下方,红白蓝三色管路沿墙顶水平敷设至另一侧房间
图 2 放线之后的管路敷设状态。顶面上弹出的十字墨线就是室内机中心线与管路走向线,机身与管道都按这两条线落位;沿墙顶水平敷设的红色管为冷媒管保温层,白色为冷凝水管,蓝色为给水管。竖直穿楼板的位置在画面左侧墙角,套管与孔洞封堵在这一处完成。

七、交付与验收:隐检、复尺与移交

跃层的隐蔽工程比平层更分散:一半在楼上楼下的吊顶里,一半在花园的覆土里。 两处都无法事后打开检查,所以验收只能靠节点前置——每一道会被覆盖的工序, 在覆盖之前完成检查并留下记录。

本项目交付节点、动作与留档方式
交付节点现场完成的动作确认方留档方式
量房交底实测两层梁位、挑空高度与花园可用范围,出具空调布置图业主确认房间范围与内机位置布置图签认
隐蔽前交底提交两层吊顶内的机身标高、管路走向、风口开孔尺寸与穿板孔位置装修方按此封板交底单签收
回填前留档沟槽回填前对埋管走向、接头位置与检修井逐处拍照业主可到场指认编号照片册
保压检漏充氮保压并观察,记录压力读数与起止时间保压期内可查看压力表保压记录表
抽真空抽真空到规定真空度并保持,观察读数是否回升—真空度记录
封板后复尺核对两层风口开孔尺寸、检修口可达性与盖板可开启性业主确认风口位置与吊顶效果一致复尺单
调试与移交逐台试运行,核对出风温度与噪声,讲解分区控制与导风锁定方法业主现场确认六个房间的控制方式调试记录与维护说明
  • 移交业主的资料两层空调布置图、埋管走向照片册、检修井位置图、隐蔽工程记录、保压与真空度记录、滤网清洗方法。
  • 移交装修方的数据两层吊顶内机身标高、冷媒管与冷凝水管走向、穿板孔位置与套管尺寸、送风口与回风口开孔尺寸、检修口最小可开启尺寸。
  • 业主能自行核对的项目六个房间的线控器是否都能独立启停、回风百叶能否徒手拆下、花园检修井盖板能否徒手掀开、夜间低档运行噪声是否影响休息。
  • 需专业方复核的项目冷媒管路保压结果、真空度读数、冷凝水是否顺畅排放、埋地段有没有返潮痕迹、上下两层有没有内机结露滴水。

八、运行表现与费用量级

8.1 出风与体感

本户的六个末端都在吊顶内,气流自上而下循环,与柜机、挂机的定向吹风是两回事。 老人房与两间儿童房的送风口都设在窗侧,出风斜向下不指向床位,调试时把导风方向锁定, 防止后期被随手改成直吹。客厅这一路的体感与其余房间不同: 挑空区靠两路送风混合空气,坐在沙发上感到的是温度平稳下降,而不是一股持续的风。 上层三间房的机器都在同一套系统里,只要外机在运行,单独开一间也能正常工作。

本项目的运行参数与取值理由
参数本户取值为什么这么定
夏季室内设计温度26 ℃按 GB 50736—2012 居住建筑夏季室内设计参数
送风口风速2.0~2.5 m/s低于此值射程不足,够不到挑空另一侧;高于此值风噪明显
回风口风速2.5~3.0 m/s回风口与检修口合设,兼顾维护通道
客厅送风口数量2 个一台 7.1 kW 内机经静压箱分路,分别照顾沙发区与餐厅口
跨层管路最大高差5.6 m见第五节校核表,竖直段底部设回油弯
室内机低档噪声≤26 dB(A)老人房与儿童房按此档长期运行
新风换气量200 m³/h五口人住宅按人均 30 m³/h 估算并留余量

8.2 费用量级估算

运行费用与设定温度、使用时长、门窗开启习惯以及外机位的散热条件都有关,不存在固定数字。 下表按成都居民生活用电价格做量级测算,只用来判断费用水平,不代表实际账单。

夏季制冷费用量级估算(仅用于判断量级,实际以账单为准)
口径取值来源
用电单价0.5224 元/kWh成都居民生活用电一档电价
制冷季天数约 95 天6 月中下旬至 9 月中下旬
日均运行小时约 8.5 h傍晚至次日凌晨为主,含周末白天
折算平均输入功率约 2.8 kW★工程经验:20.0 kW 室外机在部分负荷下的加权值
制冷季耗电约 2 260 kWh95 × 8.5 × 2.8
制冷季电费约 1 180 元2 260 × 0.5224
口径说明:上表为同类户型在成都气候条件下的量级估算,不是本案的实测账单。 实际用电量受设定温度、使用时长、门窗开启习惯、外机位散热条件与围护结构保温水平影响; 表中 0.5224 元/kWh 为成都居民生活用电价格,仅用于测算,价格随政策调整而变化,以实际结算为准。 另外,日均运行时长不等于机器满负荷运行时长,压缩机在达到设定温度后会降频运行, 因此不能把装机容量直接乘以全天小时数去反推电费。

九、常见问题(FAQ)

室外机直接坐在花园土面上行不行?
不建议。土面会随降雨沉降,机器容易倾斜,地脚受力不均还会引起额外振动; 雨季积水会漫到机器底部,加速底座锈蚀。本户的做法是做一个高出花园完成面 150 ㎜ 的混凝土基础, 底座再垫橡胶减振垫,基础顶面做排水坡,冬季制热产生的化霜水沿坡流向花园排水口, 不会积在机器脚下,也不会流到人走的步道上。
花园里埋的管子,将来漏了怎么找、怎么修?
关键是别让接头留在土层里。本户的冷媒管整段穿 PVC 套管,套管接口打胶密封, 接头集中在每隔 6 m 以及每个转折处设置的 300 ㎜ × 300 ㎜ 检修井内, 井上盖可开启的盖板。日后需要维修时,掀开盖板就能作业; 即便要整根更换,也可以在套管内抽换。回填前的编号照片册,是排查时对照位置用的。
上下两层用一套系统,会不会楼下一开楼上就不凉?
多联机的室外机是按室内机的需求总量变频出力的,不是固定分给某几台。 本户六台内机名义制冷量合计 23.0 kW,室外机 20.0 kW,配置率 115%, 按 0.65 的同时使用系数折算,峰值同时冷量约 13.9 kW,仍有相当余量。 真正需要留意的是全部六间同时满开的情形,而本户的使用习惯里这种时段很短。
挑空近 6 m 的客厅,一台室内机够不够?
够不够不只看机器容量,还要看风送到哪里。本户客厅按 245 W/㎡ 取值, 配 7.1 kW 内机,同时用静压箱把这一台的风分成两路, 一路覆盖沙发区、一路覆盖餐厅与楼梯口,两路都不对着人直吹。 如果只放一个送风口,容量再大也会出现「机器在转、沙发区不凉」的情况, 因为冷风在下降过程中已经被上部的热空气中和掉了。
跨层配管穿楼板,会不会影响楼板结构?
开孔本身不会影响结构,但位置和尺寸必须讲究。本户的穿板孔集中在一处, 选在楼梯间上方的非承重区域,孔边与梁边保持足够距离; 放线阶段先用探测手段确认钢筋走向,开孔一次成型,不做二次剔凿。 管路就位后孔洞统一封堵,封堵材料与楼板结合密实,兼顾防火分隔与上下层隔声。
外机放在自家花园,晚上会不会影响邻居?
噪声要按方向和距离两头控制。本户的外机没有放在临街立面,也没有贴邻户墙体, 而是退到花园内侧、与相邻住户的门窗保持一段水平距离, 基础加设橡胶减振垫降低固体传声。夜间多数时间机器在低频状态运行, 噪声明显低于全负荷时段。入住前的调试环节会实测一次夜间运行噪声, 有异常再调整机器朝向或加减振措施。
管内落差这么大,回油会不会出问题?
本户室内机比室外机高 5.6 m,远低于常规允许的落差上限。 真正会出问题的是竖直段太长而底部没有回油弯的情况—— 冷冻油爬到管壁上回不去,压缩机长期缺油,表现为制冷效果逐年下降。 本户按厂家要求在该竖直段底部设了回油弯,并在封板前拍照留档, 这一处的位置也写进了隐蔽工程记录。
花园里那一段挖沟,会不会把绿化毁了?
管沟是一条窄槽,作业时先把表层种植土单独堆放,回填时按原层次回填, 上层还原种植土。本户把沟槽路线贴着花园内侧的围墙与步道边缘走, 尽量少穿草坪中央,检修井盖板与地面齐平,不影响行走与种植。 施工前与闵先生在现场走过一遍路线,确认过哪里可以挖、哪里要让开。

十、项目档案与联系方式

本项目档案
项目名称远洋朗基国宾御府 155 ㎡ 洋房跃层家用中央空调安装
楼盘地址成都市郫都区犀浦金樽三街 151 号
建筑面积155 ㎡(套内约 124 ㎡,上下两层) 4 室 2 厅 1 厨 2 卫
系统形式一拖六多联机(氟系统),6 台风管式室内机,1 台 20.0 kW 室外机
服务内容现场量房、外机位选址论证、配置单位冷指标取值、跨层配管等效长度校核、花园段管沟施工、隐蔽工程验收与交付
施工工期6 个工作日,含基础养护、穿板开孔、沟槽回填、保压检漏与抽真空
记录时间案例整理(首个制冷季投运)
内容与口径声明:本页记录该住宅家用中央空调系统的设计、施工与隐蔽工程验收过程。 涉及的规范条款均标注标准号,可自行核对;标注「★工程经验」的数值为行业常见做法与经验区间, 不作为国家标准数据引用;费用测算仅用于判断量级,不代表实际账单。 全文不含效果承诺、价格承诺与品牌排名。 文中配图为本类中央空调工程的现场实拍。
公司
四川鼎格舒适家
门店
成都市高新区天仁路 259 号 南晶国际 A 座 1 层附 8、9 号
电话
18980718528(李经理,微信同号)
业务
中央空调 · 家庭采暖 · 中央新风 · 净水系统
所属栏目
施工案例 · 中央空调
服务区域
成都市区及周边(含高新区、武侯区、青羊区、金牛区、双流等)
相关知识
跃层跨层冷媒管等效长度校核 · 首层花园外机位与埋地管沟做法 · 挑高客厅送风口布置

相关内容
