您现在所在的位置 : 首页 > 施工案例 > 家庭采暖

西南民族大学留专楼100㎡住宅明装暖气片采暖系统安装案例

发布日期 :2026.10.19 浏览次数 : 2 鼎格舒适家官网
四川鼎格舒适家在成都市双流区西南民族大学航空港校区的校内家属区留专楼,为一户约 100 ㎡ 的三室两厅一卫住宅做了明装暖气片(散热器)采暖系统。 房屋属高校家属区(校产房/教职工周转房),建成年代以实测为准,面积以实测为准。 热源采用燃气壁挂炉,同时供应生活热水;末端为钢制板式散热器,沿墙面明装挂设。 系统按 75 ℃/50 ℃ 供回水设计,供水温度控制在 GB 50736—2012 第 5.3.1 条要求的 85 ℃ 以下; 房间热指标按围护条件取 80~180 W/㎡ 区间的中段,即 125~150 W/㎡ 逐间取值,需采暖房间面积约 73 ㎡,采暖热负荷约 9.9 kW。 本页把「校内施工报备与作业时段—老房无图纸的现场摸查—深夜长时间用房的负荷与运行」这条推导链逐段拆开。
  • 约100㎡建筑面积(以实测为准)
  • 3室2 厅 1 卫
  • 7组板式散热器
  • 125~150W/㎡房间热指标(中段)
  • 75/50℃设计供回水温度
  • 约9.9kW采暖热负荷

项目档案

本项目基本信息(与文末档案一致)
项目西南民族大学留专楼约 100 ㎡ 住宅明装暖气片采暖系统安装系统构成明装暖气片(散热器)采暖系统
项目地址成都市双流区西南民族大学航空港校区(大件路文星段 168 号一带,川齿路北一街)热源燃气壁挂炉,同时承担生活热水
户型面积约 100 ㎡(三室两厅一卫,面积以实测为准)末端钢制板式散热器,墙面明装
房型3 室 2 厅 1 卫供回水温度75 ℃/50 ℃(GB 50736—2012 第 5.3.1 条)
楼栋与建成年代高校校内家属区(校产房/教职工周转房),校内房屋,建成年代以实测为准工期2 个工作日(受校内作业时段限制拆分,含试压与调试)
热指标取值125~150 W/㎡(逐间取值,见第三节)热负荷约 9.9 kW(七处房间合计)
客户覃老师(47 岁,高校教师)居住成员夫妻二人 + 读初中的孩子,老人假期来住
施工单位四川鼎格舒适家记录案例整理(冬季采暖季投运)

一、校内家属区的施工报备与作业时段

校内家属区与普通商品房在施工环节上不是一回事。房屋产权在学校,日常管理归学校后勤, 户内动工之前要先报备,还要遵守固定的作业时段——这几条在开工前就要摸清楚, 否则材料进了楼、工人上了门,也可能因为时段不合规被叫停。 这个项目的第一步不是量房,而是把能干什么、什么时间干、由谁去报备这几件事定下来。

报备这件事在流程上并不复杂,难在心细。报什么内容、由谁提交、要附哪些材料、 批复要等多久,这些都直接决定工期能不能按预期推进。这个项目由业主出面提交报备, 施工方配合提供施工内容与工期说明;方案里把有声响的工序单独列出,说明会集中在允许的时段完成, 减少对周边住户与学生的影响。批复下来之后才安排进场,不先干后报。

校内家属区的施工约束与本项目的作业安排
约束项校内管理要求(以后勤当时规定为准)本项目的作业安排
施工报备户内施工需向学校后勤登记报备,说明施工内容与工期由业主提交报备,方案与工期一并说明;批复后再进场
作业时段有明确的每日作业时段,避开教学与学生休息时段有声响的工序集中在允许时段完成,无声响的工序稍放宽
噪音工序开孔、切割、敲击等产生声响的作业受时段限制开孔与切割排在允许时段前段,连续一次做完,减少反复
材料搬运与电梯材料进出与电梯使用需报备,走指定通道提前报备搬运时间,管材整根进楼,现场二次下料
垃圾清运装修废料须按指定方式运出,不得堆在楼道当班产生的废料当日清走,不占公共区域
人员进出施工人员进出校区需登记固定作业人员,配合门岗登记,作业面随走随清

作业时段的限制,实际影响的是工序怎么排,而不是能不能做。有声响的活(弹线、开孔、切割) 排在允许时段的前段,一次做完;没有声响的活(挂板固定、管路下料和敷设)排在后面, 作业会拖得长一些也不打扰人。午间休息和晚间一律不动响,遇周末或考试周, 按校方当时的临时规定顺延,不与规定冲突。

作业时段与工序的对应安排(以校方当时规定为准)
时段可安排的工序说明
上午作业时段弹线、开孔、切割等有声响的工序安排在允许时段的前段,集中完成
午间休息时段停工;仅做无声响的测量与准备避开学生与住户休息
下午作业时段挂板固定、管路下料与敷设声响小,作业可连续推进
晚间不安排现场作业校内夜间以安静为先,施工顺延
周末与考试周按校方临时规定,可能限制或暂停遇限制顺延,另约作业时段
  • 报备前置:校内户内施工需先向后勤报备,方案与工期要一并说明。
  • 时段拆分:有声响的工序与无声响的工序分开排,集中在允许时段完成。
  • 通道与搬运:材料与电梯使用提前报备,走指定通道,废料当日清走。
  • 顺延原则:遇周末或考试周按校方规定顺延,不抢时段、不占用公共区域。
一条判断口径:校内房屋的施工,先把「能不能报备、几点能作业」弄明白,再谈末端与管路。 这两件事不定,工期与工序都是空的;报备与时段一旦确认,后面的排布就有据可依。

二、老房无原始图纸的现场摸查(管线·墙体·荷载)

这一户房屋不是住户自己装修的,原图纸住户手上没有。校内周转房多为早期建造, 户内给水、电线和燃气的实际走向没有被记录在住户能拿到的资料里。 在这种条件下施工,靠经验猜位置是有风险的——一处开孔打在线管或燃气管上,代价都不小。 因此摸排被单列为一道工序,把管线、墙体和荷载三件事在定孔之前逐项实探清楚。

管线是最需要小心的一类。给水立管与横管的位置、电气回路的走向、燃气立管与表位, 都影响挂点与孔位的选择。现场的做法是几样手段并用:先看户内配电箱的分路标识判断大致回路, 再用管线探测仪扫一遍墙面,仍不确定的地方选在不显眼的位置小面积开孔试探, 确认清楚之后才在正式位置定孔。燃气一侧保持安全距离,涉及接管的环节由有资质的人员完成。

老房无图纸的现场摸查清单(管线·墙体·荷载)
摸查对象现场可能遇到的情况本项目的处置方式
给排水立管与横管原有管线走向无图可查,横管可能埋进墙内结合用水点位与检修口判断走向,管线探测仪辅助定位
电气线路老房线路暗敷居多,位置不明用探测仪扫查,避开线管再定挂点与孔位
燃气管道原有燃气立管与表位位置需确认保持安全距离,接管环节交由有资质人员完成
承重墙与轻质隔墙隔墙做法不明,未必能承重逐面甄别,轻质墙不直接挂装重件
墙体挂点与基层抹灰层可能空鼓、强度不足挂板固定前先试挂,必要时加密固定点
楼板与挂装荷载散热器自重加水重集中在少数挂点上核算挂点受力,轻质墙加落地支架分担

墙体直接决定末端怎么挂。承重墙与实心墙可以直接用膨胀件固定挂板; 轻质隔墙和空鼓墙面的做法则要调整——轻质墙不直接挂重件,改用落地支架把重量引到楼板上, 或加装承压背板分散受力。这一点在挂板之前必须定死,一旦挂上再挪,墙面留下的孔洞无法复原。

现场摸查手段与各自的边界
摸查手段能确认什么局限
户内配电箱与分路标识大致判断回路数量与走线方向分路标识未必齐全,仍需实探确认
管线探测仪定位金属管线与线管走向对非金属管、埋深较大的管道识别有限
局部开孔试探直接确认墙体构造与管线位置属破坏性核实,须选在不显眼处并做复原
原有检修口与阀门找到给水、采暖的既有接口位置未必与早期图纸一致
向住户了解改造史掌握历次装修对管线的改动住户记忆有限,只能作参考
  • 原则:老房无图纸,先实探再定点,不凭经验猜位置。
  • 管线:给水、电气、燃气分别核实,孔位避开线管与燃气管。
  • 墙体:承重墙直接挂装,轻质墙改为落地支架或加背板分担。
  • 荷载:核算挂点受力,把散热器与水的重量落在可靠基层上。

三、热负荷概算与散热器配置

概算走面积热指标法:把房间的采暖面积乘以该房间的热指标,得到这个房间的热负荷(W)。 热指标不是固定数,要按围护条件在 80~180 W/㎡ 之间取值——外墙有保温、外窗为中空玻璃的新建住宅取低段; 围护做法一般、外墙没有保温的老住宅取中段;无保温再加上顶层、北向或窗墙比明显偏大的情形,才继续往高段移动。

留专楼这一户属高校校内家属区,房屋建成年代以实测为准,外墙未做保温层,外窗做法一般,围护条件只能算中等; 校区位于航空港一带,冬季风速较高,室内穿堂风明显,门窗缝隙处渗风带来的热损失不容忽略。 这两项叠加,取中段下限显然不够,本项目把热指标定在 125~150 W/㎡ 之间逐间取值。 之所以比按围护传热推算的理论值要高,有两层原因:其一,散热器样本上的散热量是以 90 ℃/70 ℃ 的供回水为条件标定的, 本系统在 75 ℃/50 ℃ 下运行,温差条件不同,实际散热量达不到样本读数,配末端时要把这部分放大; 其二,明装系统没有地面填充层蓄热,室温全靠末端即时补热,需要留出一定余量。

热负荷概算(面积热指标法,结果用于确定末端总散热量与壁挂炉功率)
参数取值说明
建筑面积约 100 ㎡三室两厅一卫,面积以实测为准
需采暖房间面积约 73 ㎡七处房间合计,公摊、户内隔墙与过道不计入
房间热指标125~150 W/㎡★工程经验取值,取自 80~180 W/㎡ 的中段,对应无保温老房叠加航空港风大
采暖热负荷约 9.9 kW按下表逐间取值相加得出(73 ㎡ × 平均约 135 W/㎡)
折算综合指标约 99 W/㎡9.9 kW ÷ 100 ㎡,便于和按建筑面积报价的同行口径对照
生活热水热负荷约 20~24 kW(瞬时)由热水产率反推,高于采暖侧
壁挂炉选型口径功率由生活热水反推本户热水侧需求高于采暖侧,功率据此定为 24 kW

采暖负荷算下来在 9.9 kW 上下,壁挂炉却要选到 24 kW 一档,把功率推上去的是生活热水而非采暖。 取冬季自来水约 7 ℃、出水约 45 ℃,温升按 38 ℃ 计,用经验式 「热水产率(L/min)= 功率(kW)× 60 ÷ [4.187 × 温升(℃)]」估算, 24 kW 的机器在该工况下热水产率约 9.1 L/min(★工程经验测算),差不多够一个花洒舒适使用。 可见设备功率主要由洗浴需求反推,采暖只占其中一部分。

散热器配置(按房间逐间取热指标,位置在定位阶段与业主共同核定)
房间面积(约)热指标估算热负荷末端位置配置要点
客厅18 ㎡140 W/㎡约 2.52 kW靠窗一侧实墙,让开窗帘开合范围南北通透、穿堂风明显,末端按较长一组配置
餐厅9 ㎡130 W/㎡约 1.17 kW客餐厅之间的内墙,不压餐桌与客厅共用环路,用餐时段可单独下调
主卧14 ㎡138 W/㎡约 1.93 kW外窗下方墙面,与床头错开以夜间使用为主,单独一组,恒温阀独立可调
次卧(兼备课间)11 ㎡132 W/㎡约 1.45 kW书桌侧墙,避开床头正对位夜间连续使用,按稳定设定配置,单设环路
儿童房10 ㎡135 W/㎡约 1.35 kW书桌侧墙,错开床头按放学后作业时段设定,与备课时段错开
厨房6 ㎡125 W/㎡约 0.75 kW按现场条件布置兼作管路过渡路径,不追高配置
卫生间5 ㎡140 W/㎡约 0.70 kW干区墙面,避开淋浴喷淋的直接范围避开长时间高湿区域
两套口径不要混用:上表按各房间实际采暖面积逐间取值,七处面积合计约 73 ㎡、负荷合计约 9.9 kW; 而前面一张表里的建筑面积约 100 ㎡,两者差额来自公摊、户内隔墙与过道——这些部分不布置末端, 但会参与设备功率的估算。末端按房间面积配、热源按建筑面积估,折算到建筑面积后综合指标约 99 W/㎡, 仍落在 80~180 W/㎡ 区间内,处在中段。

样本上的标准散热量,是以供回水 90 ℃/70 ℃、室内 20 ℃(温差 64.5 K)为条件测出来的; 本项目在 75 ℃/50 ℃ 下运行,温差条件低于标定,样本读数不能直接照搬,必须按实际工况折算。 因此配末端时不会为了片数好看而往小里压——片数压小了,就得把供水温度往上抬去补, 一台还要兼顾洗浴热水的机器会长时间处在高负荷上,既不经济,也不利于稳定运行。

校内家属区房间墙面明装的钢制板式散热器

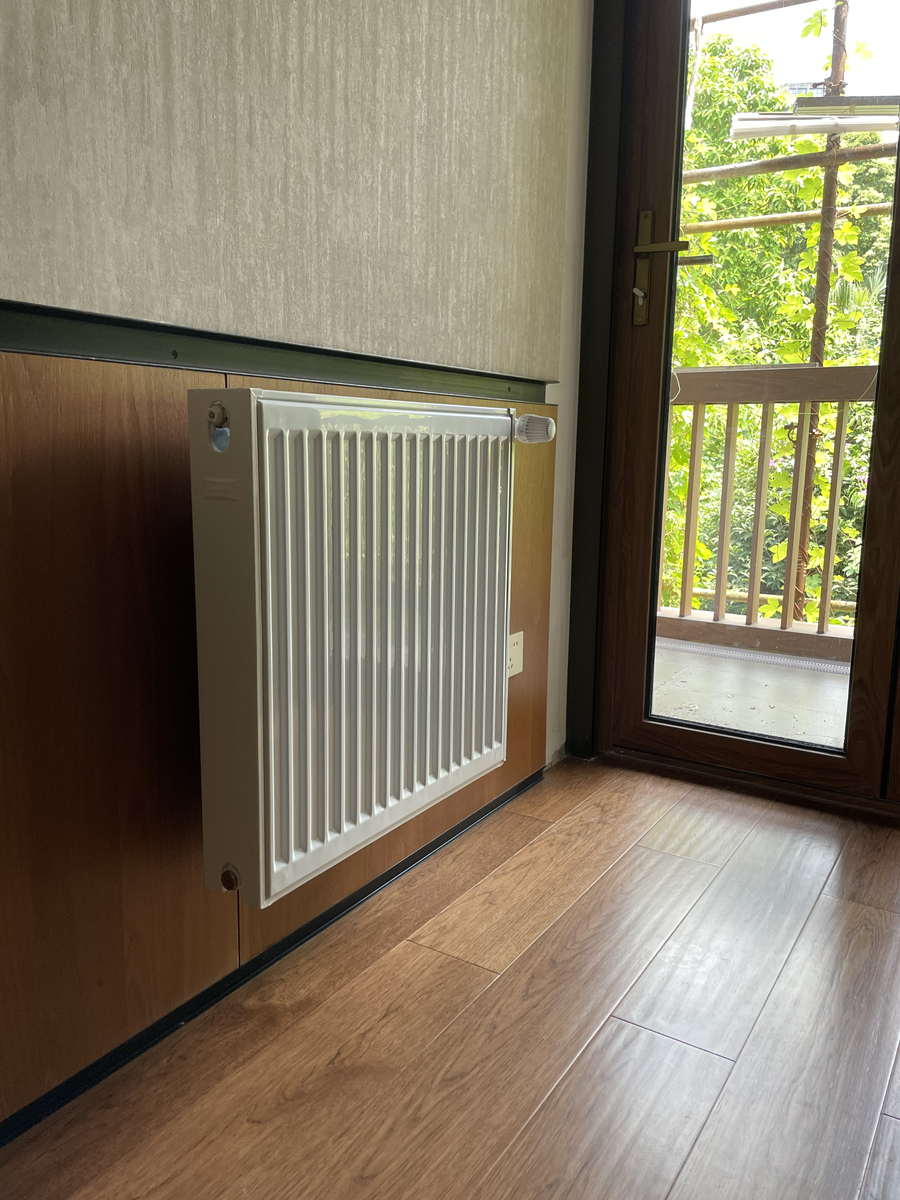

图 1 校内家属区房间墙面明装的钢制板式散热器(本类明装工程的现场照片)。老房无原始图纸,挂点与孔位在实探管线与墙体之后才落定。
沿踢脚线上方敷设的明装管路与穿墙部位
图 2 沿踢脚线上方敷设的明装管路与穿墙部位(本类明装工程的现场照片)。老房管线走向不明,管路按现场实测逐段确定、逐段固定。

四、深夜长时间用房的负荷与运行模式

覃老师 47 岁,在高校任教,白天有课,晚上 20:00 到 24:00 集中备课,一坐就是四五个小时; 孩子上初中,写作业集中在傍晚到睡前一段;夫妻二人与孩子常住,老人假期来住次卧。 把这份作息摊开看,这一户的用热高峰不在白天,而在夜间——这一点与常见的上班族家庭正好相反, 也直接决定了房间怎么分组、末端怎么设定。

深夜长时间用房和偶尔短时用房,对系统的要求和感受都不一样。短时用房讲究「来得快」, 人到了再开、走了就关;深夜连续坐四五个小时,讲究的是「稳得住」,中途不能忽冷忽热, 也不适合频繁启停。留专楼的备课房间因此单独设组、单独配恒温阀,按稳定设定运行, 而不是跟着其他房间的时段一起开关。老房无保温,夜间室外温度低、热负荷偏高, 取值时也把这一点考虑在内,末端不往小里配。

深夜长时间用房的运行模式(按家庭作息安排)
时段用房情况末端设定思路
白天 8:00—17:00(上课)家中基本无人整屋保持较低设定,卫生间按需短暂开启
傍晚 17:30—20:00孩子写作业,家人陆续回来儿童房、客餐厅先调上来
夜间 20:00—24:00(备课)覃老师在备课间,孩子写作业备课间、儿童房、客餐厅保持稳定设定
深夜 24:00 以后就寝卧室保持,其余房间调低
假期(老人来住)次卧启用,整天有人次卧单独环路整间切换,按全天稳定设定
深夜长时间用房与短时用房的差异(本项目的处理)
对比项短时用房深夜长时间用房本项目的处理
使用时长一次一两小时连续四小时以上按稳定设定运行,不频繁启停
用热时段多在白天集中在夜间低温时段取值时考虑夜间负荷偏高
房间归属以公共空间为主以备课间与卧室为主备课间、卧室单独设组、单独控温
调节方式用时开、走时关按时段保持稳定恒温阀按房间设定,减少人工干预
假期变化变化不大次卧由闲置转为整天使用次卧单设环路,可整间切换
  • 高峰时段:用热高峰在夜间 20:00—24:00,与多数家庭白天用热相反。
  • 运行原则:深夜连续用房求「稳」,按稳定设定运行,不频繁启停。
  • 房间分组:备课间与儿童房各自的时段错开,分别设组、分别控温。
  • 负荷修正:老房无保温、夜间负荷偏高,末端取值不往小里压。

五、施工组织与关键控制点

本项目名义上是两个工作日的活,实际排布被校内作业时段切成了几段:有声响的工序只能排在允许时段的前段, 其余工序顺着往下走。这样安排并不慢,反而把每一段都用在了对应的活上——响的活集中做, 静的活连着做,午间与晚间一律不动响。

施工顺序与本项目的安排(按校内作业时段拆分)
时段工序与校内约束的配合
第 1 天上午进场保护与弹线、现场摸查复核先铺保护垫,管线与墙体再实探一遍,为开孔定位
第 1 天上午(允许时段)开孔与穿墙有声响的工序集中完成,装设穿墙套管
第 1 天下午挂板固定与管路下料敷设声响小,沿踢脚线上方与阴角走管
第 2 天上午系统连接完成散热器接管、阀门与管件安装、壁挂炉侧接管
第 2 天下午注水打压注水排气后加压,稳压观察压力变化
第 2 天下午调试与交底点火运行、逐组排气、按房间设定,随后做使用交底

控制点 1 · 进校报备与作业时段的确认开工前提

校内家属区施工,报备批复与作业时段是一切工序的前提。开工前先把三件事定下来: 报备由谁提交、允许作业的时段是哪几段、材料搬运与电梯使用是否需要另行报备。 这几项没有落实之前不进场,避免材料进楼、工人上门却因时段不合规被迫停工。

控制点 2 · 老房管线与墙体的现场复核返工代价高

这一户没有原始图纸,管线与墙体情况只能实探。开孔之前,用探测仪与局部试探把给水、 电气、燃气的走向摸清楚,把承重墙与轻质隔墙逐一甄别。挂板一旦固定,孔位便不可逆, 挪动就会在墙面留下孔洞;因此这一步必须在前,且要复核到位再动手。

控制点 3 · 水压试验与稳压观察GB 50242—2002

打压依据 GB 50242—2002《建筑给水排水及采暖工程施工质量验收规范》执行: 试验压力按工作压力的 1.5 倍取值,且不低于 0.6 MPa。 本项目在系统连接完毕、壁挂炉侧接管就位之后整体打压,逐处检查散热器接口、阀门与穿墙管件, 稳压阶段压力保持不掉,才进入下一步。

控制点 4 · 深夜运行模式的设定交底运行交底

调试阶段把运行方式交清楚:备课间何时开、孩子写作业的房间何时调上来、夜里休息后哪些房间调低、 假期老人来住时次卧怎么切换。深夜连续用房求稳不求快,设定一经确定就不必反复调整, 这一点要在交付时说明白,使用者才不会按白天开关的习惯去操作夜间房间。

六、沟通记录:从报备勘察到调试交底

这个项目的沟通集中在三处:开头把校内报备与作业时段说清,中间把老房摸查与深夜用房两件事定下来, 收尾把运行方式与日常观察要点交底。以下为沟通过程摘要。

21:40
‹留专楼 覃老师···
11月2日 21:40
四川鼎格舒适家
覃老师你好,我这边是四川鼎格舒适家,负责暖通方案。你这套房子主要想解决取暖,还是连洗澡热水一起换?
取暖为主。校区在航空港这边,风大,冬天家里穿堂风很明显,我晚上备课到很晚,手一直是凉的。
四川鼎格舒适家
明白。上门之前先跟你确认几件事:房子是校内家属区,施工要不要跟学校打招呼?
要报备,归后勤管,而且每天有固定的作业时间,太早、太晚还有午休都不让动响的。
四川鼎格舒适家
那方案和工期得一起报上去。开孔、切割这类有声响的活,我集中排到允许的时段一次做完。
你能进校吗?
四川鼎格舒适家
可以,材料进出和人员登记按学校规定走,搬运时间我提前报一下。
11月4日 20:10
四川鼎格舒适家
今天上门量了,大概 100 平,三室两厅一卫。房子不是你自己装的吧?
不是,学校分的周转房,住进来就没动过,图纸我这边也没有。
四川鼎格舒适家
这种老房最要紧的是先摸清楚。原来那些给水、电线和燃气的走向,图纸既然没有,就得现场一条条找。
那要是开孔正好打到管子呢?
四川鼎格舒适家
先探测,再在不得不确认的地方小面积试着开一下,避开线管和燃气管再定点位,不凭感觉下钻。
墙能不能挂得住暖气片?
四川鼎格舒适家
看墙。实心墙直接挂,轻质隔墙要另外加固,必要时加落地支架分担份量。这个我当面看一遍墙。
11月6日 19:50
四川鼎格舒适家
位置定一下。客厅靠窗一侧的实墙,餐厅放在客餐厅之间的内墙。
我备课那间呢?我一到晚上就扎在那屋里,二十点到十二点基本不动。
四川鼎格舒适家
那间(次卧)单独设一组、单独控温。你这种一坐四五个小时的用法,不适合频繁开关,得让它稳着。
孩子那间要单独装吗?
四川鼎格舒适家
要。他写作业集中在傍晚到睡前那段,跟你的时段错开,单独一组按他的时间升上来就行。
家里平时就三个人,我爸妈假期会过来住那间次卧。
四川鼎格舒适家
假期那间从空着变成整天有人,我给它留单独环路,来了整间切过去,不用动别的房间。
11月8日 17:20
四川鼎格舒适家
打压做完了,接口没见渗漏。今天把锅炉点起来,一组一组排气,再逐组把水量调平。
这房子里风大,会不会装了也不管用?
四川鼎格舒适家
风大主要是让热需求偏高,我把每间的取值按中段往上一点来配,末端照着这个数走。
水温平时怎么调?
四川鼎格舒适家
系统设计的是 75 度供水、50 度回水。日常别老去拧锅炉,按房间用恒温阀调更顺手。
12月22日 23:10
用了一个多月。晚上备课那间一直温着,坐四五个小时手不凉了。孩子写作业那间也按点热起来。
四川鼎格舒适家
风大的时候留意靠窗那组有没有偏冷。哪组温度上不来,先看排气阀;压力表掉得明显就联系店里。
我爸妈过年来,那间怎么弄?
四川鼎格舒适家
来了就把次卧那路打开,按整天稳着设定;他们走了再关回去,其余房间不用动。
好的,明白了。

这段沟通确认了哪些事

  • 报备前置:校内房屋作业须向后勤报备,施工内容与工期一并说明,批复后再进场。
  • 作业时段:有声响的工序集中在允许时段完成,午间与晚间不安排现场作业。
  • 现场摸查:老房无原始图纸,管线、墙体、荷载逐项实探之后再定点位与孔位。
  • 形式取舍:地面与墙面保留,确定为明装暖气片,不改动原有装修。
  • 取值依据:老房无保温叠加航空港风大,热指标取中段 125~150 W/㎡。
  • 深夜与假期:备课间单独设组单独控温,次卧留单独环路供假期整间切换。
记录说明:本段摘录报备勘察、定位与调试三个阶段的沟通要点,用于说明方案的形成过程。 内容已隐去个人联系方式,不构成任何效果承诺;头像为示意图形,与客户本人形象无关。

七、运行表现与使用方式

7.1 深夜用房的运行特点

钢制板式散热器的散热方式以空气对流为主,辐射所占比例较小,因此房间升温比地暖直接, 启动后较短时间内就有温差。对覃老师这一户来说,真正需要的是「深夜稳得住」—— 备课间从 20:00 到 24:00 连续使用,末端按稳定设定运行,中途不频繁启停,室温起伏就小。 七个末端各自配恒温阀之后,备课间、儿童房、客餐厅可以按各自时段分别设定, 不必为了照顾一间房而把整屋温度一起抬高。需要说明的是,以下安排只涉及末端形式、安装位置与设定方式, 真正到手的室温还取决于室外气温、门窗开闭与设定高低,本页不对具体温度作出承诺。

按家庭作息安排的分区运行与开闭方式
时段保持运行的房间调低的房间说明
白天 8:00—17:00无(卫生间按需)整屋调低白天上课,家中基本无人,维持较低设定
傍晚 17:30—20:00儿童房、客餐厅主卧、备课间暂低孩子写作业时段先调上来
夜间 20:00—24:00备课间、儿童房、客餐厅主卧暂低备课与作业时段,各房间按稳定设定运行
深夜 24:00 以后主卧、次卧客餐厅、儿童房调低休息时段降低不必要区域的散热
假期次卧(老人来住)按需调整其余次卧单独环路整间启用,按整天设定

7.2 费用估算

用气多少,和运行方式、设定高低、房子本身的围护条件都有关系。下面借用成都居民用气价格做一次量级测算, 仅用于估个大概,不能当成实际账单来看。

采暖费用估算(按成都居民用气价格测算,实际以账单为准)
项目取值计算结果
用气单价2.18 元/m³——
分区运行日均耗气量5~8 m³/天约 100 ㎡、中段热指标、夜间为主的分区调节—
日用气费用—5~8 × 2.18约 11~17 元/天
月度用气费用—按 30 天计约 330~520 元/月
全冬(按 3 个月)——约 980~1,570 元
口径说明:表中为同类户型的估算区间,用于判断费用量级,不是本案的实测账单。 本套住宅属无外墙保温的老房、又处在风大的校区一带,热指标取中段,日均耗气量与带保温的新建住宅不在同一水平; 分区运行本身会削掉一部分不必要的耗气,但具体数额仍取决于设定温度、使用时段与门窗开闭习惯。 表中 2.18 元/m³ 为成都居民用气价格,仅用于测算,价格随政策调整而变化,以实际结算为准。 日均耗气量也不能由前面 9.9 kW 的设计热负荷直接反推——设计热负荷对应的是室外温度较低时的瞬时需求, 采暖季里大多数时段的实际负荷远低于这个数。

八、常见问题(FAQ)

学校里施工要不要报备?该怎么报?
要报备。校内家属区的房屋产权在学校,日常管理归后勤,户内动工之前需登记报备, 说明施工内容与工期。本项目由业主出面提交,施工方配合提供施工内容与工期说明, 涉及有声响的工序一并写明,批复之后再进场。具体流程与所需材料以校方当时的规定为准。
校内作业几点能施工?会不会影响教学和学生?
校内作业有固定的每日时段,需避开教学与学生休息。本项目的做法是把有声响的工序 集中在允许时段的前段一次做完,午间休息与晚间不动响,无声响的工序顺着往后排; 遇周末或考试周按校方临时规定顺延。这样排下来,作业本身对周边的影响被压到较小的范围。
老房子不知道管线走向,开孔打坏了怎么办?
所以开孔之前要先摸清管线。现场用配电箱分路标识、管线探测仪与局部试探几种手段并用, 把给水、电线和燃气的走向确认清楚,避开线管与燃气管之后再定孔位。 探测仪对非金属管、埋深较大的管道识别有限,因此必要时会在不显眼处小面积开孔核实,再复原。
晚上备课时间很长,怎么用比较省气?
深夜连续用房,讲究的是稳定而不是快。备课间单独设组、单独配恒温阀,按稳定设定运行, 中途不频繁启停;白天无人的时段整屋调低,孩子写作业的时段只把儿童房与客餐厅先调上来。 设定高低与运行时段对用气量的影响,往往比设备本身更大。
老人假期才来住次卧,平时不用怎么处理?
平时那间可以调低或关闭,来了再整间启用。本项目给次卧留了单独环路, 老人来时按整天稳定设定打开,走了再关回去,其余房间不受影响。 这样做的好处是,一间房的启停不会牵动整个系统,切换起来也简单。
老房子挂暖气片,墙体承重靠得住吗?
要看墙体的做法。承重墙与实心墙可以直接用膨胀件固定挂板; 轻质隔墙、空鼓墙面不直接挂重件,改用落地支架把重量引到楼板上,或加装承压背板分散受力。 散热器自重加水重集中在少数挂点上,挂装之前会核算挂点受力,再确定固定方式。
假期一家人外出,屋里的水要不要放掉?
短期外出通常不必放水。系统正常运行时保持通电、通气,壁挂炉按低温或防冻模式运行即可; 若要长时间停用,再按设备说明处理。是否放水与外出时长、室外气温有关, 交付时会一并交代,具体以设备使用说明为准,本页不对某一固定做法作出承诺。

九、项目档案与联系方式

本项目档案
项目西南民族大学留专楼约 100 ㎡ 住宅明装暖气片采暖系统安装
地址成都市双流区西南民族大学航空港校区(大件路文星段 168 号一带,川齿路北一街)
面积约 100 ㎡(三室两厅一卫,面积以实测为准)
系统构成以 7 组钢制板式散热器挂墙明装作采暖末端,热源为燃气壁挂炉并兼供洗浴热水
服务范围进校报备配合、作业时段排布、老房管线与墙体现场摸查、末端组数与挂装位置设计、明装管路走向规划、设备材料供应、安装调试与试压、日常使用交底
工期2 个工作日(受校内作业时段限制拆分),含注水试压与调试交底
记录阶段案例整理(冬季采暖季投运)
内容与口径声明:本页记录该住宅明装暖气片系统的设计与施工过程。涉及的规范条款均标注标准号与条款位置,可自行核对; 标注「★工程经验」的数值为行业常见做法与经验区间,不作为国家标准数据引用; 费用测算仅用于判断量级,不代表实际账单。全文不含效果承诺、价格承诺与品牌排名。 文中配图为本类明装工程的现场实拍;聊天记录为沟通过程摘要,头像与昵称为示意图形。
公司
四川鼎格舒适家
门店
成都市高新区天仁路 259 号 南晶国际 A 座 1 层附 8、9 号
电话
18980718528(李经理,微信同号)
业务
中央空调 · 家庭采暖 · 中央新风 · 净水系统
所属栏目
施工案例 · 家庭采暖
服务区域
成都市区及周边(含天府新区、双流、高新区、武侯区、青羊区、金牛区等)
相关知识
校内家属区明装暖气片 · 施工报备与作业时段 · 老房无图纸现场摸查 · 深夜长时间用房运行

相关内容
