需要针对自家户型判断?
18980718528成都及周边 · 上门测量 · 方案设计
| 项目名称 | 南湖国际社区 129 ㎡ 住宅家用中央空调安装 | 系统形式 | 一拖四多联机(氟系统),顶送下回 |
| 楼盘地址 | 成都市天府新区华阳街道南湖西路 175 号 | 室外机容量 | 名义制冷量 14.0 kW |
| 建筑面积 | 129 ㎡(套内约 103 ㎡) | 室内机配置 | 4 台侧出风嵌入式,名义制冷量合计 16.6 kW |
| 户型 | 3 室 2 厅 1 厨 2 卫 | 配置率 | 119%(室内机与室外机容量之比) |
| 建筑条件 | 2010~2013 年建成的高层 / 超高层,约 42 栋、全盘约 11142 户,无空调专用冷媒管井 | 配置单位冷指标 | 180~250 W/㎡(逐间取值,加权约 229 W/㎡) |
| 空调面积 | 69.5 ㎡(客餐厅、主卧、次卧、书房) | 指标取值依据 | 朝向 · 楼层 · 是否封窗大玻璃 · 层高(见第三节) |
| 客户称呼 | 傅先生(52 岁,外贸公司合伙人) | 常住成员 | 夫妻二人(子女已独立) |
| 新风系统 | 本次不设机械新风,维持原有自然通风条件 | 施工单位 | 四川鼎格舒适家 |
判断一套房子适不适合做中央空调,先要看的不是预算,而是它有没有留出「管从哪里走」的位置。 南湖国际社区这一批高层建成于 2010~2013 年,全盘约 42 栋、上万户, 属于成都天府新区华阳板块里体量很大的一批住宅。这批楼在当年设计时, 公共区域只设了给排水竖井与电气竖井——给排水竖井里是立管,电气竖井里是电缆桥架与母线, 两者都是按各自专业的功能与防火要求来划分的,并没有为空调冷媒管预留任何通道。
这一点和 2004~2009 年建成的老高层不太一样。那一批房子的麻烦多半出在层高与既有装修上: 梁下净高小、吊顶一做就压低层高,原装修还得处处保护。 而这批 2010 年前后建成的楼,层高与结构条件反而比较宽裕, 真正的约束变成了竖向与水平方向的「管路通道」——室内机在吊顶、室外机在室外, 两者之间的两根铜管必须找到一条既合规又能检修的路。
| 土建条件 | 对方案的约束 | 本项目的处理 |
|---|---|---|
| 无空调专用冷媒管井 | 冷媒管不能在公共竖井内穿行,必须在户内或沿外墙解决 | 优先走自家阳台与设备平台,全程不进入公共区域 |
| 原设计只有分体机空调板 | 机位尺寸与承载按小外机预留,带不动 14.0 kW 外机 | 在相邻设备平台增设落地钢支架,落点传至结构梁 |
| 剪力墙与框架梁为主 | 开孔不能切梁、不能断筋,位置受结构限制 | 开孔一律选在填充墙上,先探测后定位 |
| 2010 年前后围护结构 | 外墙保温执行水平不一,外窗气密性弱于新建住宅 | 指标按中高段取,不按新建住宅的中低段套用 |
| 本户正在整体翻新 | 旧面层已拆除,无成品保护负担,但工序窗口只有一次 | 中央空调卡在拆除之后、木工封板之前完成 |
上表里有一条容易被忽略:这户是二手房整体翻新,墙地面已经拆到结构基层, 所以不存在「旧装修要保护」的问题,这一点反而比同小区的半改造住户省事。 但翻新同样意味着窗口只有一次——吊顶一封,冷媒管、冷凝水管与开孔位置就都定死了, 后面再想调整,代价就是拆顶。这也决定了本页后面几个章节的写法:先解决路径,再谈设备。
傅先生 52 岁,经营一家外贸公司,爱人退休在家,子女都已独立在外地生活。 这套 129 ㎡ 的房子是夫妻二人的长住居所,买下来之后做整体翻新, 装修的出发点不是「住几年再说」,而是按长期自住来安排每一处隐蔽工程。 他给中央空调提的要求也很直白:装完不要再动,用了十年八年出了问题,师傅能进得去、摸得着。
这张卡里第一条和第四条是一对:因为不能走公共竖井,管路只能在户内拉长, 拉长之后中间就必然出现分歧管与阀门,这些部件又必须有地方检修。 换句话说,「不走公共区域」这个约束,直接把「检修口要另设」变成了必然结果, 而不是一个可选项。第二条则牵动物业与安全——外机位改造必须能说清楚承重落在哪。
给每台室内机定容量档位,起点是单位面积配多少冷量,也就是配置单位冷指标。 成都地区家装中央空调的常规取值区间是 180~250 W/㎡,明显高于不少北方城市, 原因不在气温而在湿度。按 GB 50736—2012《民用建筑供暖通风与空气调节设计规范》, 成都夏季空调室外计算干球温度 31.8 ℃、湿球温度 26.4 ℃,干湿球温差只有 5.4 ℃。 湿球温度高,说明空气里的含湿量大,空调降温的同时还要把大量水汽析出, 这部分潜热负荷不体现在干球温度上,却要实打实消耗制冷量。
另一个原因是家装末端的形态。住宅吊顶内的风管机受机身厚度与风口尺寸限制, 送风量和出风温差都比同冷量的商用机型小,要在合理时间内把房间温度拉下来,就得留出额外的容量余量。 两条叠加,形成了 180~250 W/㎡ 这个区间。
需要说明的是,这个区间是按成都平原的常规住宅条件给的。落在老高层上,还得再往湿度之外看一层—— 围护结构。2010 年前后建成的住宅,外墙保温的执行水平参差, 外窗也多为普通推拉窗或早期断桥铝,开启扇靠毛条与胶条密封,气密性弱于近年的新建住宅。 这部分差别不改变区间本身,但会把取值往中高段推。
区间给的是范围,具体取哪一档要看房子本身。四个变量影响最大:朝向、楼层、是否封窗大玻璃、层高。 同一栋楼、同一套房型,只因为朝向和窗墙比不同,取值就可能相差 40~60 W/㎡。
| 变量 | 取值偏低(180~200 W/㎡) | 取值偏高(230~250 W/㎡) |
|---|---|---|
| 朝向 | 北向、东北向,全天基本无太阳直射 | 西向、西南向,下午西晒叠加高湿;南向、东向大面宽横厅同样取高段 |
| 楼层 | 中间层,上下楼层均有遮挡,屋面与地面传热可忽略 | 顶层屋面得热大;首层贴地返潮,地面潜热负荷高 |
| 是否封窗大玻璃 | 常规窗墙比,双层中空玻璃,外窗有外遮阳或内侧遮光帘 | 阳台封窗后形成整面落地玻璃,无外遮阳,太阳辐射得热成倍增加 |
| 层高 | 净高 2.8 m 以下,体量小,空气体积有限 | 净高 3.0 m 以上或挑高空间,空气体积大,冷量被稀释,降温慢 |
| 围护结构(老楼附加变量) | 有外墙保温,外窗为近年的中空断桥铝,气密性好 | 外墙保温执行不到位,原为普通推拉窗,整体翻新时即便换了中空玻璃,开启扇缝隙仍偏大 |
本项目落在四个变量上的实际位置是:客餐厅为东向大面宽、连通阳台后形成整片玻璃、 楼位无遮挡,三项都指向高段,取 235 W/㎡;次卧朝西,下午西晒直接照进来, 在老楼较弱的围护条件下取到区间上限 245 W/㎡; 主卧朝南、窗墙比常规,取 220 W/㎡;书房朝北、体量小、仅单人使用,取 195 W/㎡。 另外全屋净高约 2.9 m,不构成加分项,但也不额外抬高取值。
| 房间 | 面积 | 配置单位冷指标 | 配置冷量 | 取值理由 |
|---|---|---|---|---|
| 客餐厅(连通阳台) | 34.0 ㎡ | 235 W/㎡ | 7.99 kW | 东向大面宽,通阳台后成整片玻璃,无外遮阳,取中高段 |
| 主卧 | 15.2 ㎡ | 220 W/㎡ | 3.34 kW | 南向、窗墙比常规,夜间使用,取中段 |
| 次卧 | 11.8 ㎡ | 245 W/㎡ | 2.89 kW | 西向,下午西晒直射,老楼围护偏弱,取区间上限 |
| 书房 | 8.5 ㎡ | 195 W/㎡ | 1.66 kW | 北向小房间,基本无直射,取区间下限 |
| 合计 | 69.5 ㎡ | 加权约 229 W/㎡ | 约 15.9 kW | 四间取值从 195 到 245 W/㎡,差异由朝向与围护决定 |
算出逐间配置冷量之后,再换算成设备档位。多联机室内机的名义制冷量是分档的, 不能连续取值,每一间都要往上取到相邻档位。取档时同时看两件事: 一是房间的降温与除湿能力,二是小房间不必选大,免得低负荷段频繁启停。 本项目书房算出的冷量只有 1.66 kW,已经接近常规最小档位,再往下压没有对应的机器。
面积 34.0 ㎡
指标 235 W/㎡ → 7.99 kW
室内机 8.0 kW
面积 15.2 ㎡
指标 220 W/㎡ → 3.34 kW
室内机 3.6 kW
面积 11.8 ㎡
指标 245 W/㎡ → 2.89 kW
室内机 3.2 kW
面积 8.5 ㎡
指标 195 W/㎡ → 1.66 kW
室内机 1.8 kW
空调面积 69.5 ㎡
加权指标 约 229 W/㎡
室内机 16.6 kW
室内机名义制冷量合计 16.6 kW,比按指标算出的 15.9 kW 高出约 4%, 这个差值来自取档时的向上取整,属于常态。真正需要控制的另一组比例是配置率, 它等于室内机名义制冷量之和与室外机名义制冷量之比,第四节一并核算。
到这一步才进入本篇的正题。没有专用冷媒管井,意味着这两根铜管要么在户内找到出口, 要么借道公共区域,要么沿建筑外立面走。三条路各有前提,本节把可行性摊开比。
| 路径 | 做法 | 适用前提 | 主要风险 | 本项目判定 |
|---|---|---|---|---|
| 路径一 · 借自家阳台与设备平台穿管 | 管路在户内吊顶走至阳台侧,从阳台推拉门上方或侧墙穿出,进入相邻的设备平台 | 室外机位与阳台相邻,且阳台与客厅之间有可穿墙位置 | 穿墙孔位需避让过梁;阳台封窗后要留出管束通行与保温空间 | 可行,本次采用 |
| 路径二 · 沿建筑外墙套管走 | 管路出户后沿外墙水平敷设一段,用金属套管或槽盒保护,再折入外机位 | 外机位远离阳台,户内无第二条出户通道 | 高层外墙作业需吊篮或绳梯,固定件与套管影响立面观感,须经物业许可 | 备选,本项目未启用 |
| 路径三 · 借道公共给排水或电气竖井 | 把冷媒管放入公共竖井内随立管走向敷设 | 竖井内有富余空间且物业与相邻业主同意 | 电气竖井按功能专设,不允许敷设其他管线;给排水竖井属公共产权,改造与检修责任不清,一旦泄漏影响他人 | 不作为可行方案 |
路径三看上去省事,实际是最先要排除的一条。电气竖井里的桥架与母线是按电气防火要求设置的, 在其间敷设其他管线本身就不符合专业分区的原则;给排水竖井虽然空着一部分, 但它是全楼共有的竖向通道,任何一户私自穿管,都会把将来的检修责任和风险外溢出去。 对傅先生这种「长期自住、不想有扯皮」的诉求来说,这条路即使现场能做,也不该做。
路径二在技术上是成立的,也确实是很多老高层加装会走的方式, 但它把风险从「户内」转移到了「外墙」:高层外墙作业要搭吊篮或系绳梯, 水平段的固定件、套管的防腐与外观都要处理,且必须事先取得物业许可。 本项目之所以没有启用它,是因为这一户的室外机位恰好与阳台相邻, 管路走路径一就能解决,没有必要增加外立面作业。
| 项目 | 数值 | 说明 |
|---|---|---|
| 室内机名义制冷量合计 | 16.6 kW | 8.0 + 3.6 + 3.2 + 1.8 |
| 室外机名义制冷量 | 14.0 kW | 按设备平台可用尺寸与散热间距选档 |
| 配置率 | 119% | 16.6 ÷ 14.0,常规做法控制在 130% 以内(JGJ 174—2010) |
| 同时使用系数 | 约 0.7 | ★工程经验:两室长期自住,四台同开的时段短 |
| 最大同时冷量 | 约 11.1 kW | 15.9 × 0.7,室外机 14.0 kW 留有余量 |
配置率 119% 放在中高段,与这户的使用方式有关。家里平时只有两个人, 四台同开主要集中在夏夜刚回家、客厅与卧室同时降温的那一两个小时; 其余时段最多开两台。把配置率取到 119%,既保证客厅这台主力机器降温够快, 也让室外机在全开时仍留出约 16% 的容量余量,不至于长时间满负荷运行。
路径解决的是「管子出得去」,机位解决的是「外机挂得稳」。这栋楼在建造时, 每户只在室外侧留了一处分体机空调板,尺寸与承载是按一台 1.5~2 匹分体室外机考虑的。 14.0 kW 的多联机室外机,外形尺寸、运行重量都与原机位拉开了档次, 直接把机器放到原空调板上、或者把几台机器叠起来,都不成立。
| 对照项 | 原分体机空调板 | 本项目 14.0 kW 多联机外机 | 改造处理 |
|---|---|---|---|
| 机位尺寸 | 按 1.5~2 匹小外机预留,进深有限 | 机身更长更厚,需要独立的进风与出风间距 | 不再使用原空调板,改在相邻设备平台上架设 |
| 运行重量 | 轻,板面承载压力小 | 重,且运行时带振动 | 落地槽钢基础 + 化学锚栓,落点传至结构梁或承重墙 |
| 振动与噪声 | 小外机振动有限 | 压缩机功率大,振动需处理 | 支架与机器之间加设减振垫,避免振动传给楼板 |
| 冷凝水 | 直接滴落或接软管 | 制冷季排水量大 | 就近引至阳台地漏,出口设存水弯 |
承载核验是这个环节里不能省的一步。做法是把室外机的运行重量、支架与槽钢基础的自重、 以及今后检修时人员站上去的集中荷载三部分加起来,核对该设备平台原设计的承载能力。 如果复核下来不满足,常规的替代路径是退回一拖三、把外机容量往下压, 或者干脆改用分体机方案——本项目复核后平台条件满足,按增设支架的方式实施。 需要明确一点:加固与新增支架的落点必须落在结构梁或承重墙上, 而不是落在悬挑板的板面上,这是把振动与荷载往主体结构上传的关键。
管路要出户,就一定要穿墙;穿墙就一定会遇到「能不能打、打在哪」的问题。 这一节把开孔与检修口放在一起写,是因为两者都指向同一件事: 封板之后这些位置就再也改不了,必须一次定准。
| 时段 | 工序 | 说明 |
|---|---|---|
| 第 1 天 | 现场复核与结构探测 | 核对梁、柱、剪力墙与暗埋管线位置,标出可开孔区域 |
| 第 1 天 | 路径放线与开孔 | 沿阳台方向弹线,穿墙孔一次成型,孔位落在填充墙上 |

| 第 2 天 | 室内机吊装 | 四台机器吊杆固定、校平,留出冷凝水管坡度所需高差 |

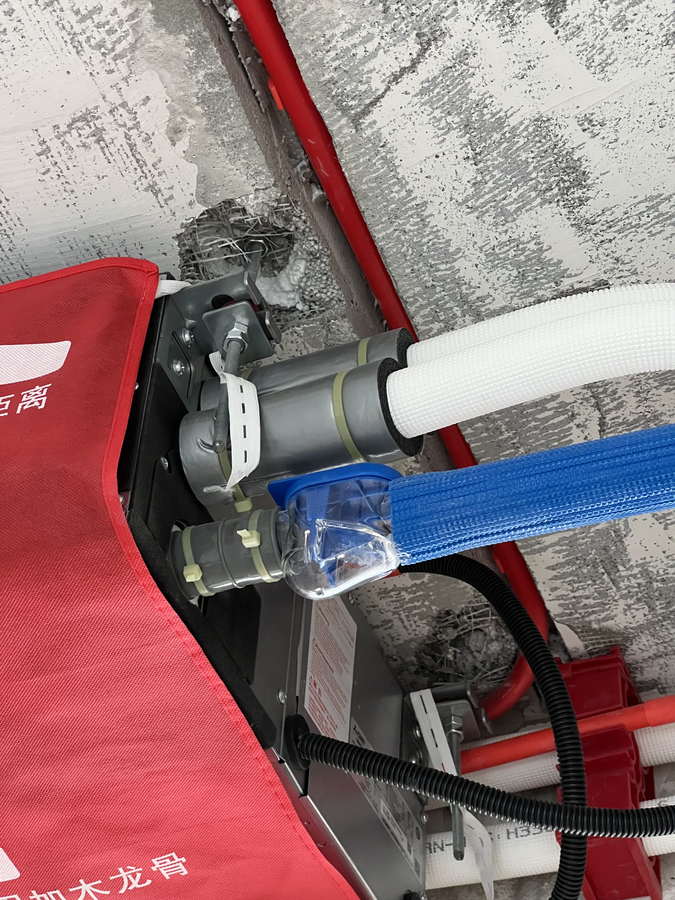

| 第 2 天 | 冷媒管敷设与连接 | 按实测下料、弯管、扩口连接,分歧管落在过道吊顶内 |
| 第 3 天 | 外机支架安装与外机就位 | 槽钢基础就位、化学锚栓固定、减振垫安装,外机落位 |
| 第 3 天 | 保温、冷凝水管与孔洞封堵 | 冷媒管与冷凝水管分别保温,穿越孔洞加套管后统一封堵 |
| 第 4 天 | 保压检漏与抽真空 | 氮气保压观察、抽真空至规定真空度并保持 |
| 第 4 天 | 隐检交接 | 与装修方书面交接吊顶内标高、风口尺寸与检修口位置 |
老楼加装最怕的是把孔打在主筋上。施工前先按图纸核对梁、柱、剪力墙与暗柱的位置, 再用钢筋探测仪在拟开孔位置扫一遍,把可开孔区域标出来。 本项目所有穿墙孔都落在填充墙(砌块与砖墙)上,孔径按管束外径加余量控制。 遇到必须穿越混凝土构件的情况,孔位只选在墙肢中部、避开暗柱纵筋与箍筋, 采用取芯钻孔并在孔内加套管。梁上不开孔,这是不商量的底线。
管路从客厅吊顶一路走到阳台,中途会经过一段公共过道上方的吊顶, 冷媒管的分歧管与阀门就落在这段路径里。这一段不属于任何一个房间, 如果没有检修口,将来查漏或操作阀门就只能拆吊顶。 本项目的做法是:室内机回风口处按回风与检修合一的常规做法预留, 同时在过道吊顶另设一处独立检修口,位置正对分歧管, 尺寸按人手操作的最小开口控制,保证拆下盖板就能碰到阀门。
穿墙孔在管道就位后统一封堵。以阳台侧这段为例,套管与管束之间的缝隙先用柔性材料填塞, 再用密封材料收口,既防止雨水与潮气沿孔洞渗入,也避免楼梯间与室内的声音通过孔洞串通。 封堵做完之后不再二次剔凿,因此所有需要穿墙的支管都必须在这一次全部完成。
制冷剂管路连接完成后,按 GB 50243—2016《通风与空调工程施工质量验收规范》的要求做系统检漏, 常规做法是充入干燥氮气按厂家规定的试验压力保压并观察压力读数。 这一步必须在木工封板之前完成,原因是本户管路穿过过道吊顶, 一旦封板后再发现渗漏,要拆的就是整段吊顶。抽真空同样不能省, 残留水分会在毛细管处结冰,也会与冷冻油反应。
中央空调的验收有一半发生在看不见的时候。本户因为管路长、又跨越过道, 需要交接的内容比常规户型更多,所以把节点切得细一些,逐项落成书面记录。
| 交付节点 | 施工方完成的动作 | 需要业主或装修方确认的内容 |
|---|---|---|
| 路径交底 | 提交管路走向图、开孔位置图与外机支架方案 | 业主确认路径不进入公共区域;物业确认外机改造方式 |
| 隐蔽前交底 | 出具吊顶内机身标高、管路走向、风口与检修口开孔尺寸 | 木工按该尺寸封板,变更须在封板前提出 |
| 保压检漏 | 充氮保压并记录压力读数与起止时间 | 业主可在保压期内到场查看压力表 |
| 抽真空 | 抽真空至规定真空度并保持,观察是否回升 | — |
| 隐检交接 | 出具隐蔽工程记录,与装修方书面交接 | 装修方签收标高、风口尺寸与检修口位置 |
| 封板后复核 | 核对风口开孔、检修口可达性、外机支架紧固 | 业主确认风口位置与吊顶效果一致 |
| 调试与移交 | 逐台试运行,核对出风温度与噪声,讲解使用方法 | 业主确认各房间控制与导风方向;接收维护说明 |
这里要专门说清一点:因为外机位是改造出来的,交付时必须把支架的落点、锚栓规格与承载核算过程 一并留下书面记录。傅先生对此特别在意,他的说法是「万一将来物业问起来,得拿得出依据」。 这份记录同时也是后续检修复核的基础。
多联机的末端嵌在吊顶里,气流自上而下循环,与柜机、挂机的直接吹风在体感上有区别。 本项目把主卧与书房的导风方向设为不直吹坐卧位置,送风口风速控制在 2.0~2.5 m/s, 室内能感到温度平稳下降,但没有明显的定向风感。 客餐厅用条形风口做横向铺开,主要解决连通空间前后温差不均的问题—— 一台柜机的射流通常覆盖不了这么长的空间。
| 项目 | 取值 | 说明 |
|---|---|---|
| 夏季室内设计温度 | 26 ℃ | 按 GB 50736—2012 居住建筑室内设计参数 |
| 送风口风速 | 2.0~2.5 m/s | 高于此值易产生风噪,低于此值射程不足 |
| 回风口风速 | 2.5~3.0 m/s | 回风口与回风检修口合并设置 |
| 室内机噪声(低档) | ≤26 dB(A) | 主卧与书房按此档长期运行 |
| 外机位散热间距 | 按设备厂家技术资料执行 | 改造机位尤其要保证进气与出气两侧不被遮挡 |
| 控制方式 | 各房间独立 + 集中控制器 | 两人居住,平时最多开两间,减少无效运行 |
空调运行费用取决于使用时长、设定温度、室外气温与围护结构条件,不存在一个固定数字。 老楼因为外墙保温与外窗气密性偏弱,同等设定下的耗电通常会比新建住宅略高, 下表按成都居民生活用电价格做量级测算,用于判断费用水平,不代表实际账单。
| 项目 | 取值 | 计算 | 结果 |
|---|---|---|---|
| 用电单价 | 0.5224 元/kWh | 成都居民生活用电一档电价 | — |
| 夏季使用天数 | 约 100 天 | 6 月中至 9 月中 | — |
| 日均运行时长 | 约 9 小时 | 白天客厅、夜间卧室为主 | — |
| 平均输入功率 | 约 3.1 kW | ★工程经验:含同时使用系数后的折算值 | — |
| 夏季耗电量 | — | 100 × 9 × 3.1 × 0.6 | 约 1 674 kWh |
| 夏季制冷电费 | — | 1 674 × 0.5224 | 约 875 元 |
