成都金牛凯丽豪景117㎡中央空调加装案例|梁下净高与旧房保护

发布日期 :2026.10.16 浏览次数 : 17 鼎格舒适家官网
这套房子的中央空调,是住进去十六年之后才装的。凯丽豪景位于成都市金牛区蜀蓉路 39 号,2004 年至 2009 年建成, 本户是建筑面积 117 ㎡ 的三室两厅,交房时的装修一直用到现在:家具家电都在原位, 墙面、地面、顶面全是成品面层,业主不打算整体重装。 于是任务从「怎么装得好看」换成了三件更具体的事——结构梁下只剩 2.42 至 2.50 m 的净高还能留出多少、 已经入住的空间怎么保护、这栋楼原本只按分体机设计的空调板能不能挂多联机外机。 方案最终取一拖四多联机,逐间配置单位冷指标在 180~250 W/㎡ 区间内按老房围护条件往高段取, 加权约 233 W/㎡,室内机名义制冷量合计 17.6 kW,配置率 126%。
  • 金牛区 · 蜀蓉路片区
  • 建筑面积 117 ㎡
  • 户型 3 室 2 厅 2 卫
  • 系统形式 一拖四多联机
  • 房屋状态 已入住 · 局部吊顶加装
  • 施工工期 6 个工作日
  • 117㎡建筑面积
  • 68.5㎡空调面积
  • 233W/㎡配置单位冷指标
  • 17.6kW室内机总冷量
  • 126%配置率
  • 26℃夏季室内设计温度

项目档案

本项目基本信息(与文末档案一致)
项目名称凯丽豪景 117 ㎡ 住宅加装家用中央空调系统形式一拖四多联机(氟系统),顶送下回
楼盘地址成都市金牛区蜀蓉路 39 号室外机容量名义制冷量 14.0 kW,落位于生活阳台型钢支架
建筑面积117 ㎡(套内约 96 ㎡)室内机配置4 台嵌入式,名义制冷量合计 17.6 kW
户型3 室 2 厅 1 厨 2 卫配置率126%(室内机与室外机容量之比)
建筑条件2004~2009 年建成,6 栋 1156 户,塔楼 / 板楼;本户已入住多年,成品面层完整配置单位冷指标180~250 W/㎡(逐间取值,加权约 233 W/㎡)
空调面积68.5 ㎡(客餐厅、主卧、次卧、儿童房)指标取值依据围护条件 · 朝向 · 窗型与密封 · 梁下净高(见第三节)
客户称呼谭先生(38 岁,中学物理教师)常住成员夫妻二人 + 一名小学生
吊顶方式局部边吊,只沿管路与柜顶走新风配置本户未设中央新风,主卧与儿童房预留独立新风机位与电源

一、已入住的老房,先量梁下净高

凯丽豪景位于成都市金牛区蜀蓉路 39 号,2004 年至 2009 年分期建成,6 栋楼共 1156 户, 塔楼与板楼混合布置,属于成都西北方向那一批典型的钢筋混凝土高层住宅。 本户建筑面积 117 ㎡,三室两厅两卫,交房至今一直是同一户人家自住, 装修没动过,门窗还是当年的塑钢推拉窗。

这种房子做中央空调,与清水房几乎是两件事。清水房里顶面是结构板,开孔、走管、封板怎么方便怎么来; 这里顶面已经有一层石膏板吊顶与乳胶漆面层,地面是木地板,墙面贴了壁纸, 家具家电全部在位。任何一次打孔、切割、甚至搬动机身,都要先考虑会不会碰到已经完成的东西。

第一组实测数据来自顶面。客厅与卧室的楼板下都有结构梁,梁底到地面的净高在 2.42 m 至 2.50 m 之间, 比新建住宅的 2.8 m 以上低了一截。这个数字直接决定了两件事:能不能只做局部吊顶, 以及局部吊顶最多能往下压多少。如果按常规整屋平顶的做法,把机身、吊杆余量、冷凝水管坡度与封板厚度加在一起, 房间中间的活动区也要跟着降下来,人在里面会明显感到压抑。

现场条件对方案的约束(按本户的实际状态判断)
现场条件对方案的约束本项目的处理
梁下净高 2.42~2.50 m整屋平顶会把活动区净高压到 2.2 m 以下只做局部边吊,吊顶沿管路与柜顶走
家具家电全部在位施工期间粉尘、搬运都会伤到既有成品进场先做覆盖保护,每天收工清场
原有分体机空调板空调板按分体机荷载设计,不能直接挂多联机外机放弃悬挂方案,改在生活阳台楼面设型钢支架
老式塑钢推拉窗密封条老化、边框搭接处漏风,围护性能偏低逐间配置单位冷指标整体往高段取
墙顶地均为成品面层不能大面积剔凿,开孔位置要一次定准先放线后打孔,用取芯钻与接尘袋作业
家中长期有人居住不能整户同时开工,作业面要控制在一两个房间分房间推进,做完一间清一间,当天恢复居住

这里面最容易被低估的是收尾那一条。清水房施工可以几天之内连续作业,工完场清; 已入住的房子里,只要有一个房间在动工,其余房间的人就得绕行,晚上还要睡觉。 所以本户的施工组织从一开始就按「一间一间做」来排,而不是按「先把所有孔打完」来排。

二、谭先生提出的三条底线

谭先生 38 岁,中学物理教师,家里是夫妻二人和一名读小学的孩子。 他提需求的方式很直接,三条底线,一条比一条具体:家里要住人、层高别再降、孩子写作业的地方不要有风。 这三条后来直接变成了方案里的三个约束条件。

客户谭先生,38 岁,中学物理教师
家庭结构夫妻二人 + 一名小学生
房屋状态2004~2009 年建成的老房,已入住多年,成品面层完整,业主不打算整体重装
安装起因一直用柜机加挂机,客厅柜机占地方又带不动整个客餐厅,孩子房间的挂机正对书桌
主要痛点老楼没有中央空调预留,室内机无处安放;梁下净高本来就低,怕再压;窗户关不严,机器一直高频运行
选择顾虑怕施工粉尘弄脏家具与地板;怕外机没地方放;怕装完之后要拆吊顶维修
谭先生原话复述(要点)一家人都还住在里面,能不能一间一间做;层高本来就矮,别再往下压;孩子写作业的地方不要正吹;原来的空调板能不用就不用。
由需求导出的设计条件 ① 全程只做局部边吊,吊顶沿管路与柜顶布置,房间活动区的净高保持原状; ② 进场先做覆盖保护,打孔用取芯钻配接尘袋,每天收工前清场; ③ 儿童房与主卧的送风口避开书桌与床的正上方,导风方向现场锁定; ④ 外机不挂在原有悬挑空调板上,改由生活阳台的型钢支架承托; ⑤ 检修口与回风口合并,位置留在过道一侧,拆百叶即可维护。

这张卡里第二条与第四条是绑在一起的:只有把吊顶收窄成边吊,房间的层高才留得住, 而边吊做窄之后,机身就只能藏在柜顶上方或者沿墙一条窄带里, 这个位置又反过来决定了室内机装在哪一面墙、管路往哪个方向出。 三条底线看着各管一件事,落到图纸上其实是同一个空间问题。

一条推导原则:老房加装的顺序与新装房不同——先由成品保护与净高定「能占多少空间」, 再由围护条件定「配多大冷量」,末了才由这两条反推室内机的位置与风口方向。 把外形放在前面考虑,往往会在开工之后被迫改方案。

三、老房按高段取值:逐间选型

3.1 成都地区 180~250 W/㎡ 的区间从哪来

逐间定容量要先定指标,也就是每平方米配多少冷量。成都家装中央空调的常规配置区间是 180~250 W/㎡,比不少北方城市高。按 GB 50736—2012《民用建筑供暖通风与空气调节设计规范》, 成都夏季空调室外计算干球温度 31.8 ℃、湿球温度 26.4 ℃,两者相差只有 5.4 ℃。 湿球温度高意味着空气里水分多,机器除降温之外还要额外承担除湿的潜热负荷, 这部分负荷不出现在干球温度上,却要真真切切地消耗制冷量。

住宅吊顶内的风管式末端受机身厚度与风口尺寸限制,送风量比同冷量的商用机型小, 需要更大的装机容量才能在合理时间内把室温拉下来。两条原因叠加,形成了这个区间。

3.2 区间里取哪一档,四个变量说了算

区间只是范围,具体取值要看房子本身。影响最大的是四项:朝向、楼层、封窗与窗墙比、层高与体量。 同一套房子里,不同房间的取值可以差出几十瓦。

配置单位冷指标取值的四个影响变量(成都地区家装中央空调)
变量取值偏低(180~200 W/㎡)取值偏高(230~250 W/㎡)
朝向北向、东北向,全天少直射西向、西南向,午后西晒与高湿叠加
楼层中间层,上下都有楼板遮挡顶层屋面得热明显;贴地首层返潮,地面潜热大
封窗与窗墙比常规窗墙比,中空玻璃,带外遮阳或遮光帘封窗后形成整面落地玻璃,无外遮阳
层高与体量净高 2.8 m 以下,空间体积有限净高 3.0 m 以上或挑空,冷量被稀释

本项目还有一项上面四个变量没有涵盖、但对取值影响很大的条件:围护结构。 这套房子建成于 2004 至 2009 年,外墙没有外保温层, 当年的塑钢推拉窗边框搭接处漏风,密封胶条也早已老化硬化, 冷量会顺着缝隙往外走。综合这几点,本户的取值整体贴近区间的高段, 而不是像新建住宅那样落在中段。

3.3 逐间取值与档位

本条结论:本项目四处空调房间面积合计 68.5 ㎡,配置单位冷指标按围护条件逐间取值, 全部落在 180~250 W/㎡ 区间内,加权约 233 W/㎡,折算配置冷量约 16.0 kW。 取值最低的儿童房为 210 W/㎡,最高的客餐厅为 245 W/㎡,两者相差 35 W/㎡, 差异来自朝向与窗面积;而整体偏高,则来自这套老房没有外墙保温、窗为老式塑钢推拉窗这两条共同条件。
逐间配置冷量核算(指标按围护条件与朝向取值)
房间面积配置单位冷指标配置冷量取值理由
客餐厅33.0 ㎡245 W/㎡8.09 kW西南向,午后西晒;窗面积大而密封差,取接近区间上限
主卧15.0 ㎡230 W/㎡3.45 kW南向常规窗,窗框老化漏风,无外墙保温,取高段
次卧11.0 ㎡220 W/㎡2.42 kW北向无直射,但围护条件差,取中高段
儿童房9.5 ㎡210 W/㎡2.00 kW北向、体量最小;仍因无保温与推拉窗高于新建住宅一档
合计68.5 ㎡加权约 233 W/㎡约 16.0 kW四间取值 210~245 W/㎡,整体落在区间高段

算出配置冷量之后落到设备档位。多联机室内机的名义制冷量是分档的,不能连续取值, 每一间都要向上取到相邻档位;小房间还要防止为了「保险」跳档, 儿童房算出来刚好 2.00 kW,如果直接取到 3.2 kW 档,低负荷时压缩机启停会变得频繁。

客餐厅

面积 33.0 ㎡

指标 245 W/㎡ → 8.09 kW

室内机 9.0 kW

主卧

面积 15.0 ㎡

指标 230 W/㎡ → 3.45 kW

室内机 3.6 kW

次卧

面积 11.0 ㎡

指标 220 W/㎡ → 2.42 kW

室内机 2.8 kW

儿童房

面积 9.5 ㎡

指标 210 W/㎡ → 2.00 kW

室内机 2.2 kW

合计

空调面积 68.5 ㎡

加权指标 约 233 W/㎡

室内机 17.6 kW

四、一拖四落位与空调板承重核验

老房加装最花钱也最容易出安全问题的一步,往往是外机放在哪。 这栋楼建成时按常规做法每家预留了一块悬挑空调板,尺寸与荷载都是按分体机外机设计的, 多年下来板上那块位置还留着原来分体机的锈迹。 多联机外机比它重得多,能不能直接换上去,需要先算一遍。

原有空调板的荷载核验与外机落位调整
核验项原有条件本项目的查勘与结论
机位形式外墙悬挑空调板,按分体机外机设计板厚约 100 ㎜,悬挑长度约 0.8 m,板面有分体机支架遗留锚栓
拟装设备质量—14.0 kW 多联机外机自重约 110 kg,含支架与减振件约 140 kg
支撑条件悬挑板根部与外墙圈梁相连现场探摸板底配筋,未能取得原竣工图,按悬挑板常规做法估判
结论—原空调板不承担多联机外机荷载,取消悬挂方案
处理办法—改在生活阳台楼面设型钢支架,两支腿落在两道承重墙之间的结构梁上
附加措施—支架与楼面之间加橡胶隔振垫,外机四周留出检修与散热间距

控制点 1 · 悬挑空调板不能直接换装更重的机器安全优先

悬挑板承受的是外机自重与运行振动共同产生的弯矩,荷载翻一倍以上, 安全储备会被吃掉大半,而且这栋楼已经使用多年,板面锚栓孔位附近还有锈蚀痕迹。 本项目的处理是彻底放弃原有空调板,把外机挪到生活阳台的楼面, 用型钢支架把荷载转给两道承重墙之间的结构梁。支架落点的位置在打孔之前先用探测仪扫过, 避开楼板内的管线与受力钢筋。

本项目系统方案

系统形式
一拖四多联机(氟系统),冷暖两用,夏季以制冷为主
室外机
名义制冷量 14.0 kW,落位于生活阳台型钢支架平台,四周留检修间距
室内机
4 台嵌入式,名义制冷量 9.0 / 3.6 / 2.8 / 2.2 kW
送回风形式
顶送下回:室内机藏在局部边吊内,条形送风口沿墙面布置,回风经回风口回到吊顶内
吊顶方式
局部边吊,宽度按机身尺寸加接管空间确定,房间活动区净高保持原状
控制方式
各房间独立线控器;儿童房与主卧锁定导风方向
新风
本户未设中央新风,主卧与儿童房预留独立新风机位与电源
冷凝水
冷凝水管坡度不小于 8‰(GB 50243—2016 第 9.3.7 条),就近接入本层卫生间地漏,出口存水弯水封不小于 50 ㎜
配置率核算(室内机与室外机容量之比)
核算项数值说明
室内机名义制冷量合计17.6 kW9.0 + 3.6 + 2.8 + 2.2
室外机名义制冷量14.0 kW按生活阳台支架平台的尺寸与承重条件选档
配置率126%17.6 ÷ 14.0,常规做法控制在 130% 以内
同时使用系数约 0.7★工程经验:三口之家,客餐厅与卧室错开使用
最大同时冷量约 11.2 kW16.0 × 0.7,室外机 14.0 kW 仍有余量

配置率取到 126%,比新建住宅常见的 110% 上下高一些,原因是老房的围护条件差、 单位面积负荷高,室内机侧需要更大的装机余量。126% 仍在 JGJ 174—2010 《多联机空调系统工程技术规程》给出的常规区间之内, 同时按 0.7 的同时使用系数折算,最大同时冷量约 11.2 kW,室外机有充分余量, 不会出现多台同时开启时带不动的情况。

五、把局部吊顶做到最薄的算法

中央空调在已装修住宅里对身体感受的影响,几乎只体现在头顶那一段。 本户梁下净高实测 2.42 m 至 2.50 m,整屋平顶是绝对不能做的, 于是方案改成局部边吊:吊顶只出现在沿墙大约 0.6 m 宽的一条带上, 以及衣柜顶板上方那段通常被忽略的空间里,房间中间的活动区保持原始净高。

局部边吊的厚度构成与核算
构成项厚度说明
室内机机身约 210 ㎜风管式机身厚度按所选机型实测
吊杆调节余量约 30 ㎜用于找平与装减振件,不能省
冷凝水管坡度所需落差约 50 ㎜按 8‰ 与本段管长反算,坡度是硬约束
封板与面层约 20 ㎜石膏板加腻子乳胶漆
边吊下降高度合计约 310 ㎜只作用在边吊覆盖的那条带上
边吊下的净高约 2.11~2.19 m该处多为柜顶与走道边缘,不是主要停留区
房间中部净高2.42~2.50 m与改造前一致,活动区不受影响

边吊做到 0.6 m 宽是个折中值。机身本体加上两端的接管空间,再预留出接管与保温层的操作余地, 低于这个宽度接管会很勉强;宽度再放大,边吊就会侵入房间的视觉中心,反而显得压抑。 主卧与次卧的处理更取巧一些:机身直接落在衣柜顶板上方那一层, 吊顶与柜体顶部齐平,从房间里看过去几乎察觉不到。

冷凝水管的坡度是这条算式里唯二不能让步的项目之一。为了把边吊压低而减小坡度, 水排不出去,时间长了会从接缝处渗出来,这种问题一旦发生在已经入住的房子里, 处理成本远高于当初多留 5 厘米。另一项不能让步的是检修口——它必须留在拆下百叶就能操作的位置。

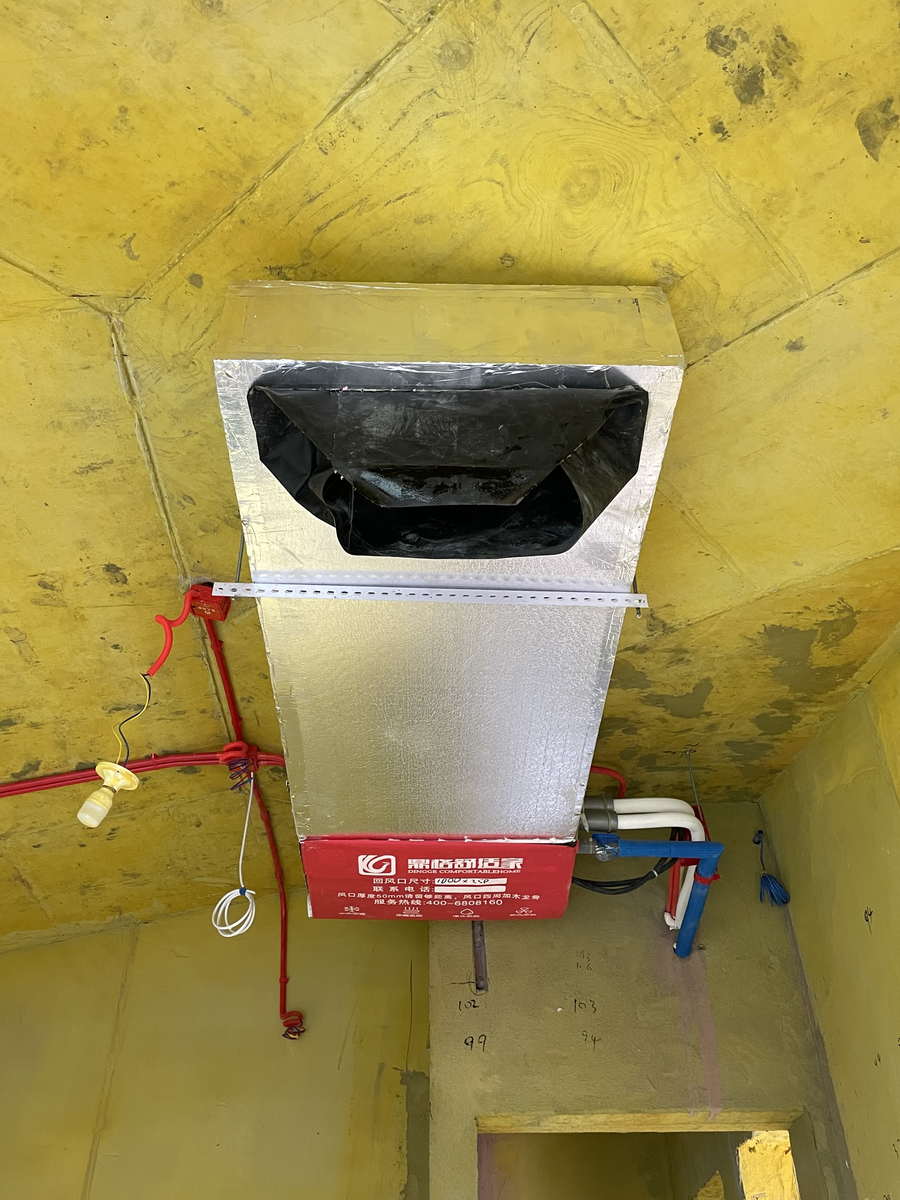

黄色顶面下方吊装着一台矩形设备,外壳用银箔保温材料包裹,上端接黑色软性接管,机身下沿有一块红色封板,左侧墙面上布着红色冷媒管与白色塑料管
图 1 主卧局部边吊内的机身吊装。设备贴着梁底安装、上端用黑色软接管与风口段相接,下沿的红色封板内是接管与阀门;画面左侧沿墙下去的红色保温管为冷媒管,白色管为冷凝水管,封板之前要逐段复核坡度与标高。

六、分房间推进的施工组织与成品保护

清水房同面积的中央空调,3 个工作日可以做完;这一户用了 6 个工作日,多出来的时间几乎都花在保护、 复位与每天收工后的清场上。原因很直接:房子里一直住着人,家具家电都在原位, 任何一个房间在施工,其余房间的正常生活都要继续。

  • 家具与床品沙发、床垫、衣柜用加厚防尘膜整件包裹,膜口用胶带压住;柜内衣物由业主提前清空并关闭柜门。
  • 地面与墙面木地板铺 3 ㎜ 保护垫并在接缝处压胶带;墙纸墙面在作业面一侧挂软质护板,避免搬抬机身时磕碰。
  • 门窗与五金门套加护角条,开关插座面板贴保护膜;临时进出通道固定在一处,其余房间门保持关闭。
  • 粉尘控制打孔与切割使用取芯钻配接尘袋,边钻边吸;切割作业在阳台或窗口侧进行,并加设临时挡尘帘。
  • 每日清场收工前用吸尘器清理作业面与通道,垃圾当日装袋运走,家具保护膜复位,保证当晚可正常居住。
  • 成品复位每间完工后拆除该间保护、擦拭面层、恢复家具位置,再做一次外观确认并拍照留档。
分房间推进的施工顺序(六个工作日)
时段作业房间工作内容
第 1 天全屋铺设地面与家具保护,实测梁下净高与墙位,放线定位
第 2 天主卧、儿童房取芯打孔、室内机吊装、机身找平,当日清场
第 3 天主卧、儿童房冷媒管与冷凝水管敷设,逐段复核坡度,回风口定位
第 4 天次卧、过道打孔、吊装与管路敷设,管路沿过道汇集至室外
第 5 天客餐厅边吊内吊装与管路敷设,条形送风口开孔与风口定位
第 6 天全屋充氮保压检漏、抽真空、逐台试运行,拆除保护并清场复位

控制点 2 · 打孔是粉尘最大的一道工序成品保护

老房的墙面与顶面都是成品,打孔产生的粉尘一旦飘进客厅或卧室,清理起来比施工本身还麻烦。 本项目的做法是把打孔集中在每天前半段完成,作业面用挡尘帘隔开,钻头配接尘袋, 机身下方挂接尘布。穿过墙体与楼板的孔洞在管道就位后当天封堵, 不留下敞开的洞口过夜。

控制点 3 · 一间做完、验收、复位,再进下一间节奏控制

如果按「先打完所有孔、再统一吊装」的常规顺序,粉尘与噪声会同时波及全屋, 家人无处可避。本项目改成以房间为单位的流水:一个房间的吊装与管路做完, 当天做一次自检并拍照,拆除保护、复位家具,再进入下一个房间。 节奏慢一些,但住户的感受完全不同,也不需要全家临时搬出去。

七、隐蔽前交接、外机位复核与交付

中央空调最终会被吊顶覆盖,大部分验收必须发生在封板之前。老房加装还多出一层交接: 空调方要把吊顶的最终外轮廓交代给木工,木工做出来的边吊才能与机身贴合。 本户的交付节点因此比清水房多出「外机位复核」与「成品复位确认」两步。

本项目交付节点与交接内容
交付节点完成方提交的内容需要确认的一方
进场交底实测梁下净高、墙位与原有空调板状态,出具局部吊顶方案与机位图业主确认施工节奏与保护方式
隐蔽前交底边吊内机身标高、边吊宽度、管路走向、风口与检修口开孔尺寸木工按图做边吊,变更须在封板前提出
外机位复核型钢支架落点、隔振措施、外机四周检修与散热间距业主与物业确认外观与排水路径
保压检漏充氮保压并观察,记录起止压力与时长业主可在保压期内查看压力表
抽真空抽至规定真空度并保持,用真空表判断是否回升—
封板后复核核对风口开孔、检修口可达性与边吊外轮廓业主确认外观与既有装修协调
调试与复位逐台试运行,核对出风温度与噪声,拆除保护并清场业主确认各房间控制、导风方向与室内整洁

控制点 4 · 边吊宽度要与机身和接管一起定影响外观与检修

边吊不是想多窄就多窄。它要同时装下机身本体、两端的接管与保温层,还要留出检修口的开启空间。 本项目的做法是先按机身高与机宽加接管尺寸算出最小包络,再把这组数据写进交底单, 由木工按此做骨架。如果边吊做窄了,机身就得往下让,净高反而更矮; 做宽了,房间的视觉重心被压下来,与业主「别把层高压低」的诉求相悖。

  • 移交给业主的资料空调布置图、隐蔽工程记录、保压与抽真空记录、线控器使用说明、回风口滤网清洗方法。
  • 移交给装修方的数据边吊宽度与内净尺寸、机身标高、管路走向、送风与回风口开孔尺寸、检修口最小开启尺寸。
  • 业主可自行核对的项目风口位置是否与图纸一致、回风百叶能否徒手拆下、各房间线控器能否独立启停、低档运行噪声是否可接受、家具与地面有无划痕。
  • 需专业方完成的复核保压结果、真空度读数、冷凝水排水是否顺畅无外溢、外机支架与隔振件的紧固状态。
粗糙水泥墙面竖向并排固定着四根保温管路,两根红色、一根蓝色与一根白色,由红色管卡夹持,右侧墙面伸出钢筋头并立着一扇锈蚀金属格栅护栏

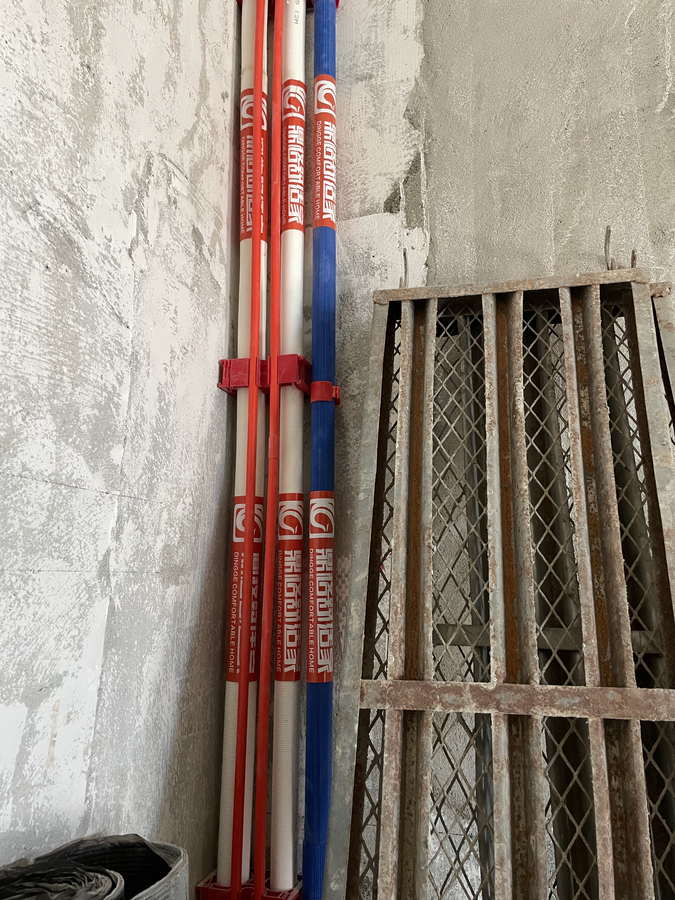

图 2 外墙一侧的竖向管路敷设。四根管从室内引至生活阳台的外机位,红色与蓝色为冷媒管保温层,白色为冷凝水管,红色管卡按约 1 m 间距固定;画面右侧的锈蚀金属格栅是旧式防盗网,说明这是老楼原本的窗洞位置,支架与管卡都避开了它。

八、运行表现与费用量级

8.1 气流、噪声与老窗的关系

老房与新房在体感上最大的差别,往往来自窗户而不是机器。本户的塑钢推拉窗密封条已经硬化, 边框搭接处能明显感到漏风,冷量会顺着这些缝隙散掉,压缩机因此需要维持更高的输出。 在指标阶段把取值整体往高段靠,就是为了给这部分损耗留出余量; 条件允许时,更换密封条是性价比很高的一项配套改进。

本项目的送风参数与控制方式
项目取值说明
夏季室内设计温度26 ℃按 GB 50736—2012 居住建筑室内设计参数
送风口风速2.0~2.5 m/s边吊侧送,风口沿墙面布置,避免正对书桌与床位
回风口风速2.5~3.0 m/s与检修口合并,位置留在过道一侧
室内机噪声(低档)≤26 dB(A)主卧与儿童房夜间按此档运行
导风方向锁定后不随遥控变更儿童房与主卧在调试阶段设定并固定
新风不设中央新风主卧与儿童房预留独立新风机位与电源
控制方式各房间独立线控器三间卧室可以分别启停,互不牵连

8.2 费用量级估算

运行费用取决于使用时长、设定温度、室外气温与围护结构条件,不存在固定数字。 下表按成都居民生活用电价格做量级测算,用于判断费用水平;老房因为没有外墙保温、 窗户密封性差,实际耗电会比同等面积的新建住宅偏高一些。

夏季制冷费用量级估算(仅用于判断量级,实际以账单为准)
项目取值计算结果
用电单价0.5224 元/kWh成都居民生活用电一档电价—
夏季使用天数约 100 天6 月中至 9 月中—
日均运行时长约 9 小时傍晚至夜间为主—
平均输入功率约 2.6 kW★工程经验:含同时使用系数后的折算值—
夏季耗电量—100 × 9 × 2.6 × 0.6约 1 400 kWh
夏季制冷电费—1 400 × 0.5224约 730 元
口径说明:上表为同类户型在成都气候条件下的量级估算,不是本案的实测账单。 实际用电量受设定温度、使用时长、门窗开启习惯、外机位散热条件与围护结构保温水平影响; 表中 0.5224 元/kWh 为成都居民生活用电价格,仅用于测算,价格随政策调整而变化,以实际结算为准。 另外,日均运行时长不等于机器满负荷运行时长,压缩机在达到设定温度后会降频运行, 因此不能把装机容量直接乘以全天小时数去反推电费。

九、常见问题(FAQ)

房子已经住着人,施工期间的粉尘和家具怎么办?
靠保护和节奏两件事解决。进场先把地面、家具、门套、面板全部覆盖, 打孔用取芯钻配接尘袋并在作业面挂挡尘帘,把粉尘限制在一个房间内; 施工按房间推进,一间做完清一间,收工前吸尘、复位、当日清运垃圾。 这样安排之后,住户不需要临时搬出去,正常起居只是多一些绕行。
梁下净高只有 2.42 m,装中央空调还剩多少层高?
关键看吊顶怎么分。整屋平顶的话,机身 210 ㎜、吊杆余量 30 ㎜、冷凝水管坡度落差 50 ㎜、 封板 20 ㎜,加起来约 310 ㎜,全屋净高都会降到 2.2 m 以下。 本户改成只做 0.6 m 宽的局部边吊,下降的 310 ㎜ 只作用在沿墙那条带上, 房间中部的活动区仍然是原来的 2.42 至 2.50 m。
这栋楼原来只有分体机机位,多联机外机放哪里?
不能直接挂在原来的悬挑空调板上。那块板是按分体机外机的荷载设计的, 多联机 14.0 kW 机型含支架约 140 kg,荷载翻了一倍以上,而楼龄已有十几年, 板面锚栓孔位附近还能看到锈蚀。本户取消了悬挂方案, 改在生活阳台楼面做型钢支架,把荷载传给两道承重墙之间的结构梁。
为什么这套房子用了 6 天,同面积清水房只要 3 天?
多出来的时间在保护、复位与每日清场上。清水房可以连续作业、工完场清; 已经住人的房子里,每开一个房间都要先铺保护、做完再拆保护、擦面层、复位家具, 而且作业面要控制在一两个房间之内,不能全屋同时开工。 慢下来的这部分时间换来的是住户不用搬家、既有装修不受损。
老式推拉窗关不严,会影响制冷效果吗?
会直接影响负荷,但不至于影响机器选型。密封条老化、边框搭接处漏风, 冷量会从缝隙里漏掉,压缩机需要维持更高的输出频率。 本项目在指标阶段就把取值整体往区间高段靠,把这份损耗提前计入容量, 客餐厅取 245 W/㎡、儿童房取 210 W/㎡,都高于同等条件新建住宅的常规取值。
局部吊顶只做一条,风口会不会正对着人吹?
风口位置在放线阶段就避开了主要停留区。儿童房的送风口设在窗侧, 出风方向斜向下但不指向书桌;主卧的风口避开床的正上方。 风口风速控制在 2.0~2.5 m/s,这个速度下体感是温度下降, 不是一股定向的风。导风方向在调试阶段设定后会锁定,避免之后被随意改动。
改造期间家里还能正常做饭和睡觉吗?
可以。施工以房间为单位推进,同一时间只在一到两个房间内作业, 其余房间的门保持关闭。厨房与卫生间不在空调范围内,全程不参与施工。 夜间作业在傍晚前结束,收工后作业面会清理干净并恢复通行, 保护膜下的家具与地面当天即可正常使用。

十、项目档案与联系方式

本项目档案
项目名称凯丽豪景 117 ㎡ 住宅加装家用中央空调
楼盘地址成都市金牛区蜀蓉路 39 号
建筑面积117 ㎡(套内约 96 ㎡) 3 室 2 厅 1 厨 2 卫
系统形式一拖四多联机(氟系统),4 台嵌入式室内机,1 台 14.0 kW 室外机
服务内容现场量房与净高实测、成品保护方案、逐间指标取值、外机位承重核验、局部吊顶尺寸交底、隐蔽工程验收与交付
施工工期6 个工作日,按房间推进,含保压检漏、抽真空与清场复位
施工单位四川鼎格舒适家
记录时间案例整理(首个制冷季投运)
内容与口径声明:本页记录该住宅家用中央空调系统的设计、施工与隐蔽工程验收过程。 涉及的规范条款均标注标准号,可自行核对;标注「★工程经验」的数值为行业常见做法与经验区间, 不作为国家标准数据引用;费用测算仅用于判断量级,不代表实际账单。 全文不含效果承诺、价格承诺与品牌排名。 文中配图为本类中央空调工程的现场实拍。
公司
四川鼎格舒适家
门店
成都市高新区天仁路 259 号 南晶国际 A 座 1 层附 8、9 号
电话
18980718528(李经理,微信同号)
业务
中央空调 · 家庭采暖 · 中央新风 · 净水系统
所属栏目
施工案例 · 中央空调
服务区域
成都市区及周边(含高新区、武侯区、青羊区、金牛区、双流等)
相关知识
已入住老房加装中央空调 · 局部吊顶最小化 · 外机位承重核验

相关内容

查看「中央空调」全部内容 →
