| 项目名称 | 滨江睿城 100 ㎡ 住宅家用中央空调安装 | 系统形式 | 客厅风管机 + 主卧、儿童房分体机(挂机) |
| 楼盘区位 | 天府大道南段与环天府快速路交汇处(视高板块) | 末端配置 | 风管机 1 台 + 挂机 2 台,名义制冷量合计 12.1 kW |
| 建筑面积 | 100 ㎡(套内约 80 ㎡) | 配置率 | 100%(末端与室外机 1:1,不设超配) |
| 户型 | 3 室 2 厅 1 厨 2 卫 | 预留房间 | 次卧 1 间(本次不装,预留机位、电源与穿墙套管) |
| 建筑条件 | 2021~2025 年建成的高层 / 洋房,119 栋、约 5500 户,2024—2025 年交付 | 配置单位冷指标 | 180~250 W/㎡(逐间取值,加权约 218 W/㎡) |
| 空调面积 | 62 ㎡(客餐厅、主卧、儿童房、次卧) | 指标取值依据 | 朝向 · 楼层 · 是否封窗大玻璃 · 层高(见第三节) |
| 客户称呼 | 江先生(31 岁,汽车维修技师) | 常住成员 | 夫妻二人 + 一名 2 岁幼儿 |
| 新风系统 | 本次未设机械新风 | 施工单位 | 四川鼎格舒适家 |
这套房子位于天府大道南段与环天府快速路交汇处的视高板块。需要先说明区位口径: 视高板块在天府新区眉山片区,行政上隶属眉山市仁寿县,并不在成都主城区范围内, 本页按「天府大道南段·视高板块」表述。区位不影响空调本身的做法, 但会影响设备与辅材的到场时效、以及可选的安装队伍,这一点后文会提到。
楼盘分多批建成,2021 年首批开盘,2024—2025 年陆续交付,全盘 119 栋、约 5500 户, 高层与洋房都有。江先生买的这套 100 ㎡ 三房属于近年交付的批次, 土建条件与老房子相比宽裕得多:外墙有保温,外窗是断桥铝中空玻璃, 阳台与设备平台按分体机的需求预留了机位,户内净高约 2.9 m。
条件宽裕,意味着约束不再来自房子,而来自钱包。中央空调的初次投入并不是一个小数目, 而把它拆开看,会发现钱花在了三个不同的地方:设备本身、为设备服务的吊顶与木作、 以及隐蔽在吊顶里的管路与保温。三者中,吊顶与木作往往是最容易被低估的一块—— 一个房间要不要做吊顶来藏风管机,直接决定了这一项的开支。 这也是三种方案费用拉开差距的根源所在。
| 支出构成 | 一拖四全屋多联机 | 客厅风管机 + 各房分体机 | 客厅柜机 + 房间挂机 |
|---|---|---|---|
| 设备 | 高:一台大外机 + 四台嵌入机 | 中:一台风管机 + 多台挂机 | 低:一台柜机 + 多台挂机 |
| 吊顶与木作 | 高:全屋各房间均需配合吊顶 | 中:仅客厅局部吊顶 | 低:基本不做吊顶 |
| 管路与保温 | 高:一套共用制冷剂回路,长度与保温量最大 | 中:各自独立,管路量随机器数增加 | 低:管路最短,外露也最多 |
| 后期维护通道 | 依赖吊顶内检修口 | 挂机可自行清洗;风管机依赖局部检修口 | 挂机与柜机均可自行清洗 |
上表只做定性拆分,不写具体金额,原因是这类工程的报价受品牌、机型、铜价与人工波动影响, 任何一个数字写出来都会在半年后失效。能稳定判断的是相对量级与影响因素, 这也正是江先生这套房子做决策时的依据。
江先生 31 岁,在汽车维修行业做技师,孩子刚满两岁。这个职业背景带来了一个很具体的习惯: 他不太接受「差不多」的说法,习惯把东西拆成部件来比——一辆车的维修方案, 换个总成和分开换零件,价格、工时、后续可靠性都不一样,他要先看清楚差在哪,再决定怎么修。 做中央空调的时候,他也是这个路子。
把这张卡读完会发现,江先生的五条条件里,没有一条是「越便宜越好」。 他的预算约束体现在第四条与第三条——通过分步实施把一次性的支出摊开, 而不是通过降低每一间的容量去省钱。这个区别很重要, 因为很多预算紧张的项目到收尾时出问题,恰恰是省错了地方:系统形式可以简化,容量标准不能缩水。
每台末端配多大冷量,起点是单位面积配多少冷量,也就是配置单位冷指标。 成都地区家装空调的常规取值区间是 180~250 W/㎡,高于不少北方城市, 原因是湿度。按 GB 50736—2012《民用建筑供暖通风与空气调节设计规范》, 成都夏季空调室外计算干球温度 31.8 ℃、湿球温度 26.4 ℃,干湿球温差只有 5.4 ℃, 空气含湿量大,空调在降温之外还要承担可观的除湿负荷,这部分潜热不体现在干球温度上, 却要消耗制冷量。住宅吊顶内的风管机与壁挂机,送风量又比同冷量的商用机型小, 需要在容量上留出余量,两条叠加,就形成了这个区间。
区间给的是范围,具体取哪一档要看房间本身。四个变量影响最大:朝向、楼层、是否封窗大玻璃、层高。 同一套房子里,朝向不同的两间房,取值可能相差 40~60 W/㎡。
| 变量 | 取值偏低(180~200 W/㎡) | 取值偏高(230~250 W/㎡) |
|---|---|---|
| 朝向 | 北向、东北向,全天基本无太阳直射 | 西向、西南向,下午西晒叠加高湿;南向大面宽横厅同样取高段 |
| 楼层 | 中间层,上下楼层均有遮挡 | 顶层屋面得热大;首层贴地返潮,地面潜热负荷高 |
| 是否封窗大玻璃 | 常规窗墙比,双层中空玻璃,有外遮阳或遮光帘 | 阳台封窗后形成整面落地玻璃,无外遮阳,太阳辐射得热成倍增加 |
| 层高 | 净高 2.8 m 以下,体量小 | 净高 3.0 m 以上或挑高空间,空气体积大,冷量被稀释 |
本项目落在四个变量上的位置是:客餐厅朝南、连通阳台后成整片玻璃, 所在楼层视野开阔、无遮挡,两项指向高段,取 225 W/㎡; 主卧同样朝南但窗墙比常规,取 215 W/㎡;儿童房面积小、朝东南、短时受晒,取 205 W/㎡; 次卧朝西但本次不装,为将来加装预留时按 210 W/㎡ 计算容量。 这套房子为近年交付,外墙有保温、外窗气密性好,层高约 2.9 m 不构成加分项, 因此整体落在区间的中段,不需要往高段取。
| 房间 | 面积 | 配置单位冷指标 | 配置冷量 | 取值理由 / 本次处理 |
|---|---|---|---|---|
| 客餐厅(连通阳台) | 30.0 ㎡ | 225 W/㎡ | 6.75 kW | 南向通阳台成整片玻璃,无外遮阳;本次安装,配嵌入吊顶的风管机 |
| 主卧 | 13.5 ㎡ | 215 W/㎡ | 2.90 kW | 南向、窗墙比常规,夜间使用;本次安装 |
| 儿童房 | 8.0 ㎡ | 205 W/㎡ | 1.64 kW | 东南向、短时受晒,体量小但需单独可控;本次安装 |
| 次卧(预留) | 10.5 ㎡ | 210 W/㎡ | 2.21 kW | 西向;本次不装,按此容量预留机位与套管 |
| 合计 | 62 ㎡ | 加权约 218 W/㎡ | 约 13.5 kW | 本次实施三间合计约 11.3 kW,预留一间约 2.2 kW |
面积 30.0 ㎡
指标 225 W/㎡ → 6.75 kW
风管机 7.1 kW
面积 13.5 ㎡
指标 215 W/㎡ → 2.90 kW
挂机 3.2 kW
面积 8.0 ㎡
指标 205 W/㎡ → 1.64 kW
挂机 1.8 kW
面积 10.5 ㎡
指标 210 W/㎡ → 2.21 kW
预留 2.5 kW 机位
本次覆盖 51.5 ㎡
加权指标 约 218 W/㎡
末端 12.1 kW
本次安装的三台末端,名义制冷量合计 12.1 kW;加上预留的次卧,全屋四间共约 13.5 kW。 这里的取值没有做任何「省钱式下调」,全部落在 180~250 W/㎡ 区间内, 客餐厅与主卧还取在区间中段偏上的位置。原因很直接: 客厅那台风管机是嵌入吊顶的固定设备,装完再想加大只能重做吊顶; 而容量配小造成的降温慢,是后期花钱也补不回来的。
到这里,容量已经算清了,剩下的问题是「用哪种形式把它们装起来」。 江先生把三种做法写在一张纸上,按五个维度逐项对照,这张表也是他做决定的依据。
| 方案 | 初投资量级 | 美观度 | 能效 | 维护 | 可扩展性 |
|---|---|---|---|---|---|
| 方案一 一拖四全屋多联机 |
三者中最高。除设备本身,还牵动全屋各房间的吊顶与木作,辅材与人工都随之增加 | 三者中最好。末端全部嵌入吊顶,墙面不挂机器,无外露管线 | 整体能效高,部分负荷时变频运行省电;但外机容量大,只开一间时不如小机灵活 | 某台室内机故障只影响对应房间;但共用一套制冷剂回路,外机停机时全屋同时停 | 最弱。增加末端要动共用制冷剂系统与吊顶,改造成本高 |
| 方案二 客厅风管机 + 各房分体机 (本次采用) |
居中。客厅保美观花的钱集中在局部吊顶,房间部分用分体机压住单价 | 客厅完整嵌入吊顶;卧室墙面留一台挂机与背出管路,观感弱于方案一 | 各机独立启停,开哪间用哪台,部分负荷下无浪费;单机能效按所选机型确定 | 每台设备各自独立,一台故障不影响其他房间;挂机滤网拆洗方便,风管机走局部检修口 | 较好。未装房间预留机位与套管即可加装,不影响已装部分 |
| 方案三 客厅柜机 + 房间挂机 |
三者中最低。几乎不做吊顶,辅材与人工量最小 | 最弱。柜机占客厅地面约 0.5 ㎡,冷凝水与管路需沿墙角或地面处理 | 与方案二接近,取决于所选机型;柜机射流集中,连通长空间的温度均匀性略差 | 与方案二相同,各自独立;日常维护最方便 | 好,但客厅已被柜机占位,将来改成风管机需要重做客厅吊顶 |
比对下来,三个方案的差别集中在两处:客厅那台末端要不要藏进吊顶,以及全屋要不要共用一套制冷剂系统。 方案三输在客厅——柜机占地、外露管线和直吹感,与江先生「客厅是门面」的要求对不上; 方案一赢在观感与整体性,但要多花的是吊顶与木作,而这部分在预算紧张时最不划算。 方案二刚好落在中间:用一次局部吊顶换来客厅的观感,房间部分则用单价更低、 维护更省事的分体机解决。
| 对照项 | 风管机 / 分体机(单机独立) | 多联机(全屋共用回路) |
|---|---|---|
| 故障影响范围 | 一台出问题只影响它所在的房间,其余照常运行 | 室外机一停,所有室内机同时停止 |
| 滤网清洗 | 挂机拆下面板即可抽洗,客厅风管机从检修口取放 | 各室内机滤网都在吊顶内,逐台开检修口取放 |
| 制冷剂系统 | 每台机器一套独立回路,互不牵连 | 全屋一套回路,任何一处泄漏都影响整体 |
| 检修口需求 | 仅在风管机处设局部检修口 | 需要覆盖各室内机与分歧管节点 |
| 后续扩展 | 新增机器不影响既有设备 | 增加末端需接入共用回路,工序更重 |
这张表里最关键的一行是故障影响范围。家里有幼儿,空调在盛夏全天开着是常态, 如果一套共用回路出问题,受影响的是全屋;而分步实施的单机独立, 坏哪台修哪台,其余房间不受牵连。对预算与容错都敏感的住户来说, 这一条的权重往往高过观感上的那一点差距。
方案定了,接着是节奏问题。100 ㎡ 的三房,一次把四间全做齐,投入会比分开做高出不少; 而分开做又要保证将来加装时不破坏已经做完的面层。这两件事得同时解决, 办法是把「本次安装」与「本次预留」拆成两列来排。
| 房间 | 优先级 | 本次处理 | 排序理由 |
|---|---|---|---|
| 客餐厅 | 第一优先 | 安装,嵌入式风管机 | 全屋使用频率最高的空间,装修期做吊顶一次到位;后补代价最大 |
| 主卧 | 第二优先 | 安装,壁挂机 | 夫妻二人夜间主要休息区,夏季使用强度大 |
| 儿童房 | 第二优先 | 安装,壁挂机 | 幼儿睡眠区,需要单独可控、温度稳定,不能与客厅联动 |
| 次卧(客房 / 备用) | 暂缓 | 不装,预留机位与接口 | 平时使用频次低;将来加装时已有条件,不必再破坏墙面 |
排序的依据是「使用频次 × 后补代价」。客厅之所以排第一,不只是因为它用得最多, 更因为它是唯一必须配合吊顶才能做好的位置——装修期不做,将来想补就得重做客厅吊顶, 这一项的后补代价远高于设备本身。主卧与儿童房第二,理由是频次高且对温度稳定有要求。 次卧放在暂缓,是因为它平时空着,而它的加装条件可以在这次一并做进墙体,成本很低。
预留这件事,成本主要花在人工和辅材上,金额不高,但价值集中在「将来不用拆」。 需要提醒的是,预留不等于随便埋一根管:套管的管径、转弯半径、暗盒的高度与位置, 都要按将来可能安装的机型尺寸来定,管径留小了照样穿不进去。
本项目安排 3 个工作日,节奏比全屋多联机更快,因为只有客厅一处需要配合吊顶。 顺序上,客厅风管机必须排在木工封板之前,卧室挂机则可以在墙面处理后安装, 两类作业的时间点不同,现场要分开排。
| 时段 | 工序 | 说明 |
|---|---|---|
| 第 1 天 | 现场复核与定位放线 | 核对梁位、墙体与预留套管位置,弹客厅风管机中心线与管路走向线 |
| 第 1 天 | 开孔与预留施工 | 客厅穿墙孔与次卧预留套管一次成型,孔位避开梁与柱 |

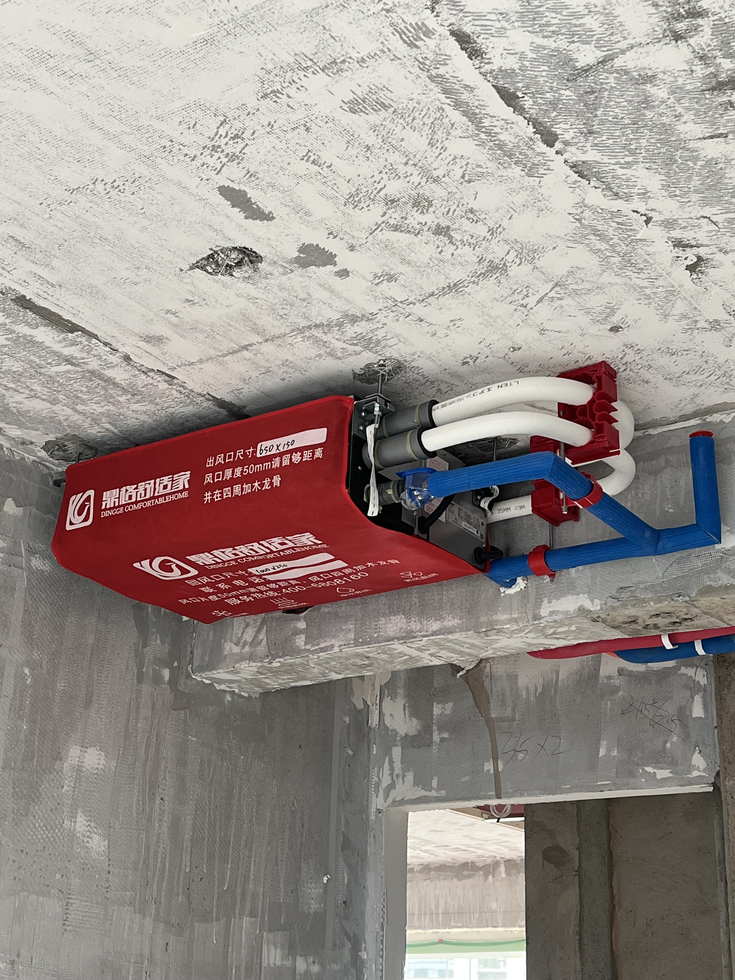

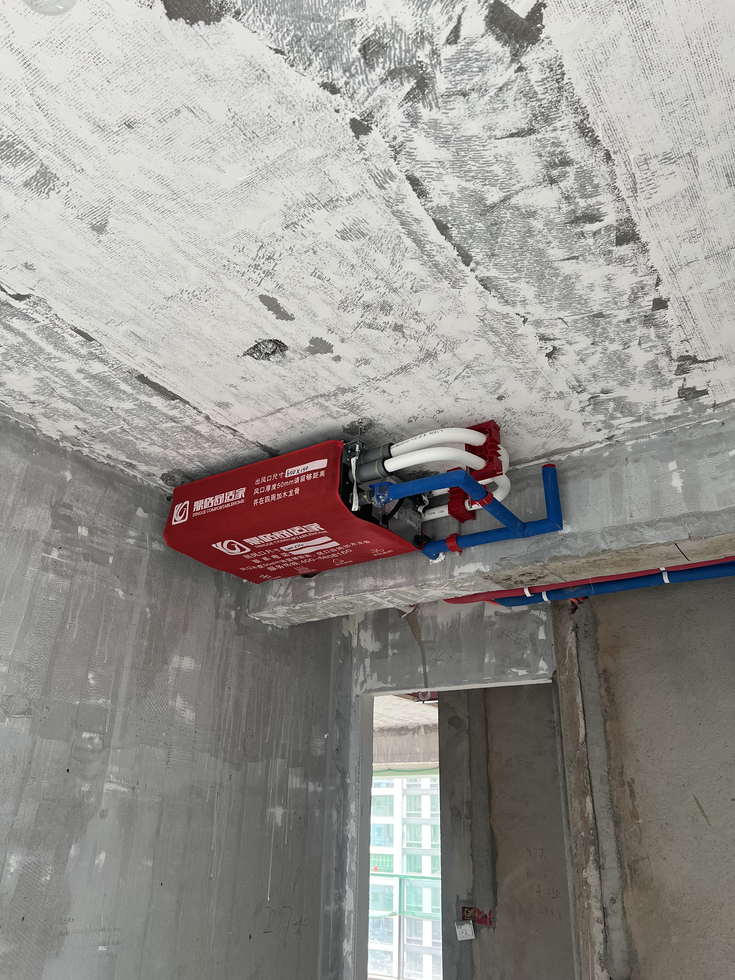

| 第 2 天 | 客厅风管机吊装 | 四吊杆固定、校平,留出冷凝水管坡度所需高差 |
| 第 2 天 | 冷媒管敷设与连接 | 按实测下料、弯管、扩口连接,管路全程走向明确 |
| 第 2 天 | 保温与冷凝水管敷设 | 冷媒管与冷凝水管分别保温,排水管逐段复测坡度 |
| 第 3 天 | 保压检漏与抽真空 | 客厅风管机系统保压观察、抽真空至规定真空度并保持 |
| 第 3 天 | 隐检交接与预留核对 | 书面交接吊顶内标高与风口尺寸,同时核对次卧预留条件并留影像记录 |
| 墙面完成后 | 卧室挂机安装与调试 | 墙面处理完毕后安装挂机,接电接管并逐台试运行 |
客厅风管机嵌在吊顶里,吊顶能做多薄,由机身高度、吊杆调节量、冷凝水管坡度所需高差 与封板厚度四项加总决定,而其中坡度是硬约束。本项目先实测梁下净高,再反推吊顶完成面标高, 把这个数字写进与装修方的交底单。为了压低吊顶而牺牲坡度会造成排水不畅, 这一项不能让步;反过来,如果按常规经验随手定一个厚度, 很可能出现吊顶做完之后冷凝水排不出去的情况。
客厅风管机的制冷剂管路连接完成后,按 GB 50243—2016《通风与空调工程施工质量验收规范》 的要求做系统检漏,常规做法是充入干燥氮气按厂家规定的试验压力保压并观察压力读数。 本次工程只有客厅这一段管路需要藏在吊顶内,一旦封板后再发现渗漏, 拆的就是客厅顶面。挂机部分虽然露在外面,同样按同一标准检漏, 原因在于泄漏检查对系统是整体动作,不能只做一部分。
分步实施最容易出问题的环节是预留。套管埋进墙里、暗盒封在墙内之后, 如果没有任何记录,将来加装时就得靠重新探测来找。本项目的做法是: 预留完成后逐项拍照,标出套管中心标高、暗盒位置与排水接口走向, 与隐蔽工程记录一并归档,同时把位置标在装修图纸上交给装修方, 要求木作与贴砖阶段不得覆盖或封堵。
分步实施的项目,验收要分成两批:本次安装的部分按常规交付, 预留的部分则要单独核对,并留下可供将来使用的记录。
| 交付节点 | 施工方完成的动作 | 需要业主或装修方确认的内容 |
|---|---|---|
| 方案交底 | 出具三种方案比对结论与最终选定的系统形式 | 业主确认方案与分步实施范围 |
| 隐蔽前交底 | 提交客厅吊顶内机身标高、管路走向、风口开孔尺寸 | 木工按该尺寸封板;变更须在封板前提出 |
| 预留核对 | 核对次卧套管、暗盒与排水接口位置并拍照归档 | 业主与装修方共同确认预留位置,签收记录 |
| 保压检漏 | 充氮保压并记录压力读数与起止时间 | 业主可在保压期内到场查看压力表 |
| 抽真空 | 抽真空至规定真空度并保持,观察是否回升 | — |
| 隐检交接 | 出具隐蔽工程记录,与装修方书面交接 | 装修方签收标高、风口尺寸与检修口位置 |
| 封板后复核 | 核对风口开孔与检修口可达性 | 业主确认风口位置与吊顶效果一致 |
| 调试与移交 | 逐台试运行,核对出风温度与噪声,讲解使用方法与预留说明 | 业主确认各房间控制与导风方向;接收维护说明与预留资料 |
预留部分的资料要单独成套保存。江先生对此的态度是:这部分东西现在用不上, 但两年后要加装的时候,翻出这张记录就能直接用,不必让师傅再在墙上找一遍。
这套房子里同时存在两类末端,体感并不一样。客厅的风管机嵌在吊顶, 气流自上而下循环,条形风口沿窗侧布置,送风速度控制在 2.0~2.5 m/s, 整个连通空间温度相对均匀;卧室的挂机装在墙面上方,射流更集中, 因此把导风板调到向上或斜向,避免风直接落在床上。 儿童房额外要求单独控制,不与客厅联动,夜里只开这一台。
| 项目 | 取值 | 说明 |
|---|---|---|
| 夏季室内设计温度 | 26 ℃ | 按 GB 50736—2012 居住建筑室内设计参数 |
| 客厅送风口风速 | 2.0~2.5 m/s | 高于此值易产生风噪,低于此值射程不足 |
| 客厅回风口风速 | 2.5~3.0 m/s | 与检修口合并设置,便于取放滤网 |
| 挂机噪声(低档) | ≤26 dB(A) | 主卧与儿童房按此档长期运行 |
| 儿童房控制 | 独立线控,不联动客厅 | 夜间单独运行,避免全屋启动 |
| 预留房间 | 本次不接入 | 套管、电源与排水口均已封堵待用 |
因为只装了三台末端,且客厅风管机与两台挂机各自独立启停, 本户的实际运行方式比全屋系统更「碎片化」:夜里多半只开儿童房或主卧一台。 下表按成都居民生活用电价格做量级测算,用于判断费用水平,不代表实际账单。
| 项目 | 取值 | 计算 | 结果 |
|---|---|---|---|
| 用电单价 | 0.5224 元/kWh | 成都居民生活用电一档电价 | — |
| 夏季使用天数 | 约 95 天 | 6 月中至 9 月中 | — |
| 日均运行时长 | 约 7 小时 | 夜间卧室为主,白天客厅分时段 | — |
| 平均输入功率 | 约 2.4 kW | ★工程经验:含同时使用系数后的折算值 | — |
| 夏季耗电量 | — | 95 × 7 × 2.4 × 0.6 | 约 958 kWh |
| 夏季制冷电费 | — | 958 × 0.5224 | 约 500 元 |
需要说明的是,上表的数字只覆盖本次已安装的三台末端。 将来次卧加装之后,使用天数与运行时长都可能增加,费用也会随之变化; 这部分在预留阶段就可以预判,不必等到装完才知道。
| 项目名称 | 滨江睿城 100 ㎡ 住宅家用中央空调安装 |
| 楼盘区位 | 天府大道南段与环天府快速路交汇处(视高板块,天府新区眉山片区) |
| 建筑面积 | 100 ㎡(套内约 80 ㎡) 3 室 2 厅 1 厨 2 卫 |
| 建筑条件 | 2021~2025 年建成的高层 / 洋房,119 栋、约 5500 户,2024—2025 年交付 |
| 系统形式 | 客厅风管机 1 台 + 主卧、儿童房挂机各 1 台,末端名义制冷量合计 12.1 kW |
| 预留内容 | 次卧机位、独立电源回路、穿墙套管与冷凝水接口,本次一并预留 |
| 服务内容 | 现场量房、三种方案比选、分步实施排序、指标取值与选型、预留条件施工与隐蔽工程验收 |
| 施工工期 | 3 个工作日,含预留施工、保压检漏、抽真空与隐检交接;卧室挂机在墙面完成后安装 |
| 记录时间 | 案例整理(首个制冷季投运) |
