| 项目 | 121 苑 86 ㎡ 住宅暖气片采暖系统安装 | 系统构成 | 明装暖气片(散热器)部分房间采暖系统 |
| 项目地址 | 成都市成华区万年场街道双桥路南四街 121—125 栋(121 苑) | 热源 | 燃气壁挂炉,同时承担生活热水 |
| 户型面积 | 86 ㎡(两室两厅一卫) | 末端 | 钢制板式散热器,明装挂墙 |
| 采暖范围 | 客厅(含餐厅)、次卧(书房)两间;其余房间不布末端 | 供回水温度 | 75 ℃/50 ℃(GB 50736—2012 第 5.3.1 条) |
| 楼栋与建成 | 约 2000 年建成的多层住宅,6 层,部分楼栋已加装电梯 | 工期 | 2 个工作日(含试压与调试) |
| 热指标取值 | 135~150 W/㎡(逐间取值,见第三节) | 热负荷 | 约 4.6 kW(两处采暖房间合计) |
| 客户 | 卢先生(48 岁,执业律师) | 居住成员 | 夫妻二人自住,孩子在外地读大学 |
| 施工单位 | 四川鼎格舒适家 | 记录 | 案例整理(冬季采暖季投运) |
两室两厅做采暖,先要回答一个问题:这 86 ㎡ 里,哪几间值得布末端。卢先生 48 岁,执业律师,居家办公为主, 孩子在外地读大学,家里常年两口人。他把需求说得很直接——白天在次卧改的书房里写材料、开线上会, 一坐就是一上午,脚一直发凉;晚上在客厅看书、看新闻;卧室只在睡觉时用。三处都照顾到, 末端组数与管路长度都会增加,与他「不为多余房间花钱」的想法正好相反。
取舍的尺子不是房间数量,而是三件事:人在房里停留多久、冷的时候体感有多明显、多做一间要多付多少代价。 把这三项摊到每个房间上,结论就比较清楚了。
| 房间 | 使用时段与时长 | 朝向与围护 | 是否采暖 | 取舍理由 |
|---|---|---|---|---|
| 客厅(含餐厅) | 每天晚间约 3~4 小时,周末白天更久 | 朝北,无外墙保温的砖混外墙 | 采暖 | 晚间停留时段偏长,朝北无日照偏冷,静坐看电视对室温尤为敏感 |
| 次卧(书房) | 工作日白天 6~8 小时 | 朝南,上午到午后有日照 | 采暖 | 居家办公主场,久坐不动、产热少,是「冬天办公冷」的直接来源 |
| 主卧 | 夜间睡眠约 7~8 小时 | 朝南,白天多数时段无人 | 不采暖 | 睡眠时人在被中,寝具与人体散热可补偿部分体感;多做一间要多一组末端与一段支管 |
| 厨房 | 短时、分散 | 内区,无外窗 | 不采暖 | 使用时段短,管路可借此处过渡 |
| 卫生间 | 短时 | 内区 | 不采暖 | 洗浴时段短,另有浴风暖设备可用 |
客厅与次卧(书房)定为采暖房间。客厅朝北,冬天拿不到直射阳光,又是晚间停留时间偏长的公共空间; 书房是白天的主要工作场所,久坐不动时对低温尤为敏感。这两处有一个共同点:人在里面属于「静坐状态」, 活动量小、自身产热少,对空气温度的感受更为直接。
主卧没有布末端。它朝南,白天多数时段无人;夜间使用时人在被中,寝具与人体散热能补偿一部分体感, 对空气温度的要求低于白天办公的房间。更实际的一点是,减掉一间就减掉一组末端和一段支管, 管路走向也更简洁,正好对应卢先生「不整套上」的要求。现场在主管上预留了一个后期接口, 今后想把主卧接进来,不必重做系统。厨房、卫生间使用时段短,暂不布置。
| 边界部位 | 处理方式 | 目的 |
|---|---|---|
| 主卧与客厅之间的门 | 日常保持关闭,不做常开门处理 | 减少热量向不采暖房间流失,缩短客厅升温时间 |
| 过道与穿墙管段 | 管段加保温棉,穿墙处设套管并封堵 | 降低管路在低温区段的散热损失 |
| 不采暖房间内的管路 | 凡是穿过的管段一律做保温 | 兼顾防冻与防止无谓热损 |
| 相邻隔墙 | 不做额外保温处理,仅在热指标中留出余量 | 隔墙温差传热有限,避免为小系统增加额外工艺 |
121 苑建于约 2000 年,6 层多层住宅,近两年部分楼栋完成了加装电梯。加装电梯对室内采暖本身没有直接影响, 但对管路走向的影响很实在:电梯井与连廊通常落在单元入口一侧,公共门厅、楼梯间与外立面原有结构被改动, 明装管路一旦涉及公共部位,就要重新找路径。卢先生较为在意的一点也在这里——不想因为走管去动公共区域, 给后续与物业的沟通添麻烦。
老小区加装电梯后的走管,遵循一条原则:只走户内,不碰公共。户内可用的路径有三类—— 沿踢脚线上方与墙面阴角、沿吊顶与梁下、沿门洞上沿。这三类路径的共同特点是不占用公共走道、 不与电梯井和连廊发生关系。
| 部位 | 加装电梯后的变化 | 走管避让做法 |
|---|---|---|
| 单元门厅与入口 | 电梯井与候梯厅占用入口一侧原空间 | 管道不进入门厅,入户段从户内立管井接入 |
| 楼梯间公共过道 | 公共过道宽度与净高可能被压缩 | 管路只走户内,不沿公共过道敷设 |
| 外墙立面与连廊 | 新增连廊、井道贴合外立面 | 不在外立面走管,避免与新增结构交叉 |
| 井道与采光井 | 电梯井及其周边新增梁柱 | 户内走管绕开对应位置,穿墙点避开新增梁柱 |
| 排烟与冷凝水出口 | 外墙面新增构筑物可能占用原开孔位置 | 壁挂炉排烟管与冷凝水管出口重新核定,避开连廊与井道 |
入户段的选择是这个项目的关键。燃气壁挂炉要求靠近燃气表与给排水立管,通常落在厨房或生活阳台一侧。 121 苑的厨房与立管位于户型中段,远离单元门口,正好避开加装电梯后的公共区域。 主管从厨房侧接出,先进入客厅环路,再分一路到次卧(书房),全程在户内完成, 既没有穿公共过道,也没有贴着电梯井走。
| 管段 | 走向 | 固定与保护 |
|---|---|---|
| 壁挂炉→客厅环路 | 沿厨房与客厅之间的阴角、踢脚线上方横走 | 管卡按间距固定,与墙面留出间隙便于散热与检修 |

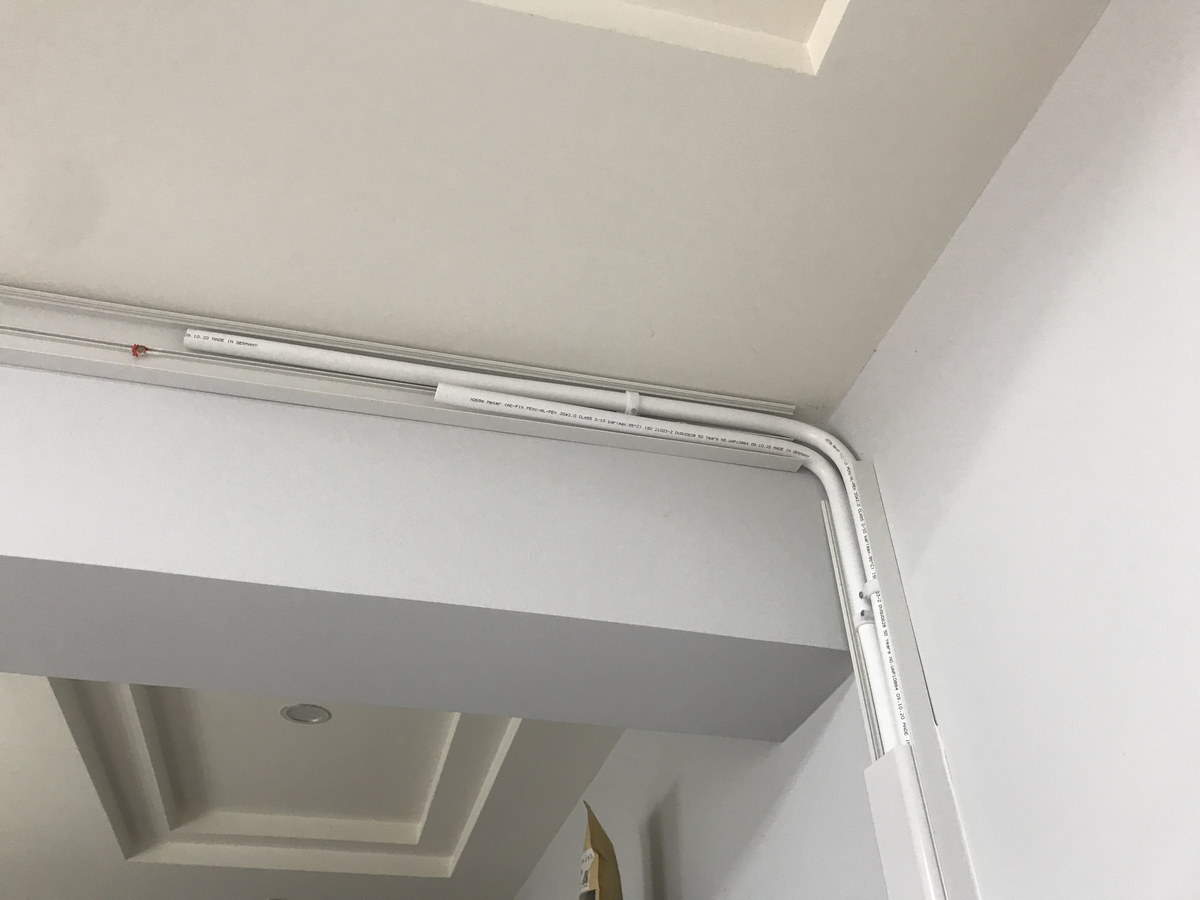

| 客厅→次卧(书房)环路 | 沿门洞上沿进入,贴墙下行至书房窗侧 | 过梁处用弯头过渡,拐角处加固定支架 |
| 穿墙段 | 在非承重隔墙上开孔穿行 | 装设穿墙套管,孔口用密封材料填塞密实 |
| 主管与立管 | 厨房侧集中上行,避开门厅方向 | 立管段做保温,阀门设在便于操作的高度 |
这里要交代一个边界:加装电梯属既有住宅增设电梯,其技术要点以当地主管部门的要求与加装方案为准。 施工方能做的是确认户内走管不占用公共部位、不与新增结构冲突;涉及公共区域的任何调整, 都应按物业与加装单位的意见执行,不由采暖施工单方决定。
概算采用面积热指标法,即热负荷(W)= 需采暖房间面积(㎡)× 房间热指标(W/㎡)。 热指标不是固定值,而是随围护结构在 80~180 W/㎡ 之间取值: 外墙有保温、外窗为中空玻璃的新建住宅落在低段;无外墙保温、围护结构一般的老住宅落在中段; 无保温且叠加北向、顶层、窗墙比偏大等条件的住宅落在高段。
121 苑约建成于 2000 年,外墙为普通砖混、无外保温,属围护结构一般的老住宅,热指标取中段。 在此基础上,客厅朝北没有日照得热,需要在中段内往上取值。综合下来,客厅取 150 W/㎡, 朝南的次卧(书房)取 135 W/㎡,逐间计算。
| 参数 | 取值 | 说明 |
|---|---|---|
| 建筑面积 | 86 ㎡ | 两室两厅一卫 |
| 需采暖房间面积 | 约 32 ㎡ | 客厅(含餐厅)与次卧(书房)两处合计,公摊、隔墙与过道不计入 |
| 房间热指标 | 135~150 W/㎡ | ★工程经验取值,取自 80~180 W/㎡ 的中段;对应约 2000 年建成、无外墙保温的多层住宅,客厅朝北再取中段偏上 |
| 采暖热负荷 | 约 4.6 kW | 由下述配置表逐间取值汇总(32 ㎡ 内按间分别取值) |
| 折算综合指标 | 约 54 W/㎡ | 4.6 kW ÷ 86 ㎡;因只做部分房间,该数值明显低于全屋采暖口径 |
| 生活热水热负荷 | 约 18~20 kW(瞬时) | 由热水产率反推,与采暖负荷取大值 |
| 壁挂炉选型口径 | 以洗浴需求反推功率 | 本项目热水侧需求高于采暖侧,功率按热水产率确定 |
采暖负荷只有 4.6 kW 左右,壁挂炉的功率却不能按这个数字去配。两口人、一个卫生间的住宅, 生活热水的瞬时需求往往高于采暖需求,功率要由热水产率反推。取冬季自来水 7 ℃、出水 45 ℃, 温升 38 ℃,用经验式「热水产率(L/min)= 功率(kW)× 60 ÷ [4.187 × 温升(℃)]」估算: 18 kW 的机器在该工况下产率约 6.8 L/min,20 kW 约 7.5 L/min(★工程经验测算)。 一个花洒舒适使用通常要 7 L/min 上下,因此本项目选用 20 kW 级壁挂炉即可,不必按大户型选大机。 这也回应了卢先生的顾虑——人少、用水量小,机器确实可以选小一档。
| 房间 | 面积(约) | 房间热指标 | 估算热负荷 | 位置 | 配置思路 |
|---|---|---|---|---|---|
| 客厅(含餐厅) | 20 ㎡ | 150 W/㎡ | 约 3.0 kW | 朝北外窗一侧实墙,避开窗帘开合范围 | 无日照得热,按中段偏上取值,末端分两组较长的板式散热器布置 |
| 次卧(书房) | 12 ㎡ | 135 W/㎡ | 约 1.6 kW | 朝南窗侧墙,避开书桌正上方与床头 | 办公时段长时间静坐,按舒适度优先,单独一组 |
| 合计 | 约 32 ㎡ | — | 约 4.6 kW | 两组房间、三组散热器 | 客厅两组、书房一组,按房间分别控温 |
散热器样本给出的标准散热量,是在供回水 90 ℃/70 ℃、室内 20 ℃ 条件下测得的。本项目按 75 ℃/50 ℃ 运行, 实际温差小于标定工况,真实散热量低于样本读数,选型时须按工况折算。 正因如此,本项目不为追求片数少而压低配置——片数偏小、靠抬高供水温度去补, 会让壁挂炉长期处于较高负荷,对小系统而言并不划算。
| 修正项 | 依据 | 本次做法 |
|---|---|---|
| 无日照得热 | 朝北房间冬季无直射阳光,太阳辐射收益为零 | 客厅热指标按中段偏上取 150 W/㎡,高于朝南的书房 |
| 外墙与围护 | 约 2000 年住宅多为普通砖混外墙、无外保温 | 按无保温老住宅处理,不取中段下限 |
| 窗面冷辐射 | 北向窗玻璃内表面温度偏低,久坐体感冷 | 末端靠窗侧实墙布置,单组长度按偏大取值 |
| 邻室无采暖 | 与不采暖的主卧相邻,隔墙存在温差传热 | 不做额外保温,热指标已含这部分余量 |
部分采暖的系统水量小、环路少,很容易被当成「不会失衡」。实际情况相反:环路越少, 近端与远端的阻力差在小系统里占比越大。本户只有两条环路——客厅一条、书房一条—— 壁挂炉到客厅的路短,到书房的路长,水倾向于走客厅这路,出现的结果就是客厅先热、书房升温慢。 这在小系统里比在大系统里更明显,因为总流量本来就小。
| 环路 | 服务房间 | 阻力特点 | 平衡做法 |
|---|---|---|---|
| 环路一 | 客厅(含餐厅),两组散热器 | 离炉近、路径短,阻力偏小,容易分流偏多 | 回水侧预设定阀适当收小,抑制其分流量 |
| 环路二 | 次卧(书房),一组散热器 | 路径长,阻力偏大,流量容易不足 | 预设定阀保持较大开度,优先保证其流量 |
| 共同点 | 两条环路共用一台壁挂炉 | 总流量小,任何一路偏流都会放大温差 | 点火后逐路核对供回水温差,按温差调到接近 |
| 平衡手段 | 全部环路 | 不做预设定则无法稳定分配 | 用恒温阀预设定或回水侧调节阀做流量平衡 |
平衡的判据是温差,不是手感。供水温度由壁挂炉统一给到,各环路的回水温度如果差别不大, 说明流量分配接近;如果书房那路回水明显偏低,说明它分到的流量不足,需要把客厅那路再收一些。 这项工作在点火稳定后做,逐路核对、逐路微调,直到两条环路的散热表现接近为止。
末端定位同时兼顾两件事:一是把散热器放在对的位置,二是别挡住它的上升气流。 客厅朝北,散热器放在窗侧实墙,长度按偏大取值,尽量让窗面附近形成补偿; 书房朝南,散热器放在窗侧墙,但要避开书桌正上方,避免热气流直吹头部。两组房间都选用带手动排气阀的型号, 调试时逐组放气。
| 房间 | 末端定位 | 阀件配置 | 说明 |
|---|---|---|---|
| 客厅(含餐厅) | 朝北外窗一侧实墙,两组前后布置 | 进水侧恒温阀 + 回水侧预设定阀 | 两组同环路,可分别设定;靠窗一组略高 |
| 次卧(书房) | 朝南窗侧墙,避开书桌正上方 | 进水侧恒温阀 + 回水侧预设定阀 | 办公时段长,按稳定设定配置,不做频繁调低 |
| 主管 | 厨房侧集中布置 | 分组阀门 | 便于按房间单独投运与后期检修 |
本项目安排两个工作日:首日完成定位、开孔、上挂板与管路敷设;次日完成系统连接、注水打压、调试与交底。 分成两天,一是因为管路只走户内、避让加装电梯后的公共部位需要现场复核,二是开孔集中的房间要单独腾空, 其余房间照常使用。卢先生白天在书房办公,作业时先把书房腾出来,不影响居住。
| 时段 | 工序 | 说明 |
|---|---|---|
| 第 1 天上午 | 进场保护与弹线 | 地面先铺保护垫,家具做遮蔽,随后弹出散热器中心线与管路走向 |
| 第 1 天上午 | 公共部位复核与开孔 | 确认走管不占公共区域,再在非承重隔墙上开孔、装设套管 |
| 第 1 天下午 | 挂板固定与试位 | 挂板按弹线校正固定,临时挂装试位,同步核对窗侧与家具间距 |
| 第 1 天下午 | 管路下料敷设 | 依现场实测尺寸下料,沿踢脚线上方与阴角走管并固定 |
| 第 2 天上午 | 系统连接 | 完成散热器接管、阀门与管件安装、壁挂炉侧接管 |
| 第 2 天下午 | 注水打压 | 注水排气后加压,稳压并观察压力变化 |
| 第 2 天下午 | 调试交底 | 点火运行、逐组排气、两路阀门预设定,完成后做使用交底 |
挂板一旦固定,孔位便不可逆,挪动会在墙面留下孔洞。本户客厅朝北、散热器靠窗侧实墙, 书房要避开书桌正上方,两个位置的弹线都要避开插座、开关与窗帘导轨。 弹线完成后请卢先生到现场确认,核对三点:是否侵占窗台与窗帘开合范围、是否挡住书桌使用、 是否压住既有插座与线管。
散热器安装前的打压要求见 GB 50242—2002《建筑给水排水及采暖工程施工质量验收规范》: 试验压力取工作压力的 1.5 倍,且不低于 0.6 MPa。本项目在系统连接完毕、 壁挂炉侧接管到位之后整体打压,重点排查各组散热器接口、阀门与穿墙管件接头, 稳压期间压力没有下降才进入下一步。小系统水量少,接口渗漏引起的压力变化更容易被观察到。
本户只有两条环路,近端阻力小、远端阻力大,只装阀门不做预设定,客厅与书房就会一冷一热。 壁挂炉点火稳定后,逐路核对供回水温差,用回水侧预设定阀与恒温阀做流量平衡, 把书房那路的流量保足,再把客厅那路拉到接近,之后交付使用。
老小区加装电梯后,单元入口与楼梯间结构有改动。走管前先现场复核:管路是否越过户内边界、 穿墙点是否对着新增梁柱、排烟与冷凝水管出口是否被连廊遮挡。所有穿墙孔在管路敷设后立即用密封材料封堵。 涉及公共区域的部分,一律按物业与加装单位的意见处理。
这个项目的沟通集中在三个节点:开头把「只做两间」的范围讲清楚,中间把加装电梯后的走管路径敲定, 收尾把两路阀门的调节与日常观察要点交底。以下为沟通过程摘要。
钢制板式散热器以对流为主、辐射为辅,热量直接送到室内空气里,升温比地暖快得多, 这对「只做部分房间」的系统尤其合适——白天人在书房、晚间人在客厅,需要哪个房间就开哪个, 不必整屋升温。小系统水量少,壁挂炉到达设定温度后很快停机, 在只有一两个房间使用的时段,运行负担比全屋采暖明显轻。
两条环路平衡到位后,客厅与书房的升温速度接近,温度也拉得齐。朝北的客厅因为取了偏上的热指标, 末端配得较足,晚间使用时不必把室温抬得很高;书房按全天稳定设定,白天办公时不必反复调整。
| 时段 | 保持运行的房间 | 调低的房间 | 说明 |
|---|---|---|---|
| 工作日 9:00—17:00 | 次卧(书房) | 客厅 | 卢先生在书房办公,客厅暂不升温 |
| 晚间 18:30—22:00 | 客厅、次卧(书房) | 无 | 晚间活动时段,两间一并投运 |
| 夜间 22:00 以后 | 两间均调低 | — | 休息时段降低不必要区域的散热 |
耗气量与使用方式、设定温度、外围护条件都相关。下面按成都居民用气价格做一个量级测算, 只用来判断费用水平,不能等同于实际账单。
| 项目 | 取值 | 计算 | 结果 |
|---|---|---|---|
| 用气单价 | 2.18 元/m³ | — | — |
| 部分采暖日均耗气量 | 3~5 m³/天 | 只做两间、按白天与晚间分时段运行 | — |
| 日用气费用 | — | 3~5 × 2.18 | 约 7~11 元/天 |
| 月度用气费用 | — | 按 30 天计 | 约 196~327 元/月 |
| 全冬(按 3 个月) | — | — | 约 588~981 元 |
| 项目 | 121 苑 86 ㎡ 住宅暖气片采暖系统安装 |
| 地址 | 成都市成华区万年场街道双桥路南四街 121—125 栋(121 苑) |
| 面积 | 86 ㎡ 2 室 2 厅 1 厨 1 卫 |
| 系统构成 | 明装暖气片(散热器)部分房间采暖系统,3 组钢制板式散热器,热源为燃气壁挂炉 |
| 服务范围 | 现场勘察、采暖房间取舍与末端设计、户内管路走向规划、加装电梯后公共部位避让复核、设备与材料供应、安装与试压调试 |
| 工期 | 2 个工作日,含注水试压与调试交底 |
| 记录阶段 | 案例整理(冬季采暖季投运) |
