成都保利云上143㎡中央新风系统加装案例:逐室风量分配与精装布管

发布日期 :2026.10.24 浏览次数 : 7 鼎格舒适家官网
四川鼎格舒适家为成都龙泉驿区东安新城保利云上一套 143 ㎡ 四室两厅两卫住宅加装中央新风系统。该户为精装交付,收房后不改动厨卫与客厅地面,只在玄关和走廊两处吊顶开孔布管,管路总长控制在 46 m 以内。设计风量不按总面积一刀切,而是先把 220 m³/h 分到六个房间,再倒推主机档位与管径;主机选 250 m³/h 档,负荷率 88 %,排风量按送风量的 85 % 设置。本文记录的是「房间多、面积不大」这一类型住宅的取值过程,以及精装房里只能拆两处吊顶时,管路怎么走。
  • 143㎡建筑面积
  • 4室2 厅 2 卫
  • 220m³/h设计新风量
  • 6路送风支管
  • 9.6㎡拆改吊顶面积

项目档案

本项目基本信息(与文末档案一致)
项目名称保利云上 143 ㎡ 住宅中央新风系统加装系统形式机械式双向流全热交换,顶送顶回
楼盘地址成都市龙泉驿区东安新城(东安湖南岸,湖岸南路一侧)主机形式吊装式全热交换主机,250 m³/h 档
建筑面积143 ㎡,四室两厅两卫管路形式主管 φ160 镀锌螺旋管,支管 φ90 / φ75 PE 波纹管
交付状态精装交付,厨卫与地面不动设计依据GB 50736—2012、JGJ/T 440—2018、GB/T 18883—2022
结构层高3.0 m,精装后净高 2.78 m验收方式逐口风量实测、噪声实测、二氧化碳连续记录

一、143 ㎡ 四房的真实难点

面积 143 ㎡ 做四房,平均每个房间不到 30 ㎡,看起来新风量不大,实际施工时遇到的麻烦比大平层多。原因不在总量,而在分配:总风量 220 m³/h 分到六个房间,每个房间只有二十几到六十立方米每小时,风量越小的支管,越容易被三通、弯头和软管接头吃掉。一根 φ75 支管走 20 m³/h,理论风速 1.26 m/s,可只要多两个 90° 弯,末端风口的实际出风就会掉到设计值的一半以下。

第二个难点是房间多、吊顶少。四房两卫的布局里,走廊往往只有 1.1~1.2 m 宽,吊顶内还要走空调冷媒管、冷凝水管、消防喷淋(部分楼栋)和筒灯线管。新风主管 φ160 加 25 mm 保温后外径约 210 mm,要占掉 240 mm 的吊顶空间,这条通道必须先定下来,其余专业再排。

第三个难点来自交付状态。这一户是精装交付,墙面、地面、厨卫都已完工,业主不希望为了新风把客厅吊顶整体拆掉重做。可用的路径只有两类:原有吊顶的检修口,以及可以单独拆开又不影响整体观感的小面积吊顶。管路能走多远,取决于这两类路径能连成几条通道。

先说结论:这类户型的新风设计顺序应该是「定通道 → 定房间风量 → 定主机档位 → 校验管径」,而不是先选主机再找地方装。主机选大了一档,支管风速上不去,房间里的风还是不够;主机选小了一档,滤网积尘三个月后余量就没了。

二、业主的情况与三条顾虑

业主陈女士,34 岁,成都某三甲医院儿科护士,从业十一年。家里常住三口人:夫妻二人和一个 5 岁的儿子,孩子有过敏性鼻炎,换季时夜里咳嗽,家里老人每年来住两三个月。她对室内空气的要求不是「有没有新风」,而是「孩子夜里能不能不咳」。

她提了三条顾虑,每一条都对应一个具体做法。

表 1 业主顾虑与本项目的对应处理
顾虑她的原话大意处理方式
怕破坏精装不想把客厅吊顶拆了重做只拆玄关 4.2 ㎡ 与走廊 5.4 ㎡ 两处吊顶,其余沿检修口和窗帘盒走管,完工后原样恢复
怕风直吹孩子以前住的房子空调风对着床吹,孩子老感冒儿童房送风口布置在房门内侧上方,气流沿顶面向窗侧扩散,床位不在射流轴线上
怕吵孩子入睡后对声音敏感主机吊装在生活阳台,与卧室之间隔一道墙;主卧夜间切低档,实测 26.8 dB(A)

沟通方式上有一个细节值得写进来。陈女士不看效果图,也不问「你们做过多少户」,她要的是三样东西:主机的风量—静压曲线、每个风口的计算风量、以及噪声的实测数据。这三样东西如果拿不出来,后面的话就接不下去。所以本项目的方案书里,每一个风口都标了编号、房间、设计风量和对应管径,调试时按同一张表逐个填实测值,两张表放在一起看,差在哪里一目了然。

她的行为偏好也影响了设备选择。孩子夜里咳嗽的频次她自己做过记录,前后记了两个月的日记,哪几天开窗、哪几天关窗、室外有没有下雨都标着。这份记录指向一个结论:关窗的夜里,孩子卧室的二氧化碳浓度和咳嗽次数是同向变化的。这是她决定加装新风的直接原因,比任何宣传说法都有说服力。

三、风量:先分到房间,再倒推总量

新风量的算法有两条路径。GB 50736—2012 第 3.0.6 条给出的住宅换气次数法要求每小时换气 0.50 次;同一标准里还有按人均新风量的算法,但住宅用的是换气次数法,人均 30 m³/(h·人) 那一列属于公共建筑,两者不能混用。

本户建筑面积 143 ㎡,精装后净高 2.78 m,室内空气体积约 397 m³。按 0.50 次/h 计算,下限是 199 m³/h。这个数字不能直接用:它只满足「不闷」,不考虑装修后头两年的挥发物释放,也不考虑成都全年关窗时间长的实际情况。本户取 0.55 次/h,即 220 m³/h,比下限高 10 %。

220 m³/h 怎么分到房间,用的是逐室风量法,而不是按面积比例平均分。客厅和餐厅按人数与活动强度取值,卧室按床位与人数取值,书房按使用时段取值。

表 2 本户逐室风量分配(设计值)
编号房间面积(㎡)设计送风(m³/h)管径取值依据
S1客厅3262φ90日常 2~4 人活动,人员密度最高
S2餐厅1326φ90与客厅连通,按连通空间折算
S3主卧1846φ902 人睡眠 8 h,按人均 23 m³/h
S4次卧1230φ75老人短住,按 2 人预留
S5儿童房1130φ751 人长期居住,过敏体质优先保障
S6书房926φ75单人使用,可与儿童房错峰
合计220与 0.55 次/h 的计算结果一致

分配时有一条经验规则:单个支管的设计风量不低于 25 m³/h。低于这个值,φ75 管里的风速不到 1.1 m/s,气流在管内接近层流,末端风口靠静压分配,实际出风很容易被相邻支管抢走。本户书房 26 m³/h 已经是下限,再小就要考虑与相邻房间合并成一路。

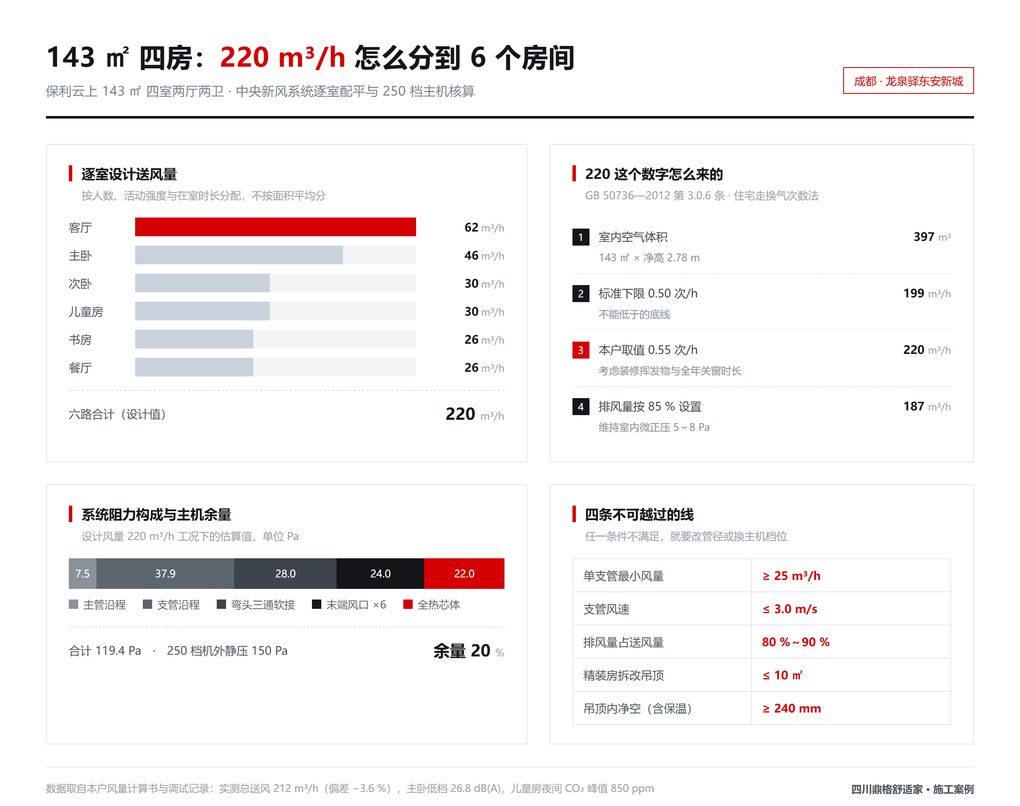

保利云上143㎡住宅新风系统逐室风量分配与阻力核算信息图
图 1 本户 220 m³/h 的逐室分配、220 这个数字的推导过程,以及 250 档主机在 119.4 Pa 阻力下的余量

四、250 档主机够不够:阻力核算

设计风量 220 m³/h,主机档位有两种选择:250 档和 350 档。选 350 档余量足,但机器体积大、吊装高度要求高,低档运行时风量也偏大,房间里的风速会超过舒适区。选 250 档负荷率高,需要把系统阻力算准。

系统阻力由三部分组成:主管沿程、支管沿程与局部、末端风口。

表 3 本户新风系统阻力估算(设计风量 220 m³/h)
管段规格风量(m³/h)风速(m/s)长度(m)单位阻力(Pa/m)阻力(Pa)
主机出口至三通φ1602203.046.51.157.5
三通至客厅、餐厅φ90883.845.03.2016.0
三通至主卧φ90462.017.51.057.9
三通至次卧、儿童房、书房φ90 / φ75862.10~2.609.01.5514.0
弯头、三通、软接(局部)—————28.0
末端风口 6 只—————24.0
全热交换芯体(进排风两侧)—————22.0
合计(设计工况)119.4

所选机型的 250 档机外静压为 150 Pa,扣除 119.4 Pa 后余量 30.6 Pa,约 20 %。这个余量对应的是滤网从全新到中度积尘的阻力增长,属于必要储备,不能再压缩。如果按 350 档选,余量会到 45 %,但低档位运行时的实际风量会超过 220 m³/h,客厅风口风速接近 4 m/s,坐在沙发上的位置能感觉到气流。

关于「余量留多少」:行业里常说的「主机选大不选小」需要加一个前提——管路阻力同时放大。主机档位上去而管径不动,多出来的风量只能靠提高风速消化,噪声和阻力一起上升。本户按设计风量加 20 % 余量配机、按管径控风速,两个约束一起满足,才是合适的组合。

五、主机位置的两个备选

本户可用的主机位置有两个:生活阳台顶部,以及厨房吊顶内。

表 4 两个主机位置的对比
比较项生活阳台顶部厨房吊顶内
进排风取风口可直接开在外墙,取排风间距易做到 1.5 m 以上外墙开孔需穿橱柜背板,取排风容易受油烟影响
噪声传播与主卧隔一道墙,夜间影响小与客厅相邻,吊顶内为连通空腔,声音易传导
检修空间顶部有余量,检修口 450×450 mm 可开吊顶内已有烟机管、给排水,空间紧张
管路长度至客厅主管 6.5 m至客厅主管 3.2 m
对吊顶的影响阳台吊顶本身可拆,改造成本低需拆除厨房部分吊顶,影响橱柜收口

本项目选生活阳台。管路多了 3.3 m,阻力增加约 4 Pa,相对 150 Pa 的机外静压可以接受;换来的是噪声隔离和取排风口布置的自由度。取风口与排风口在同一面外墙上,中心距 2.1 m,进风侧加装防雨百叶与防虫网,排风侧加装止回阀,避免停机时室外空气倒灌。

六、精装房的布管路径:只拆两处吊顶

精装房加装新风,管路能不能走通,取决于对原吊顶的利用。本户的吊顶分三类:客厅与餐厅为整体平吊,玄关与走廊为局部吊顶,卧室为周边吊顶加中间原顶。

可用的通道有三条:

  • 通道一(主管):生活阳台 → 厨房门上方 → 走廊。走廊吊顶宽度 1.15 m,内空 260 mm,φ160 主管加保温外径 210 mm,居中走,两侧还能放过灯线管。
  • 通道二(客厅、餐厅支管):走廊中部三通 → 客厅吊顶内 → 沿沙发墙方向安装两个风口。客厅吊顶内空 240 mm,φ90 支管加保温外径约 130 mm,空间充裕。
  • 通道三(三间卧室支管):走廊两端 → 各卧室门上方 → 沿窗帘盒内侧进入房间。窗帘盒内空 180 mm,φ75 支管加保温外径约 110 mm,可以放下。

需要拆开重做的吊顶只有两处:玄关 4.2 ㎡(主管穿过),走廊 5.4 ㎡(三通与检修口)。两处都是局部吊顶,原龙骨间距 400 mm,拆除后按原规格恢复,面层用同批次石膏板,腻子与乳胶漆按原色号补,接缝处贴嵌缝带后整体打磨。施工完成后业主验收时,两处修补面的色差在自然光下看不出。

表 5 布管路径与吊顶占用
路径经过吊顶管径(含保温外径)吊顶内空余量
主管走廊φ160(210 mm)260 mm50 mm
客餐厅支管客厅、餐厅φ90(130 mm)240 mm110 mm
卧室支管门上方、窗帘盒φ75(110 mm)180 mm70 mm
排风主管走廊、卫生间φ125(165 mm)260 mm95 mm

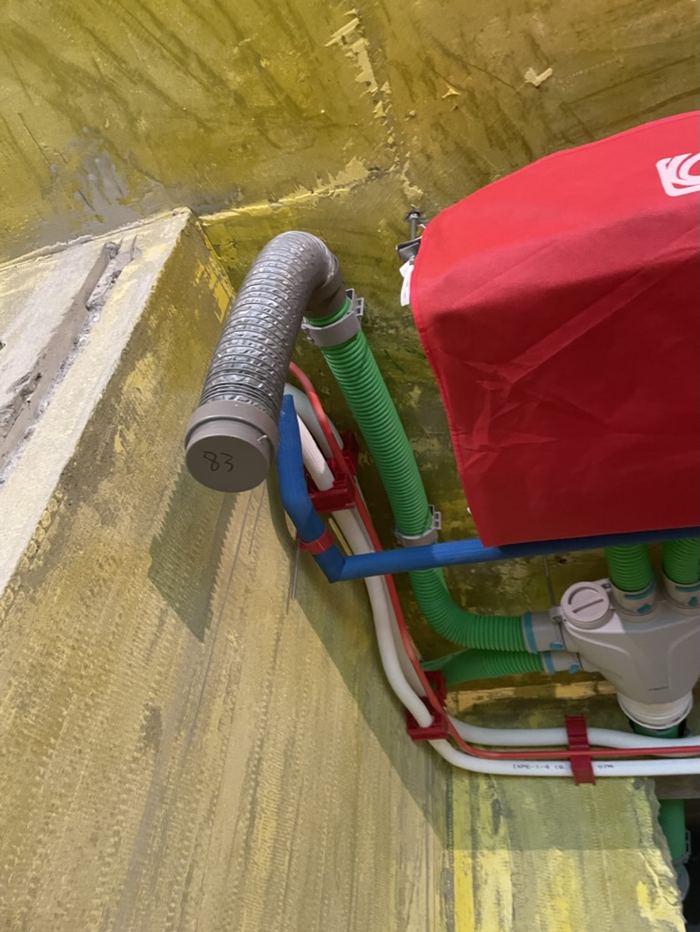

保利云上143㎡住宅新风主机吊装与保温软管接管现场
图 2 生活阳台顶部的主机吊装:红色防尘罩下为全热交换主机,绿色为保温软管,管口临时封堵,蓝色为冷凝水管,白色为给排水管

有一点必须提前说明:管路不能在承重梁上开孔。本户有三处需要跨梁,处理方式分别是走梁下加过梁盒、绕行到填充墙、以及从门上方留出的过梁空隙穿过。过梁盒的高度 120 mm,与吊顶完成面齐平,外表看不出来,但会占用局部净高。

七、送风口的落点与回风路径

送风口的落点决定了房间里的气流组织。顶送顶回的做法里,送风口与回风口之间的距离和相对位置,比风口本身的款式更重要。

表 6 六个送风口与五个排风口的落点
编号位置形式设计风量(m³/h)落点理由
S1客厅,靠内墙上方条形风口 600 mm62气流沿顶面向阳台侧扩散,不在沙发正上方直吹
S2餐厅,餐桌侧上方圆形可调风口26与客厅形成单向流,避免两股气流对撞
S3主卧,房门内侧上方条形风口 400 mm46沿顶面送至窗侧,床区处于回流区
S4次卧,房门内侧上方圆形可调风口30短边进风,长边回风,路径完整
S5儿童房,房门内侧上方圆形可调风口30避开床头与书桌,射流贴顶不落地
S6书房,门侧上方圆形可调风口26与书桌错位,书写时无风感
E1走廊中部条形回风口42集中回风,减少卧室内的回风管
E2主卫圆形排风口40湿区优先排风
E3次卫圆形排风口30与主卫错峰使用
E4厨房圆形排风口45与油烟机联动,油烟机开启时自动降档
E5衣帽间圆形排风口30无窗空间,需独立排风路径

排风量合计 187 m³/h,为送风量的 85 %。这个比例对应室内微正压,压力差约 5~8 Pa,能减少门窗缝隙的室外空气渗入,同时不会造成门难开、卫生间返味。JGJ/T 440—2018 对住宅新风系统的送排风平衡有明确要求,实际工程里做到 80 %~90 % 之间比较合适,低于 80 % 正压不足,高于 95 % 又容易出现门缝哨音。

儿童房这一路单独说明。孩子床位在房间内侧,房门在东南角,窗在西侧。送风口设在房门内侧上方,气流沿顶面向西扩散,到窗侧下沉形成回流,再经门口下方的门缝流向走廊回风口。这条路径的长度约 5.2 m,室内空气换一次的时间约 22 min。风口选可调型,把导流叶片调到贴顶 30°,实测孩子躺卧位置的断面风速 0.08 m/s,低于 0.15 m/s 的人体感知阈值。

八、与空调、地暖的施工排位

这一户同时安装了中央空调与地暖,三个专业的施工顺序如果排错,后面就要拆前面的东西。本项目的排位是:

  1. 第 1 天:放线定位。标出主机位置、主管走向、六个送风口与五个排风口的坐标,与空调的冷媒管、冷凝水管走向叠图核对,冲突处在现场改线。
  2. 第 2 天上午:空调冷媒管与冷凝水管敷设。冷凝水管保持 8‰ 坡度(GB 50243—2016 第 9.3.7 条),这一条先做完,新风管后走,避免压住冷凝水管造成排水不畅。
  3. 第 2 天下午至第 3 天:新风主管与支管敷设。φ160 主管在走廊居中,客餐厅支管从上方绕过冷媒管,卧室支管走窗帘盒内侧。
  4. 第 4 天:地暖盘管与分集水器安装,避开新风落地管的投影范围。
  5. 第 5 天:风口安装、主机接线、系统调试。
  6. 第 6~7 天:吊顶恢复、腻子与涂饰,风口边框末尾收口。

排位的核心原则只有一条:带坡度的管道先做,带保温的管道后做;粗管先做,细管后做。冷凝水管有坡度要求,一旦被新风管压住就必须返工;新风管有保温层,被后装的管道挤压会压扁保温棉,局部形成冷桥,夏季管外结露滴水。

九、调试:六个风口逐个实测

调试不是把主机开起来听声音。本项目的调试分三步:风量平衡、噪声测量、连续监测。

风量平衡用热线风速仪配合风罩,按表 2 的编号逐个测量,与设计值比对后调整风口内的调节阀。做法是先调远端,再调近端,因为近端支管的静压高,先调近端会把风量推到远端去。

表 7 逐口风量实测与设计值比对
编号房间设计(m³/h)实测(m³/h)偏差处理
S1客厅6264+3.2 %阀门回收 5°
S2餐厅2624−7.7 %阀门全开,可接受
S3主卧4645−2.2 %不动
S4次卧3028−6.7 %阀门全开,可接受
S5儿童房3029−3.3 %不动
S6书房2622−15.4 %换 φ90 转接,复测 26
合计220212−3.6 %—

书房这一路是调试中唯一需要改动的。原设计 φ75 支管走 26 m³/h,实测只有 22,原因是该路经过三个弯头加一段 1.8 m 的软管,局部阻力比估算高。把末端 1.2 m 换成 φ90 转接后复测 26 m³/h,与设计一致。这个例子说明表 3 里的局部阻力估算只能作为选型依据,末端的实际偏差必须靠调试修正。

噪声在夜间背景噪声低于 30 dB(A) 的条件下测量,测点距风口水平 1 m、偏离轴线 45°。主卧低档 26.8 dB(A)、中档 31.2 dB(A);客厅中档 33.5 dB(A);儿童房低档 25.9 dB(A)。

连续监测用二氧化碳记录仪,在儿童房与主卧各放一台,记录 72 h。儿童房夜间峰値 850 ppm(门窗关闭、两人在室),白天开门通风后回落到 500 ppm 以下;主卧夜间峰値 780 ppm。GB/T 18883—2022 对二氧化碳的限值是 0.10 %(1000 ppm,日平均值),实测峰値在限值以内。

十、交付清单与回访安排

表 8 交付内容与时间节点
阶段交付物时间
方案确认风量计算书、管路平面图、主机与风口型号清单、拆改范围说明签约前
隐蔽验收管路敷设照片(含每段管径标识)、主管固定间距记录、保温完整性检查表吊顶封闭前
调试逐口风量实测表、噪声实测记录、二氧化碳 72 h 曲线完工当日
交付使用说明(含滤网更换周期与型号)、保修卡、检修口位置图完工当日
回访第 1 个月、第 6 个月、第 12 个月各一次,检查滤网与风量衰减按节点

滤网更换有两个判据:时间与风量衰减。初效滤网建议 3~6 个月清洗或更换,高效滤网 6~12 个月更换。更可靠的判据是同一档位下的风量衰减,超过设计值的 15 % 就该换。本户在回访时会用同一台风速仪在同一风口复测,与交付时的记录比对,业主自己也能从风口的体感判断。

使用上给出三条建议:装修完成后的头三个月保持中档连续运行,这段时间挥发物释放量最大;春秋季可以切低档或定时;厨房油烟机开启时,新风主机切到低档,避免两个排风系统互相抢风造成卫生间返味。

十一、常见问题

精装房加装新风,一定要拆吊顶吗?
不一定全拆,但局部拆改通常免不了。判断依据是主管能不能走通:φ160 主管加保温外径约 210 mm,需要 240 mm 的连续空间。如果走廊或玄关有局部吊顶,或者有连续窗帘盒,就能把拆改面积控制在 10 ㎡ 以内。完全不动吊顶的做法也有,代价是管路走明装、风口落在墙面,观感上要接受。
143 ㎡ 用 250 档主机会不会偏小?
看负荷率和阻力。本户设计风量 220 m³/h,250 档负荷率 88 %,系统阻力计算值 119.4 Pa,机外静压 150 Pa,余量 20 %。这两个数字都在可用范围内。如果管路更长、弯头更多,阻力超过 130 Pa,就要上 350 档,否则滤网积尘后风量会明显不足。
新风和中央空调的风口会不会打架?
位置上要错开。新风送风口与空调出风口的水平距离建议不小于 1.2 m,避免两股气流对撞形成涡流。本户客厅的新风风口在靠内墙一侧,空调出风口在靠阳台一侧,两者相距 3.4 m。如果空间不允许错开,把新风风口设在空调回风侧,气流先混合再送入。
成都的潮湿天气,新风会不会把湿气带进来?
全热交换机型会。全热芯体在交换温度的同时交换湿度,夏季室外高湿空气经过芯体后含湿量下降,冬季则相反,新风被排风加湿。成都夏季空调室外计算湿球温度 26.4 ℃,只做显热回收的机型在这个气候里收益有限,选型时应确认是全热型。
风口装在门上方,会不会吹到门口站着的人?
射流贴顶扩散时不会。风口叶片调到与顶面成 30°,气流沿顶面送出,在 1.5 m 以外才下沉到人员活动区,此时风速已衰减到 0.2 m/s 以下。真正会吹到人的是叶片垂直向下或者风口正对沙发、床的位置,这两种布法都要避免。
开了新风,还需要开窗吗?
需要,但频次可以降低。新风解决的是关窗状态下的换气,不能替代自然通风的瞬时置换能力。建议每天开窗一次,每次 10~15 min,做饭后与打扫后各一次。雾霾天或室外噪声大时可以只开新风。
主机的检修口开在哪里合适?
开在主机侧面或下方,尺寸不小于 450×450 mm,位置要能让检修人员伸手更换滤网和检查芯体。检修口不能开在橱柜内部或被固定家具遮挡。本户的检修口开在生活阳台吊顶侧面,与洗衣机上方错开。
整套系统一天耗多少电?
本户机型中档输入功率实测 78 W,按 24 h 计算约 1.9 kWh;低档约 46 W,日均 1.1 kWh。按居民电价 0.55 元/kWh 估算,中档全年连续运行的电费约 380 元。实际使用中春秋季多用低档,全年平均低于这个数。

十二、项目档案与联系方式

公司
四川鼎格舒适家
门店
成都高新区天仁路 259 号南晶国际 A 座 1 层附 8 号、9 号
电话
18980718528(李经理,微信同号)
业务
中央空调 · 家庭采暖 · 中央新风 · 净水系统
案例地址
成都市龙泉驿区东安新城 保利云上 143 ㎡ 住宅
所属栏目
施工案例 · 中央新风
设计依据
GB 50736—2012 · JGJ/T 440—2018 · GB/T 18883—2022 · GB 50243—2016

相关内容

查看「新风系统」全部内容 →
